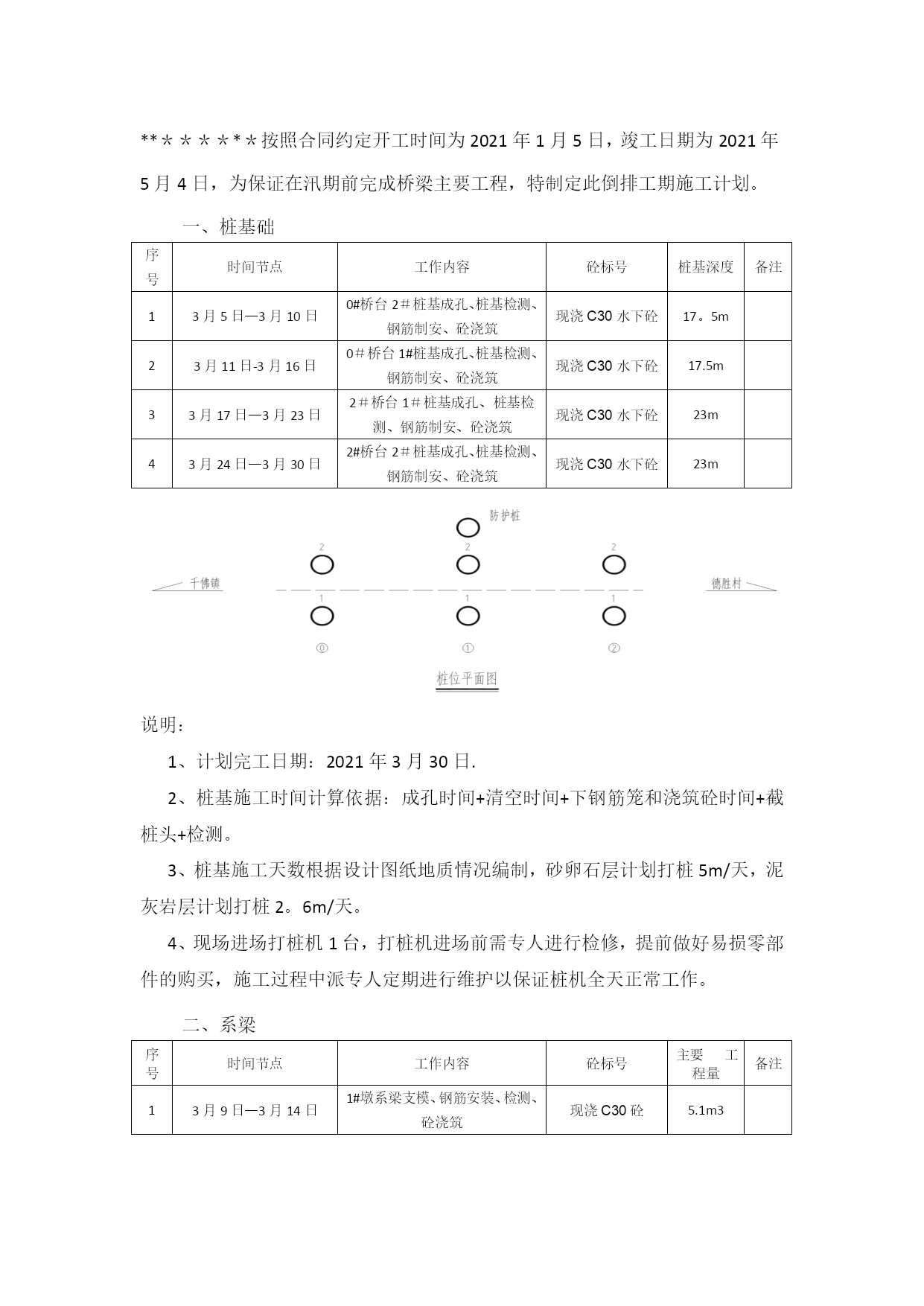

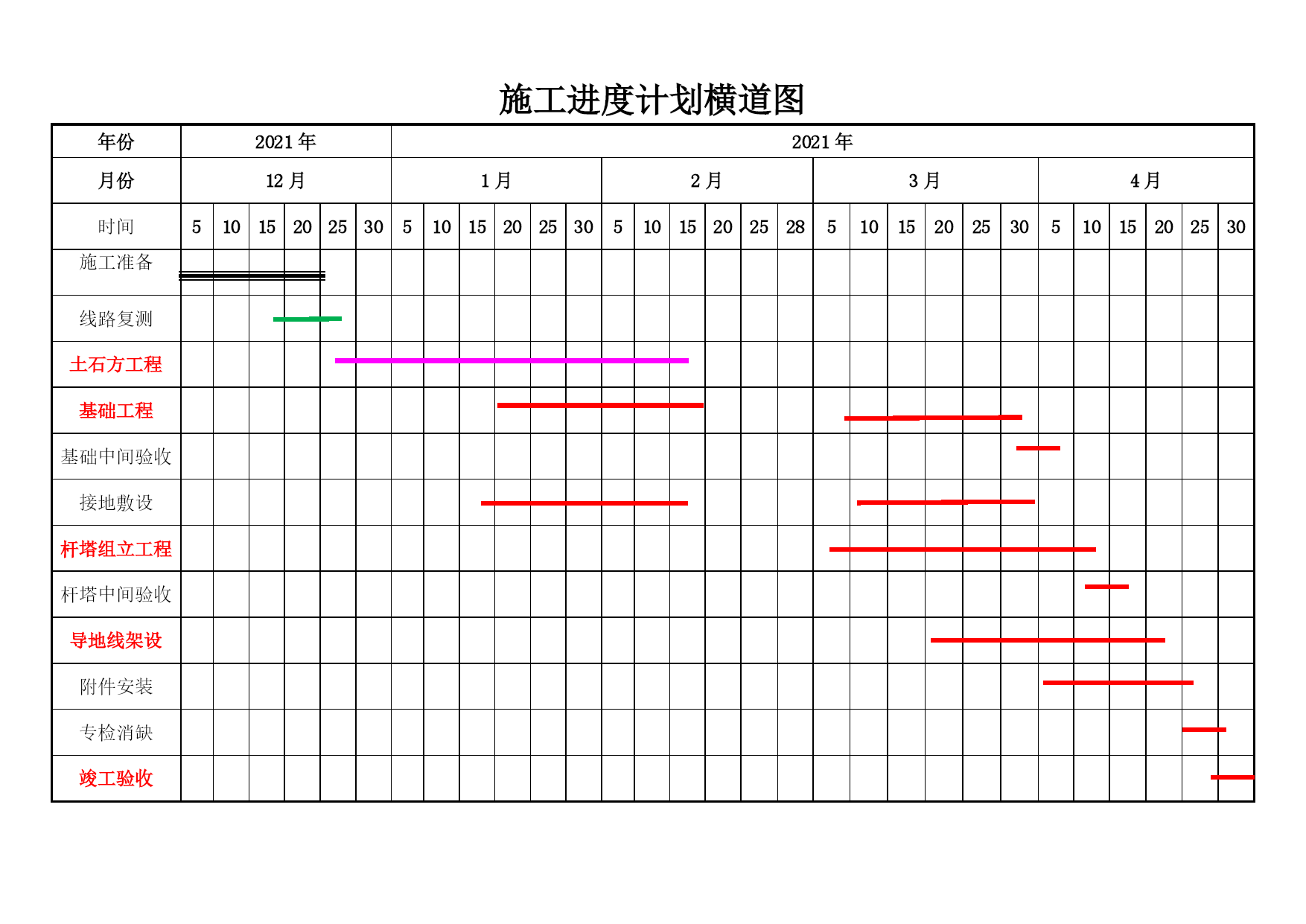

桥梁施工进度计划【实用文档】doc文档可直接使用可编辑,欢迎下载总施工计划说明2021年1月5日~2021年5月15日2021年3月8日********按照合同约定开工时间为2021年1月5日,竣工日期为2021年5月4日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划。一、桩基础序号时间节点工作内容砼标号桩基深度备注13月5日—3月10日0#桥台2#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼17。5m23月11日-3月16日0#桥台1#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼17.5m33月17日—3月23日2#桥台1#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼23m43月24日—3月30日2#桥台2#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼23m说明:1、计划完工日期:2021年3月30日.2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截桩头+检测。3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥灰岩层计划打桩2。6m/天。4、现场进场打桩机1台,打桩机进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。二、系梁序号时间节点工作内容砼标号主要工程量备注13月9日—3月14日1#墩系梁支模、钢筋安装、检测、砼浇筑现浇C30砼5.1m3说明:3月9日系梁土方开挖-—-3月12日制作系梁钢筋--——3月13日支模-——3月14日浇筑系梁混凝土.三、墩柱序号时间节点工作内容砼标号主要工程量备注13月17日-3月18日1#墩1#桩支模、钢筋安装、检测、砼浇筑现浇C30砼12。0m323月20日-3月21日1#墩2#桩支模、钢筋安装、检测、砼浇筑现浇C30砼12.0m3说明:3月17日1#墩1#桩钢筋制安———3月18日1#墩1#桩支模、砼浇筑——-3月20日1#墩2#桩钢筋制安-—-3月21日1#墩2#桩支模、砼浇筑。四、盖梁序号时间节点工作内容砼标号主要工程量备注13月24日—4月1日1#墩盖梁支模、钢筋安装、检测、砼浇筑现浇C30砼20。0m3说明:3月24日1#墩盖梁支模板———3月27日1#墩盖梁钢筋制安——--3月29日1#墩盖梁支边模——-4月1日1#墩盖梁砼浇筑。五、桥台序号时间节点工作内容砼标号主要工程量备注13月25日—4月1日0#桥台支模、钢筋安装、检测、砼浇筑C40砼23。1m324月4日-4月6日0#桥台搭板支模、钢筋安装、检测、砼浇筑现浇C30砼11.3m334月8日-4月13日2#桥台支模、钢筋安装、检测、砼浇筑C40砼23.1m344月16日—4月18日2#桥台搭板支模、钢筋安装、检测、砼浇筑现浇C30砼11.3m3说明:3月25日0#桥台土方开挖—-—3月27日0#桥台钢筋制安———3月29日0#桥台支模---—4月1日0#桥台砼浇筑.4月8日2#桥台土方开挖-——4月10日2#桥台钢筋制安———4月12日2#桥台支模———-4月13日2#桥台砼浇筑。六、支座及垫石序号时间节点工作内容砼标号主要工程量备注14月19日—4月21日1#桥墩、0#、2#桥台支座垫石钢筋制安、砼浇筑C40小石子砼0。6m3说明:4月19日0#桥台、1#桥墩、2#桥台支座及垫石钢筋制安-—-4月21日0#桥台、1#墩、2#桥台支座及垫石砼浇筑。八、空心板预制及安装序号时间节点工作内容砼标号主要工程量备注13月11日—3月30日空心板预制预制C50砼119。3m324月28日—4月29日空心板安装预制C50砼119.3m3说明:空心板预制厂家为四川省广汉市路桥工程大件预制构件厂。九、桥面铺装及栏杆序号时间节点工作内容砼标号主要工程量备注14月30日—5月1日人行道钢筋、桥面钢筋制安HRB400钢筋7619kg25月2日—5月4日人行道、桥面砼浇筑现浇C50防水砼36.7m335月5日人行道栏杆现浇C30砼12.8m3十、附属工程序号时间节点工作内容内容主要工程量备注15月6日—5月12日引道施工、边坡防护工程引道长度198。99米25月12日—5月13日标志标牌、桥台两头河堤恢复35月14日—5月15日恢复河道、平整场地说明:5月6日引道路基开挖-—-—5月7日引道级配碎石垫层施工--—5月9日引道水稳基层施工—--5月12日引道水泥混凝土面层施工.十一、总体劳动安排计划表施工作业组名称人数桩基施工组冲孔班组3钢筋班组6混凝土班组3下部结构施工组模板班组4钢筋班组8混凝土班组6上部部结构施工组模板班组4钢筋班组8混凝土班组6空心板预制安装施工组定为四川省广汉市路桥工程大件预制构件厂桥面铺
