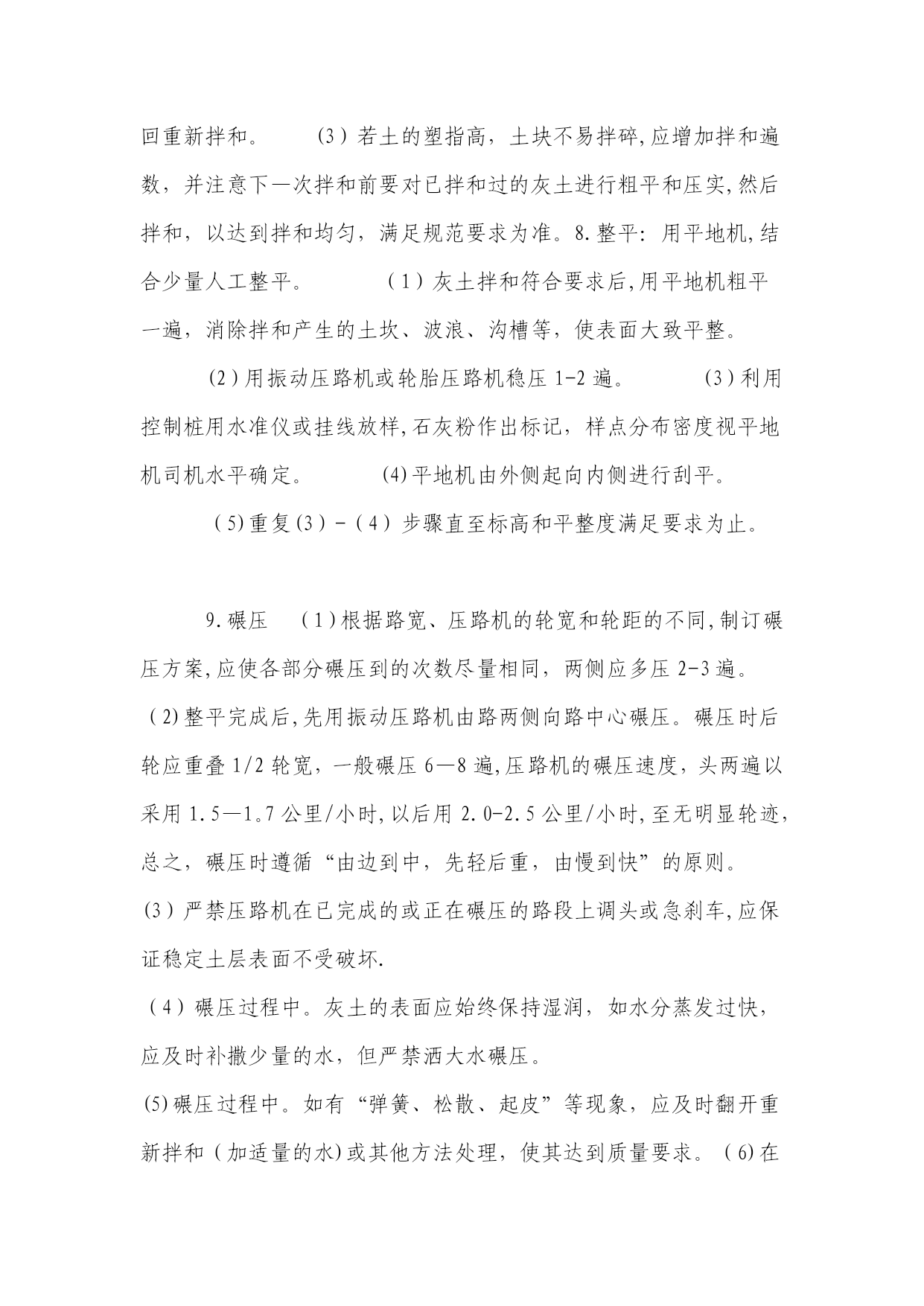

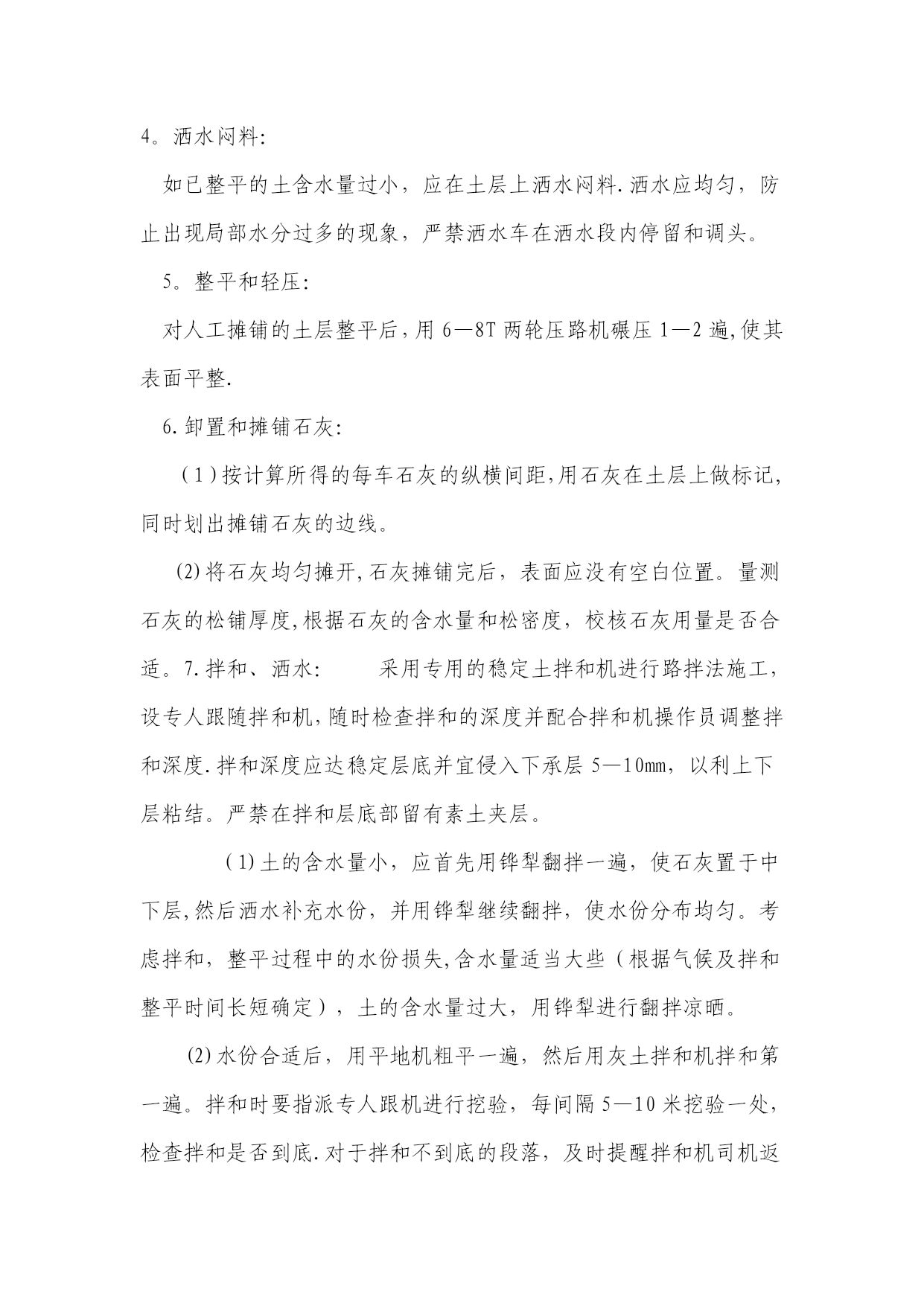

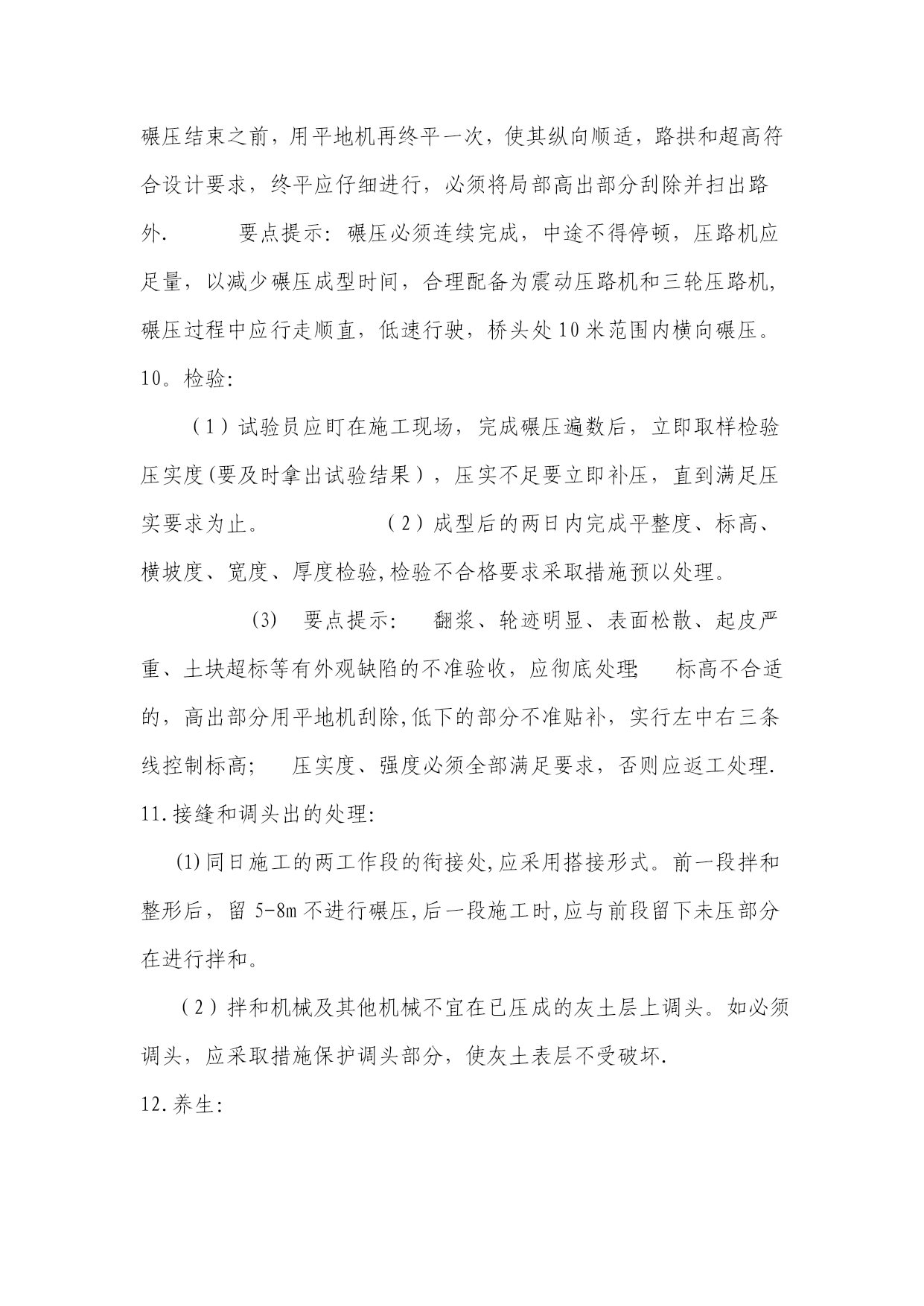

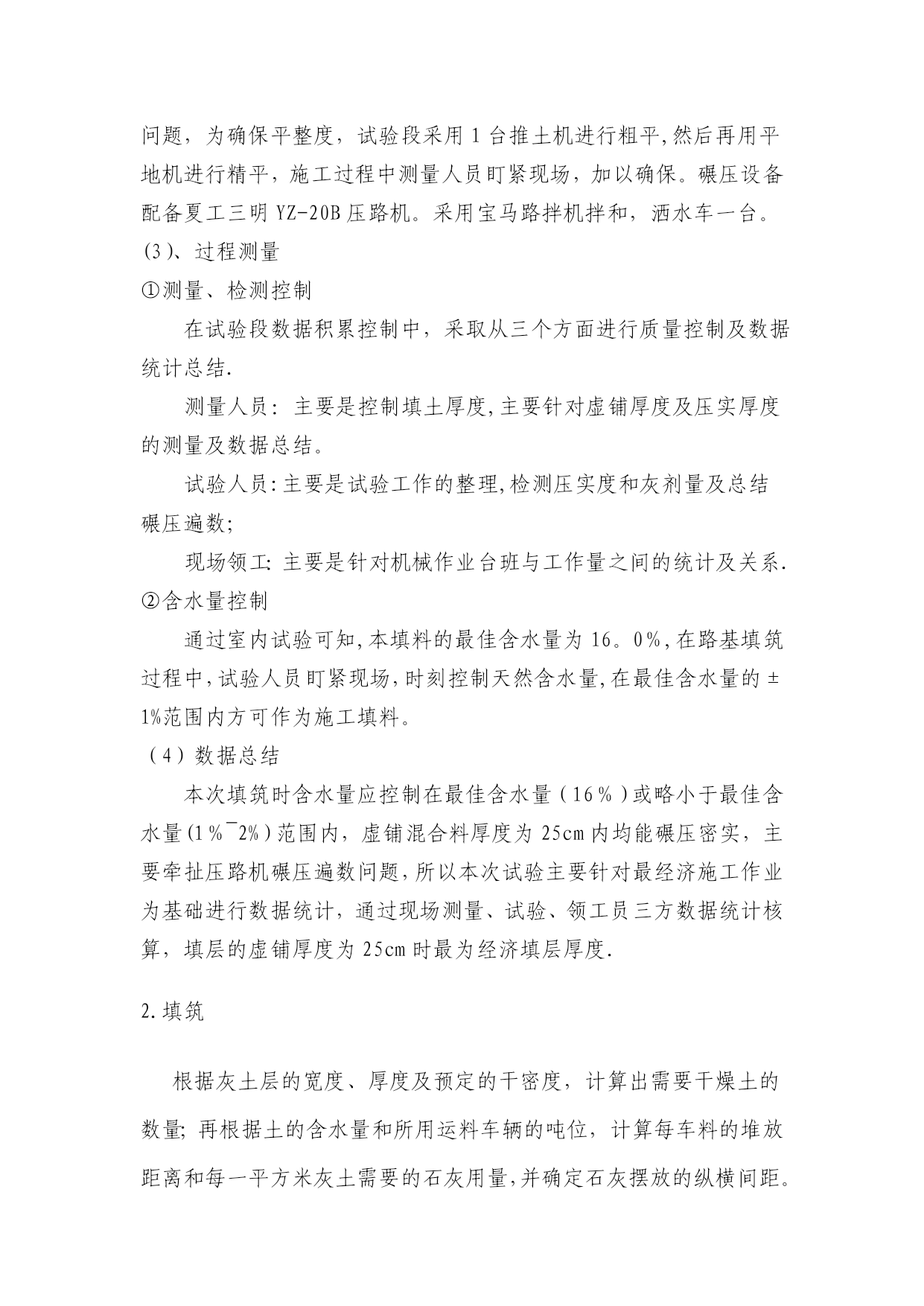

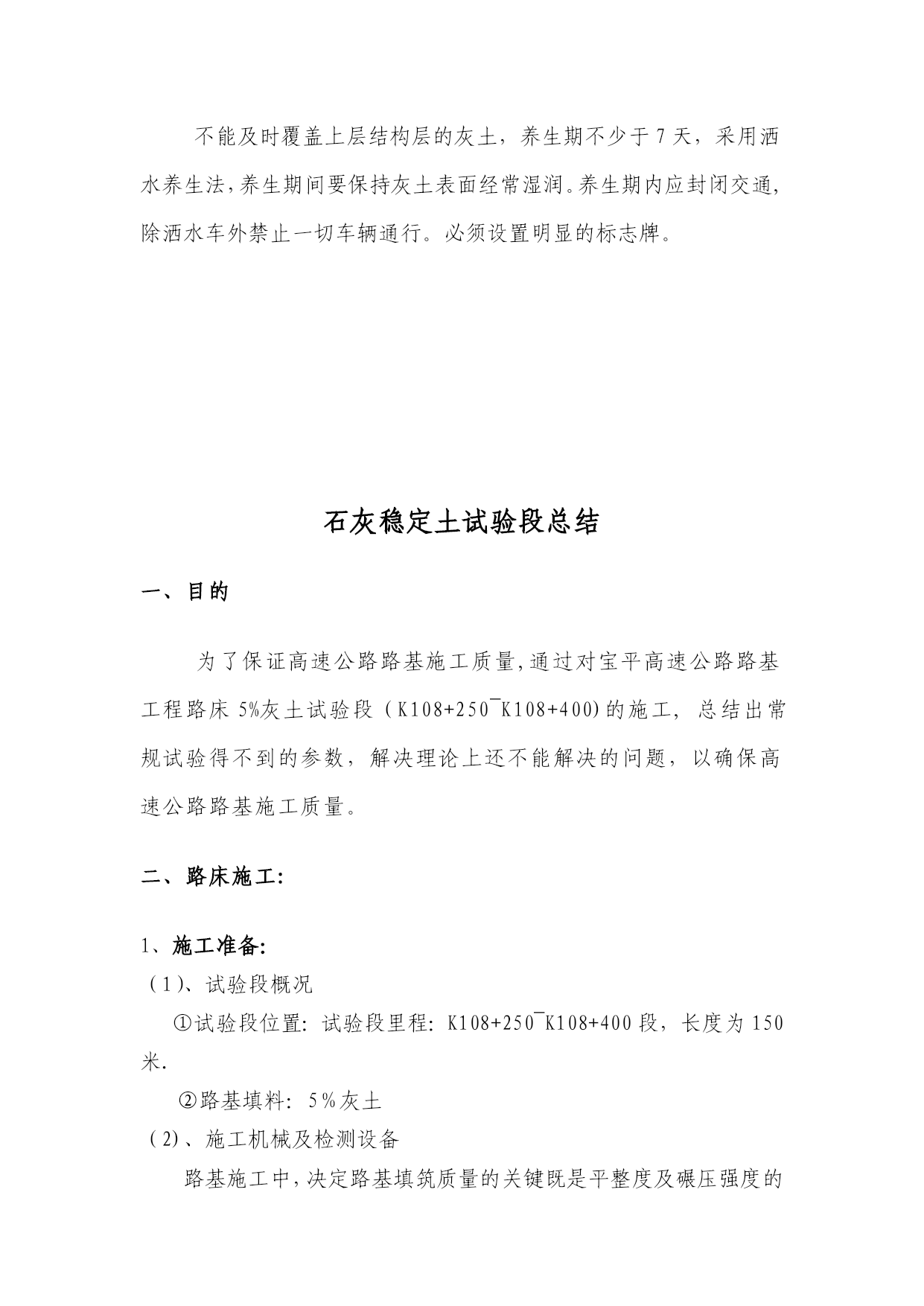

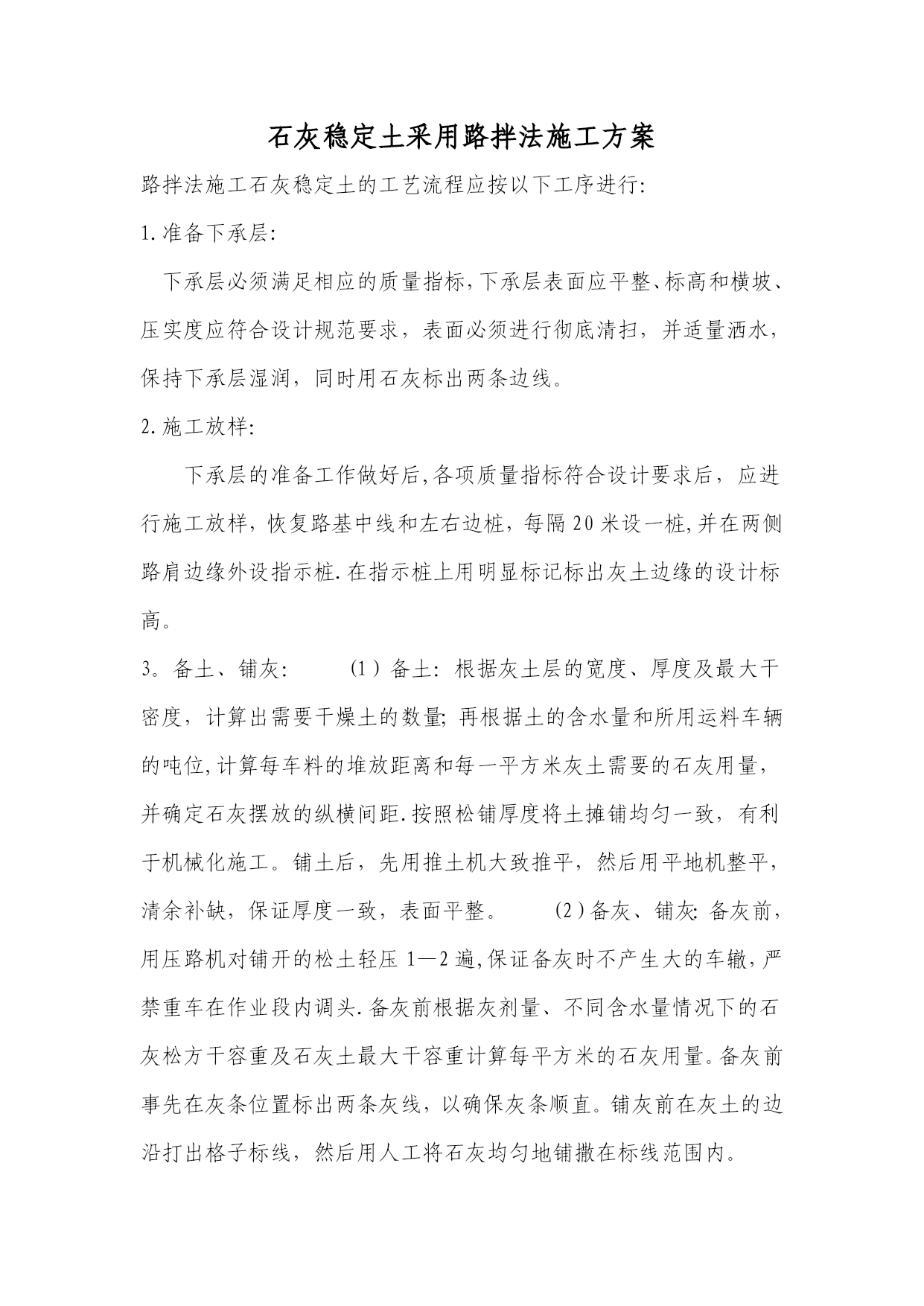

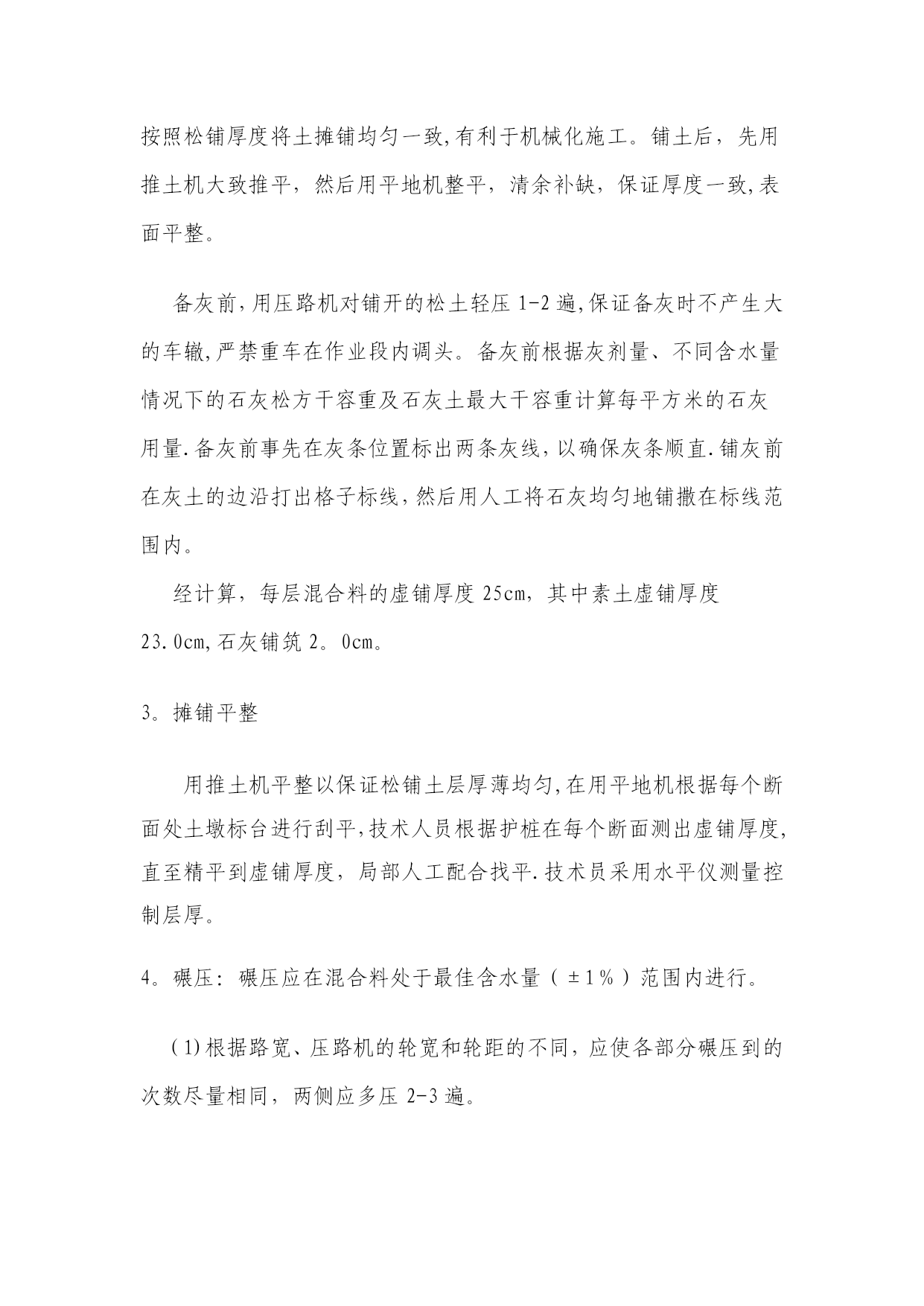

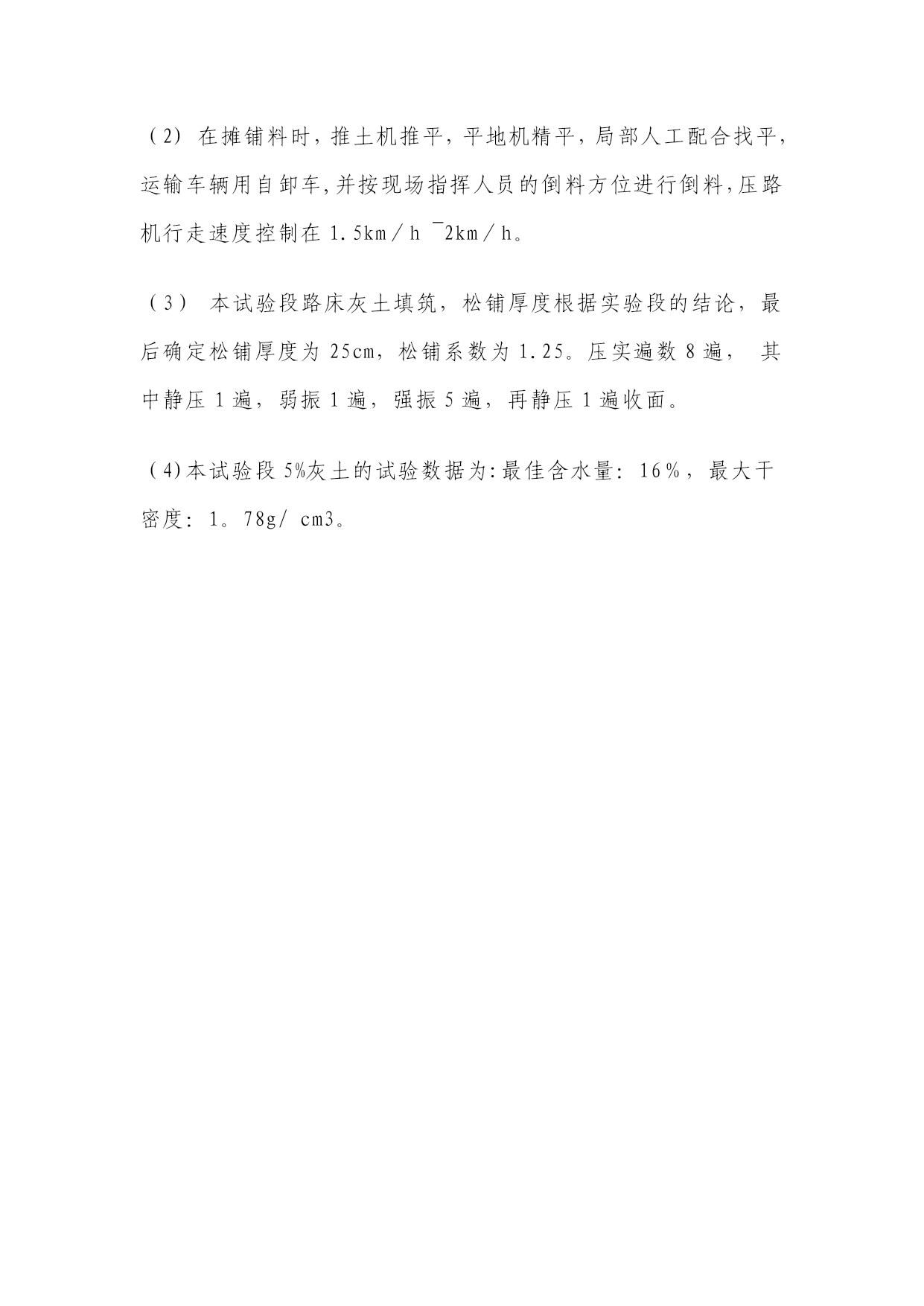

石灰稳定土采用路拌法施工方案实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)石灰稳定土采用路拌法施工方案路拌法施工石灰稳定土的工艺流程应按以下工序进行:1.准备下承层:下承层必须满足相应的质量指标,下承层表面应平整、标高和横坡、压实度应符合设计规范要求,表面必须进行彻底清扫,并适量洒水,保持下承层湿润,同时用石灰标出两条边线。2.施工放样:下承层的准备工作做好后,各项质量指标符合设计要求后,应进行施工放样,恢复路基中线和左右边桩,每隔20米设一桩,并在两侧路肩边缘外设指示桩.在指示桩上用明显标记标出灰土边缘的设计标高。3。备土、铺灰:(1)备土:根据灰土层的宽度、厚度及最大干密度,计算出需要干燥土的数量;再根据土的含水量和所用运料车辆的吨位,计算每车料的堆放距离和每一平方米灰土需要的石灰用量,并确定石灰摆放的纵横间距.按照松铺厚度将土摊铺均匀一致,有利于机械化施工。铺土后,先用推土机大致推平,然后用平地机整平,清余补缺,保证厚度一致,表面平整。(2)备灰、铺灰:备灰前,用压路机对铺开的松土轻压1—2遍,保证备灰时不产生大的车辙,严禁重车在作业段内调头.备灰前根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土最大干容重计算每平方米的石灰用量。备灰前事先在灰条位置标出两条灰线,以确保灰条顺直。铺灰前在灰土的边沿打出格子标线,然后用人工将石灰均匀地铺撒在标线范围内。4。洒水闷料:如已整平的土含水量过小,应在土层上洒水闷料.洒水应均匀,防止出现局部水分过多的现象,严禁洒水车在洒水段内停留和调头。5。整平和轻压:对人工摊铺的土层整平后,用6—8T两轮压路机碾压1—2遍,使其表面平整.6.卸置和摊铺石灰:(1)按计算所得的每车石灰的纵横间距,用石灰在土层上做标记,同时划出摊铺石灰的边线。(2)将石灰均匀摊开,石灰摊铺完后,表面应没有空白位置。量测石灰的松铺厚度,根据石灰的含水量和松密度,校核石灰用量是否合适。7.拌和、洒水:采用专用的稳定土拌和机进行路拌法施工,设专人跟随拌和机,随时检查拌和的深度并配合拌和机操作员调整拌和深度.拌和深度应达稳定层底并宜侵入下承层5—10mm,以利上下层粘结。严禁在拌和层底部留有素土夹层。(1)土的含水量小,应首先用铧犁翻拌一遍,使石灰置于中下层,然后洒水补充水份,并用铧犁继续翻拌,使水份分布均匀。考虑拌和,整平过程中的水份损失,含水量适当大些(根据气候及拌和整平时间长短确定),土的含水量过大,用铧犁进行翻拌凉晒。(2)水份合适后,用平地机粗平一遍,然后用灰土拌和机拌和第一遍。拌和时要指派专人跟机进行挖验,每间隔5—10米挖验一处,检查拌和是否到底.对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。(3)若土的塑指高,土块不易拌碎,应增加拌和遍数,并注意下—次拌和前要对已拌和过的灰土进行粗平和压实,然后拌和,以达到拌和均匀,满足规范要求为准。8.整平:用平地机,结合少量人工整平。(1)灰土拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用振动压路机或轮胎压路机稳压1-2遍。(3)利用控制桩用水准仪或挂线放样,石灰粉作出标记,样点分布密度视平地机司机水平确定。(4)平地机由外侧起向内侧进行刮平。(5)重复(3)-(4)步骤直至标高和平整度满足要求为止。9.碾压(1)根据路宽、压路机的轮宽和轮距的不同,制订碾压方案,应使各部分碾压到的次数尽量相同,两侧应多压2-3遍。(2)整平完成后,先用振动压路机由路两侧向路中心碾压。碾压时后轮应重叠1/2轮宽,一般碾压6—8遍,压路机的碾压速度,头两遍以采用1.5—1。7公里/小时,以后用2.0-2.5公里/小时,至无明显轮迹,总之,碾压时遵循“由边到中,先轻后重,由慢到快”的原则。(3)严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证稳定土层表面不受破坏.(4)碾压过程中。灰土的表面应始终保持湿润,如水分蒸发过快,应及时补撒少量的水,但严禁洒大水碾压。(5)碾压过程中。如有“弹簧、松散、起皮”等现象,应及时翻开重新拌和(加适量的水)或其他方法处理,使其达到质量要求。(6)在碾压结束之前,用平地机再终平一次,使其纵向顺适,路拱和超高符合设计要求,终平应仔细进行,必须将局部高出部分刮除并扫出路外.要点提示:碾压必须连续完成,中途不得停顿,压路机应足量,以减少碾压成型时间,合理配备为震动压路机和三轮压路机,碾压过程中应行走顺直,低速行驶,桥头处10米范围内横向碾压。10。检验:(1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。(2)成型后的两日内完成平整度、标高、横坡度、宽度、厚度检验
