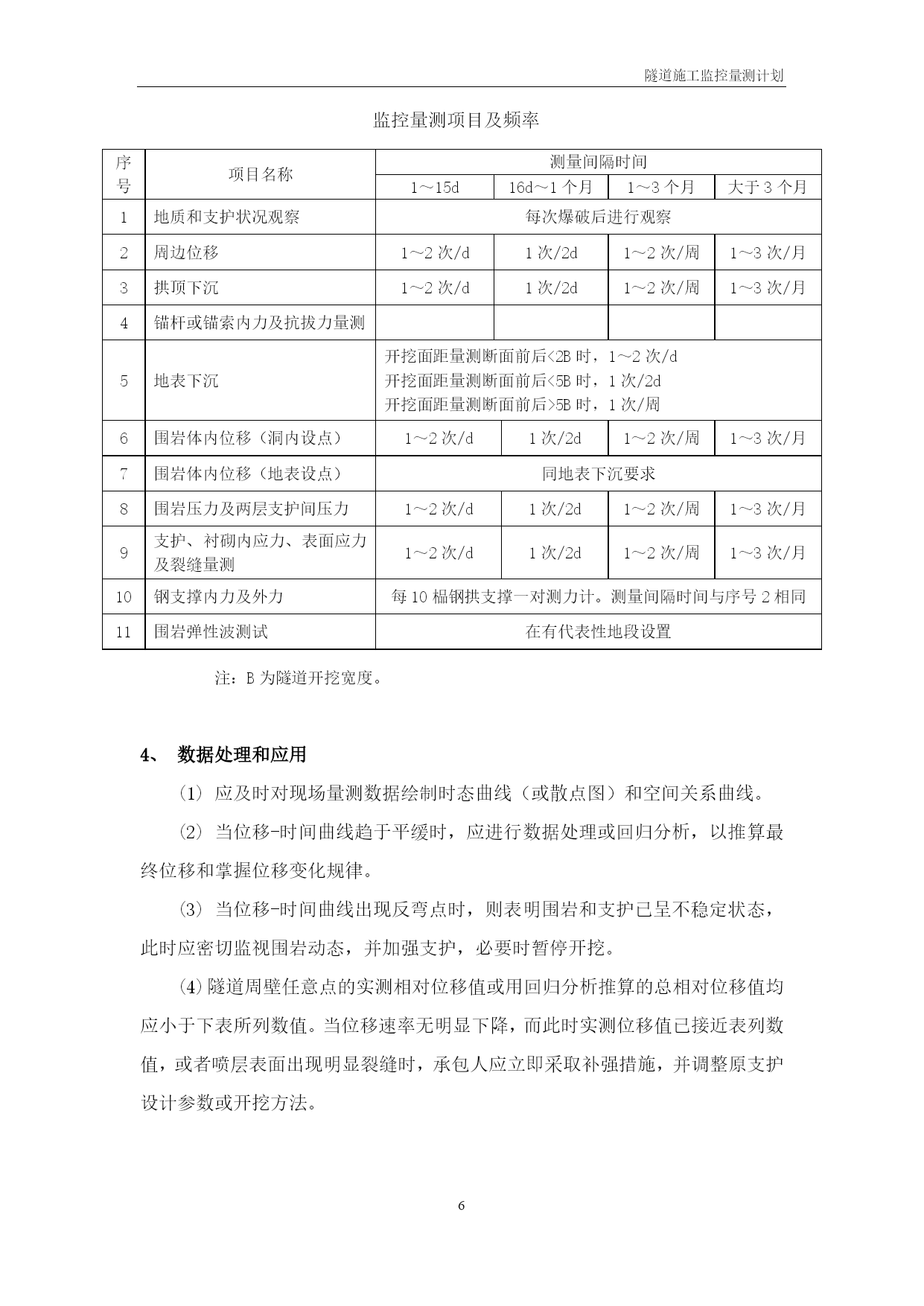

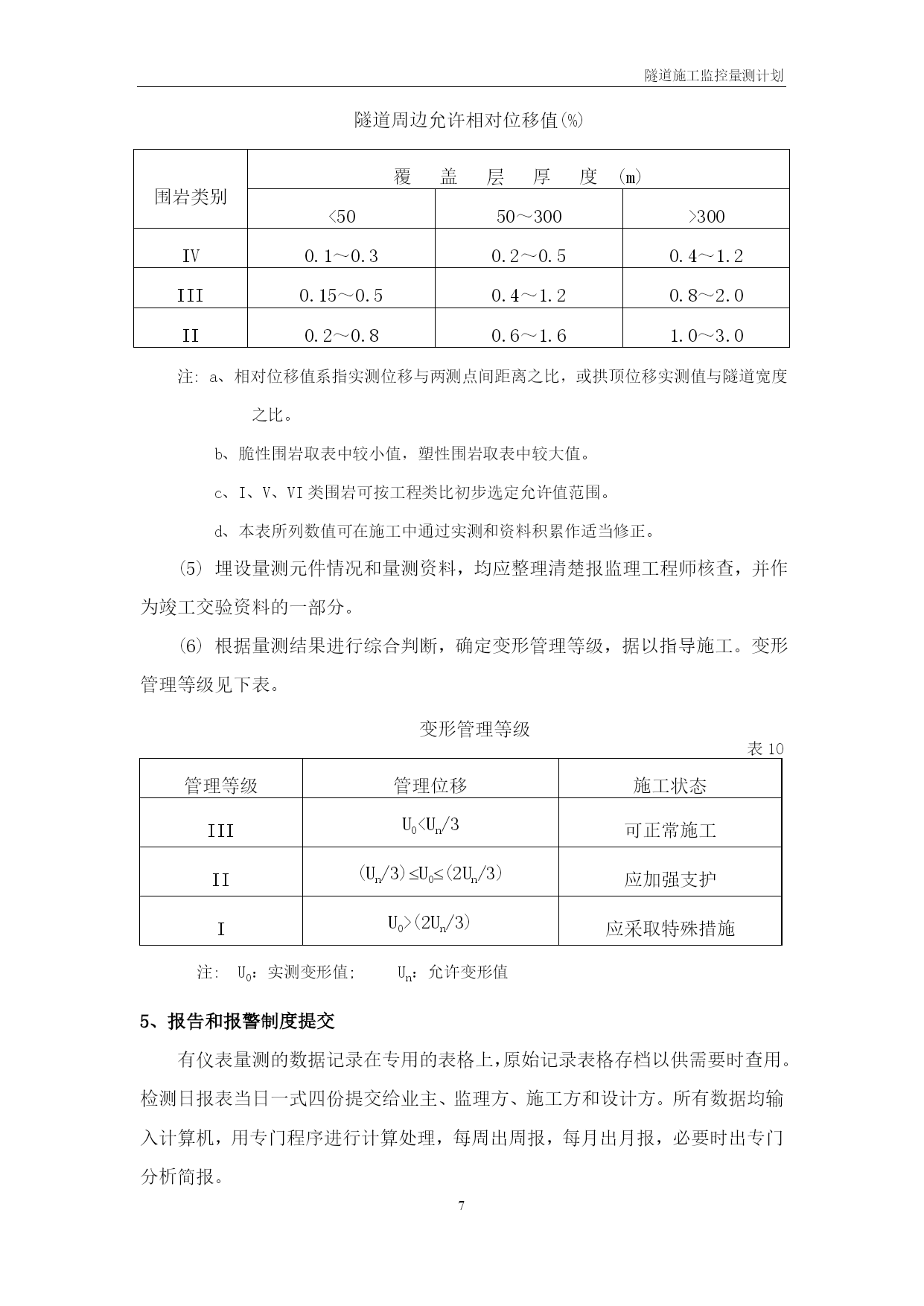

隧道施工监控量测计划专项施工技术方案工程名称:吉首~茶洞高速公路方案名称:隧道施工监控量测计划2012年07月12日目录TOC\o"1-2"\h\uHYPERLINK\l_Toc30570一、工程概况PAGEREF_Toc305701HYPERLINK\l_Toc10392二、监控量测指导思想、监控目标和依据PAGEREF_Toc103922HYPERLINK\l_Toc172301、指导思想PAGEREF_Toc172302HYPERLINK\l_Toc267182、监控量测的目标PAGEREF_Toc267182HYPERLINK\l_Toc229843、监控量测依据PAGEREF_Toc229842HYPERLINK\l_Toc25391三、监控量测技术规范PAGEREF_Toc253912HYPERLINK\l_Toc286041、一般要求PAGEREF_Toc286042HYPERLINK\l_Toc191342、目的PAGEREF_Toc191343HYPERLINK\l_Toc17683、监控量测作业PAGEREF_Toc17683HYPERLINK\l_Toc156844、数据处理和应用PAGEREF_Toc156846HYPERLINK\l_Toc87865、报告和报警制度提交PAGEREF_Toc87867HYPERLINK\l_Toc165676、测量管理PAGEREF_Toc165678HYPERLINK\l_Toc28307、计量与支付PAGEREF_Toc28308HYPERLINK\l_Toc20708四、监控量测实施方案PAGEREF_Toc207088HYPERLINK\l_Toc42211、隧道监控量测项目PAGEREF_Toc42218HYPERLINK\l_Toc244002、量测断面布置PAGEREF_Toc2440012HYPERLINK\l_Toc182223、量测频率PAGEREF_Toc1822212HYPERLINK\l_Toc23294五、单个隧道工程量计划PAGEREF_Toc2329413HYPERLINK\l_Toc92171、两岔口隧道PAGEREF_Toc921713HYPERLINK\l_Toc183212、树耳Ⅰ号隧道PAGEREF_Toc1832114HYPERLINK\l_Toc320713、树耳Ⅱ号隧道PAGEREF_Toc3207115HYPERLINK\l_Toc262154、树耳Ⅲ号隧道PAGEREF_Toc2621516HYPERLINK\l_Toc25405、树耳Ⅳ号隧道PAGEREF_Toc254017HYPERLINK\l_Toc188476、矮寨Ⅰ号隧道PAGEREF_Toc1884718HYPERLINK\l_Toc304517、矮寨Ⅱ号隧道PAGEREF_Toc3045119HYPERLINK\l_Toc102738、矮寨Ⅲ号隧道PAGEREF_Toc1027320HYPERLINK\l_Toc11720六、参加人员名单PAGEREF_Toc1172021HYPERLINK\l_Toc17192七、监控量测设备一览表PAGEREF_Toc1719221隧道施工监控量测计划一、工程概况吉首至茶洞高速公路是国家重点规划长沙至重庆公路大通道的一段,现已开工建设,共有隧道11座,其中有分离式隧道2座、小净距隧道1座,连拱隧道5座,分岔式隧道1座,棚洞与设硬路肩各1座。其中隧道施工监控量测第一合同段的隧道具体情况下表。吉茶高速公路隧道施工监控量测第一合同段隧道一览表序号土建合同段隧道名称起止桩号长度(m)1C1两岔口隧道ZK2+770~ZK3+285515小净距隧道YK2+775~YK3+2905152C4树耳Ⅰ号隧道K8+850~K9+187337连拱隧道3C4树耳Ⅱ号隧道K10+600~K10+840240连拱隧道4C5树耳Ⅲ号隧道K12+065~K12+15085连拱隧道5C5树耳Ⅳ号隧道K12+405~K12+46560棚洞6C5矮寨Ⅰ号隧道K12+660~K12+840180连拱隧道7C5矮寨Ⅱ号隧道K13+035~K13+
