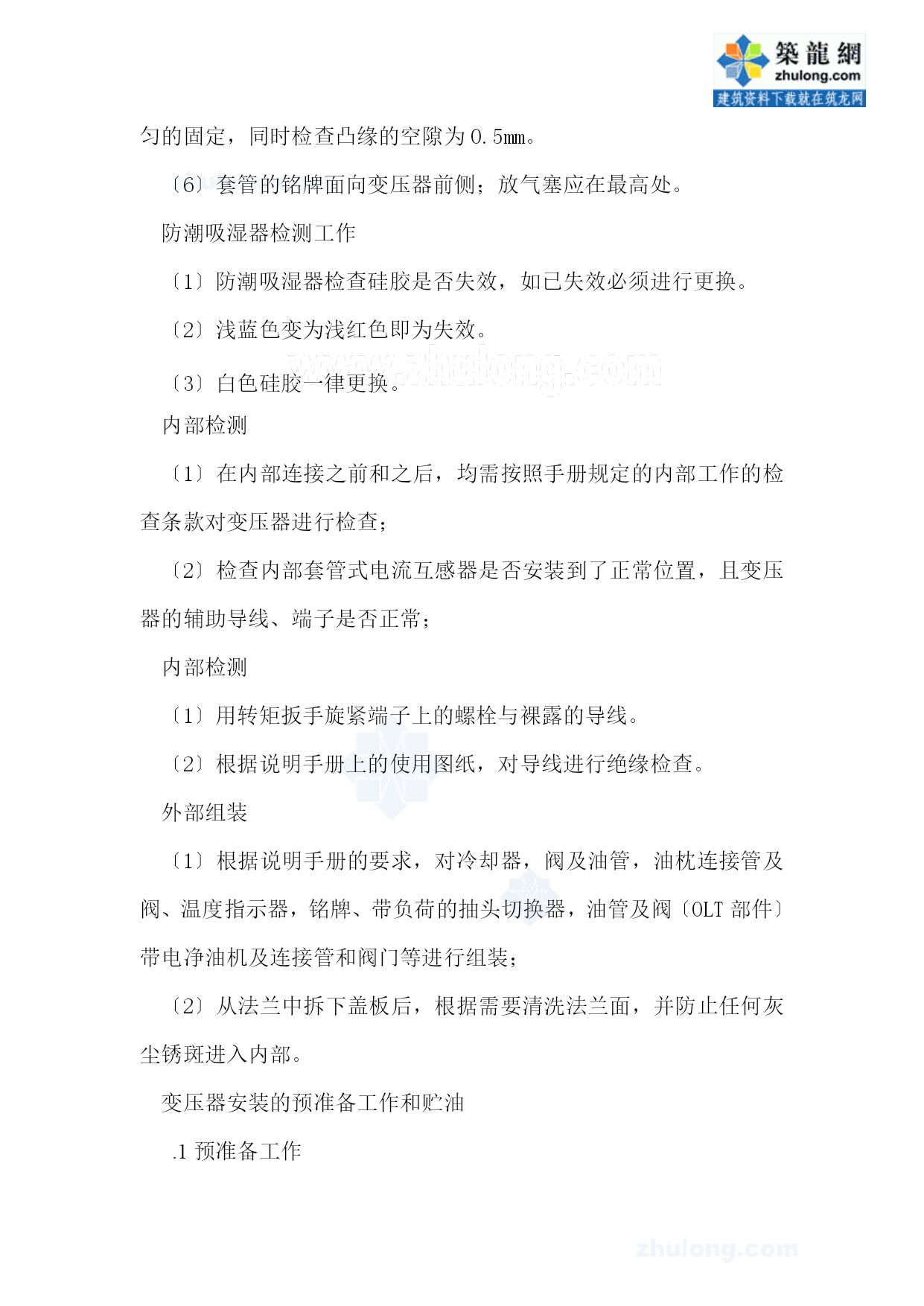

某钢厂电炉电气检修工程施工方案_secret【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)一、工程概况钢厂75吨电炉电气多数设备在几年前就已经就位,因其它原因所安装的设备达不到国家施工标准的要求,不能确保设备的平安使用。我方根据现场实际情况于2021年5月已经编制了电炉未完工作量及需要重新进行检验的设备清单并报于甲方。根据以上情况特编制本检修施工方案。二、编制说明1、编制依据1.1甲方提供的图纸:TECHINT设计的电炉图纸;电炉及CONSTEEL本体电气〔电2〕;电炉区域仪表施工图〔〕;1.2我公司组织有关专业人员到现场实地踏勘所获得的各种信息及资料。1.3?电气装置安装工程母线装置施工及验收标准?--GBJ149-90;1.4?电气装置安装工程电缆线路施工及验收标准?--GB50168-92;1.5?电气装置安装工程接地装置施工及验收标准?--GB50169-92;1.6?电气装置安装工程旋转电机施工及验收标准?--GB50170-92;1.7?电气装置安装工程盘柜及二次回路结线施工及验收标准?--GB50171-92;1.8?电气装置安装工程低压电器施工及验收标准?--GB50254-96;1.9?电气装置安装工程电力变流设备施工及验收标准?--GB50255-96;1.10?自动化仪表工程施工及验收标准?--GB50093-2002;1.11?自动化仪表安装标准图集?--〔2000〕YK1.12十七冶建设公司ISO9002:2000质量管理体系;1.13我公司有关工程施工、平安生产、质量管理、技术管理、文明施工等文件;2、编制原那么2.1按业主对EAF电炉检修、施工工程的具体要求,从确保设备“检测、施工〞的平安、工期、文明施工、环保等方面的要求出发编制。2.2从现行施工安装状态,确保施工的正常秩序。2.3严格遵照国家和行业的有关现行标准、标准、规程及有关防火、防爆、文明施工、环保、高处作业平安操作等方面的规程规定。2.4坚持“平安第一、预防为主〞的原那么。在确保平安的原那么下,借助以往安装工程中的先进技术、方法和经验,精心组织施工,在保证平安上实现“三无〞目标,确保整个拆安工程能在业主规定的工期时间内完成的前提下到达让业主满意。2.5全面有效地运行我公司按ISO9002标准建立并通过认证的质量体系,在东方特钢工程工程部的统一部署下,作到“检修、施工〞工程平安、文明的进行,让业主满意。三、工程主要施工范围及工程实物量1、工程主要施工范围电炉区域电气设备由于遗留原因问题较多,需甲方到现场确认工作范围及工作量:⑴电炉变压器〔45MVA〕的器体〔需生产厂家到现场指导〕及附件的检测、安装〔变压器油、瓦斯继电器甲方必须重新送专业机构检测,合格前方可使用〕。⑵变压器固定、瓷瓶检查及安装、母线安装、隔离开关检测及安装。⑶变压器二次侧补偿器、短网、水冷电缆撤除检查、安装及穿墙板安装。⑷高压开关柜、MCC柜、PLC柜需全部进行重新检测〔包括柜内电气元件〕、撤除柜体、安装〔PLC模块局部除外〕,UPS柜安装。⑸电炉操作室操作台、网络柜、控制柜重新检测、撤除、安装。⑹电炉液压站内电气设备检测。⑺电炉本体氧枪阀台、喷吹阀台、碳粉储存阀台、现场润滑液压阀站全部电气设备检查,尤其是室外外方电气设备锈蚀严重。⑻CONSTEEL电气室的MCC柜、PLC柜重新检查〔包括柜内电气元件〕、撤除柜体、安装〔PLC模块局部除外〕。⑼电炉区域的电气〔包括仪表〕配管、电缆敷设。⑽电炉区域室内外接地安装〔包括设备局部〕。⑾电气室、控制室内桥架安装。⑿热电阻〔偶〕、变送器、流量计安装。2、工程实物量⑴变压器附属设备1套;⑵33KV高压开关柜2台;⑶电炉MCC柜〔MCC1〕1套;低压柜5台;PLC柜8台;⑷CONSTEELMCC柜〔MCC2〕1套;低压柜6台;PLC柜2台;⑸二次短网1套;⑹电炉本体配套电气设备1套;⑺CONSTEEL本体配套电气设备1套;⑻隔离开关1台;⑼阻容吸收装置1组;⑽UPS装置2台;⑾壁挂式微机数字测温仪1套;⑿热电阻〔偶〕33支;⒀变送器4台;⒁流量计5台;⒂电缆30155米;⒃钢管2109米;⒄型钢150米;⒅母线TMY-100*1090米;四、施工准备施工前,要组织施工有关人员对施工现场进行实地踏勘,使其作到心中有数;认真组织好技术交底工作。由工程部的总工程师牵头,组织有工程部的各有关部门参加的向全体参加施工人员进行的平安、工期、工作量的交底工作,使各个作业层明确各自的工作量、工期及平安、质量、文明施工等方面的要求,要使整个检修、安装工程有条不紊的按方案进行,特
