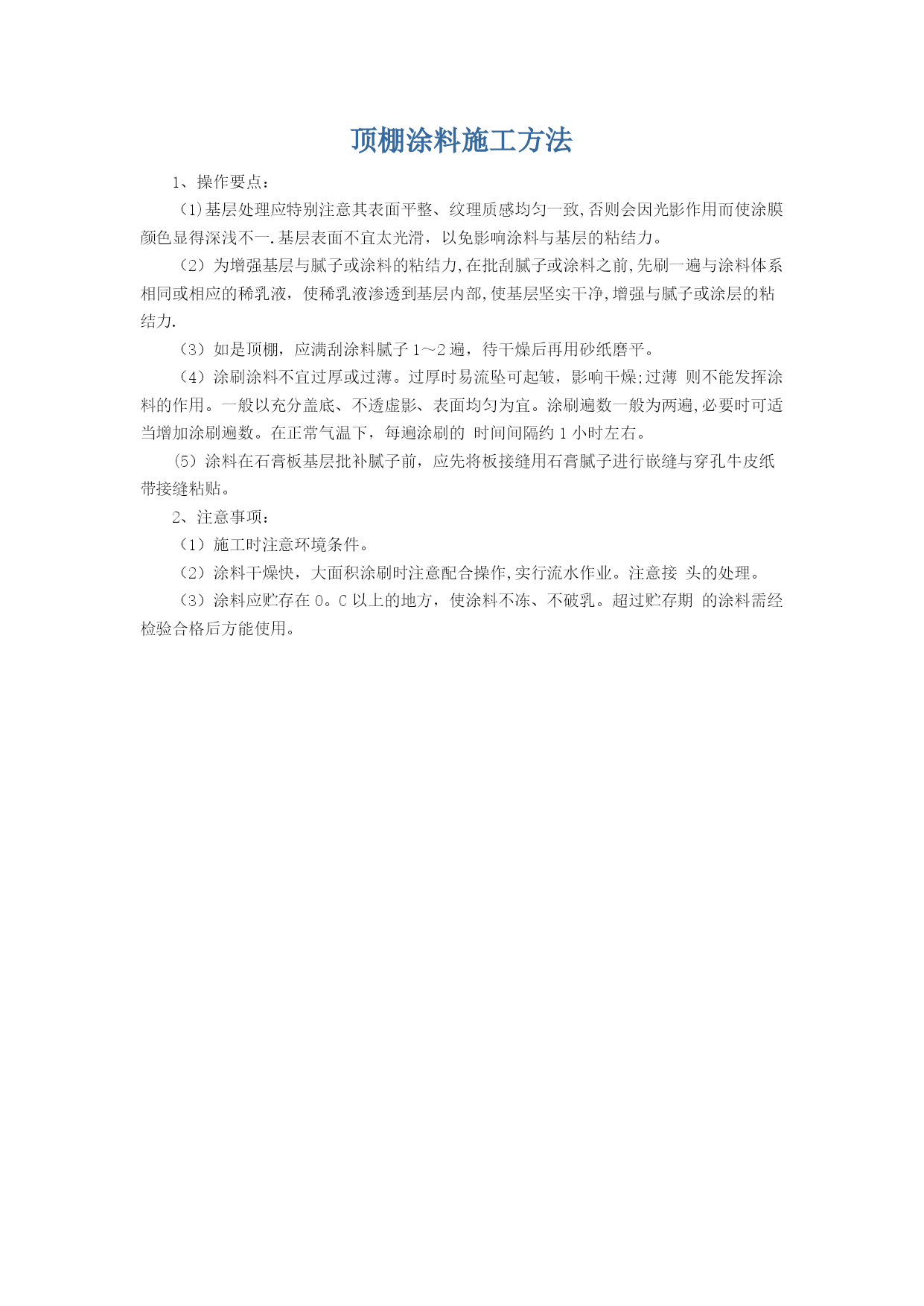

顶棚涂料施工方法实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)顶棚涂料施工方法1、操作要点:(1)基层处理应特别注意其表面平整、纹理质感均匀一致,否则会因光影作用而使涂膜颜色显得深浅不一.基层表面不宜太光滑,以免影响涂料与基层的粘结力。(2)为增强基层与腻子或涂料的粘结力,在批刮腻子或涂料之前,先刷一遍与涂料体系相同或相应的稀乳液,使稀乳液渗透到基层内部,使基层坚实干净,增强与腻子或涂层的粘结力.(3)如是顶棚,应满刮涂料腻子1~2遍,待干燥后再用砂纸磨平。(4)涂刷涂料不宜过厚或过薄。过厚时易流坠可起皱,影响干燥;过薄则不能发挥涂料的作用。一般以充分盖底、不透虚影、表面均匀为宜。涂刷遍数一般为两遍,必要时可适当增加涂刷遍数。在正常气温下,每遍涂刷的时间间隔约1小时左右。(5)涂料在石膏板基层批补腻子前,应先将板接缝用石膏腻子进行嵌缝与穿孔牛皮纸带接缝粘贴。2、注意事项:(1)施工时注意环境条件。(2)涂料干燥快,大面积涂刷时注意配合操作,实行流水作业。注意接头的处理。(3)涂料应贮存在0。C以上的地方,使涂料不冻、不破乳。超过贮存期的涂料需经检验合格后方能使用。天塔菜市场提升改造工程顶棚改造施工方案第一、组织结构1、工程部职责:主要负责方案制定,图纸的复核与落实,质量标准落实,工程质量的监督、检查及落实、合同管理,工程计量支付,竣工资料的收集及编制。负责工程施工阶段工序质量控制。质检部下设一个工程测量组,负责全标段的测量定线、施工放样及施工测量控制。负责工程进度计划的编制、上报及下达,工程进度和工程量的统计与上报,工程进度的审查.负责项目材料与机械设备的采购、租赁及使用管理控制,按施工进度2、材料的准备及采购根据施工预算、分部分项工程施工方法和施工进度的安排,组织货源,确定加工、供应地点和供应方式,签订物资供货合同。根据各种物资的需要量计划和合同,拟定运输计划和运输方案。按照施工的总体布置要求,组织物资按计划时间进场,在指定地点,按规定方式进行储存和保管。设置中心试验室,严把质量关,所有出厂的材料必须有出厂合格证,对各种材料的质量进行抽样试验,务必达到技术规范要求,对不合格的材料不予采购,坚决不允许不合格的材料进场。第二、技术措施主要工程项目的施工技术措施第一节技术准备一、为确保工程进度目标的实现,及时向材料管理负责人提出材料采购计划,按施工需要组织材料进场。二、项目部组织审核施工图,汇总审核意见,提供给设计单位。三、编写实施性施工方案、施工工艺标准和质量保证措施。四、对施工班组进行技术交底,要求每个施工工人都做到心中有数方能施工。第二节菜市场天棚改造施工主要技术措施一、主构件制作应用于本市场天棚的钢构件的截面为“H”型截面。焊接“H”型钢尺寸及焊接变形控制是技术关键.1、原材料检验材料进厂时,必须附有材料质检证明书、合格证(原件)。并按国家现行有关标准的规定进行抽样检验,保证项目为材料屈服点和五大元素含量,检验结果与竣工资料一起存档待查。表面检验:钢材表面有锈蚀、麻点和划痕等缺陷时,其深度不得大于该钢材厚度负偏差的1/2,钢材表面锈蚀等级应符合现行国家标准《涂装前钢材表面锈蚀等级和除锈等级》的规定.2、下料构件下料按放样尺寸号料。放样和号料应根据工艺要求预留制作时焊接收缩余量及切割边缘加工等加工余量。气割前将钢材切割区域表面的铁锈、污物等清除干净,气割后应清除熔渣和飞溅物.不应有明显的损伤划痕,钢板不平时应预先校平后再进行切割.翼缘板、腹板需拼接时,应按长度方向进行拼接,然后下料。构件上、下翼板,等截面的腹板采用自动直条火焰切割机进行下料,变截面腹板采用半自动火焰切割机下料。下料过程严格执行工艺卡,减少切割变形,确保质量。标识清楚,割渣必须清理干净。下料后,由专职质检员对构件进行检测。检测工具:卷尺、平台、塞规.主要施工方法1、工艺流程:定位测量→立柱安装→钢梁安装→防腐、防锈处理→防火涂料→铝合金附框安装→玻璃安装→打胶、收口处理→验收2、施工工艺:2.1、测量放线:在进行施工前,对操作面进行实地测量,并与图纸对照是否存在差异,若发现尺寸与图纸不符时,应及时与设计方联系处理,并做好更改有关手续.在结构无偏差的情况下,按照图纸尺寸在预埋件上画出钢梁立柱的位置线及控制线,经验线合格后即可进行下道工序的施工。2.2、立柱安装:将立柱与预埋件焊接,然后再与钢梁桁架焊接,并进行调整和固定,保证安装的尺寸的准确和连接的牢固。立柱属于竖向构件,立柱安装的准确和质量,直接影响整个采光顶的安装质量,是采光顶安装施工的关键,所以要严格控制立柱的垂直度和焊接质量。2.3、钢梁安装、焊接:(1)钢梁桁
