玻璃幕墙施工工艺及技术方案【实用文档】doc.docx
上传人:天马****23 上传时间:2024-09-10 格式:DOCX 页数:50 大小:1.2MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

玻璃幕墙施工工艺及技术方案【实用文档】doc.docx

玻璃幕墙施工工艺及技术方案【实用文档】doc.docx

预览

免费试读已结束,剩余 40 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

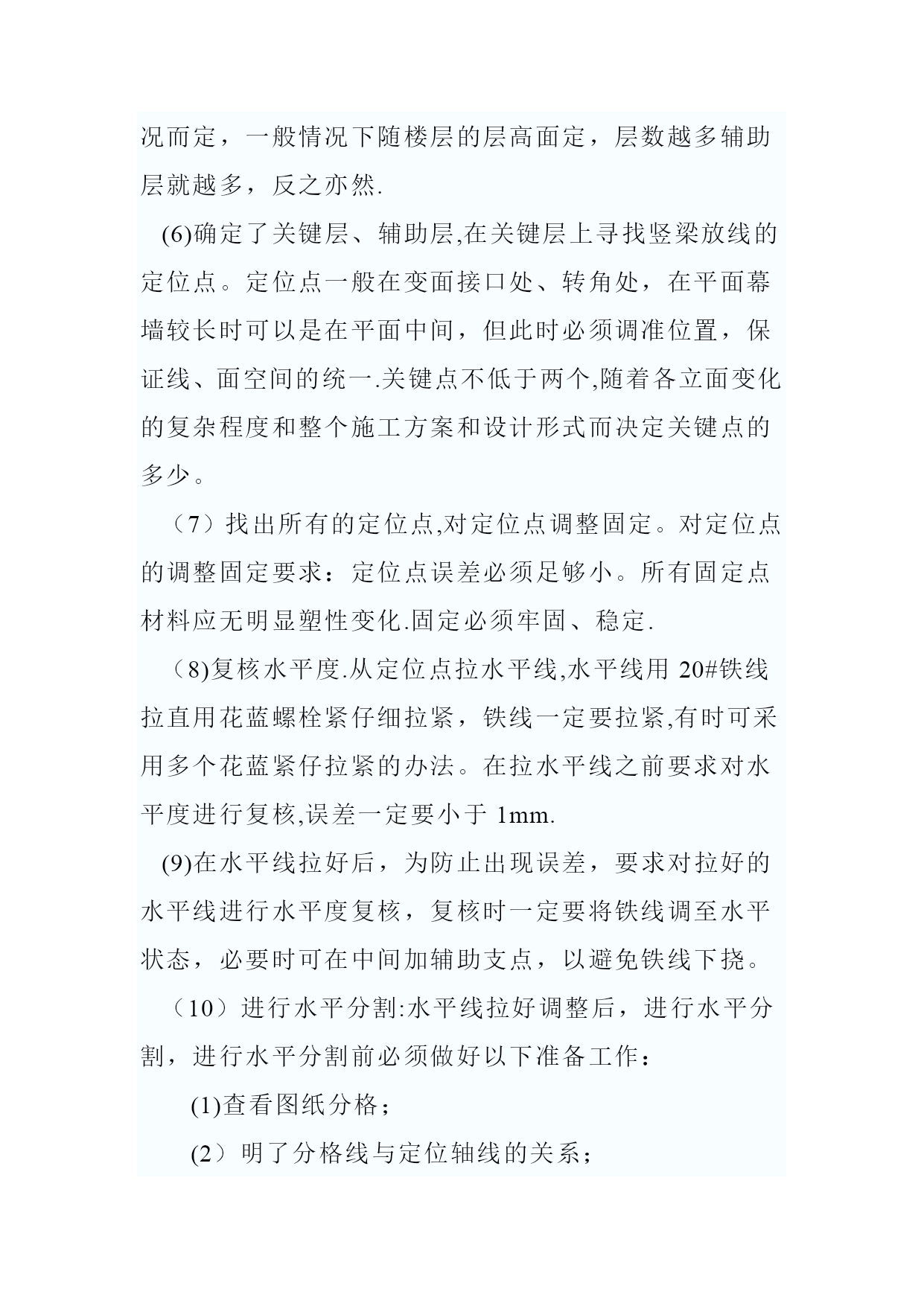

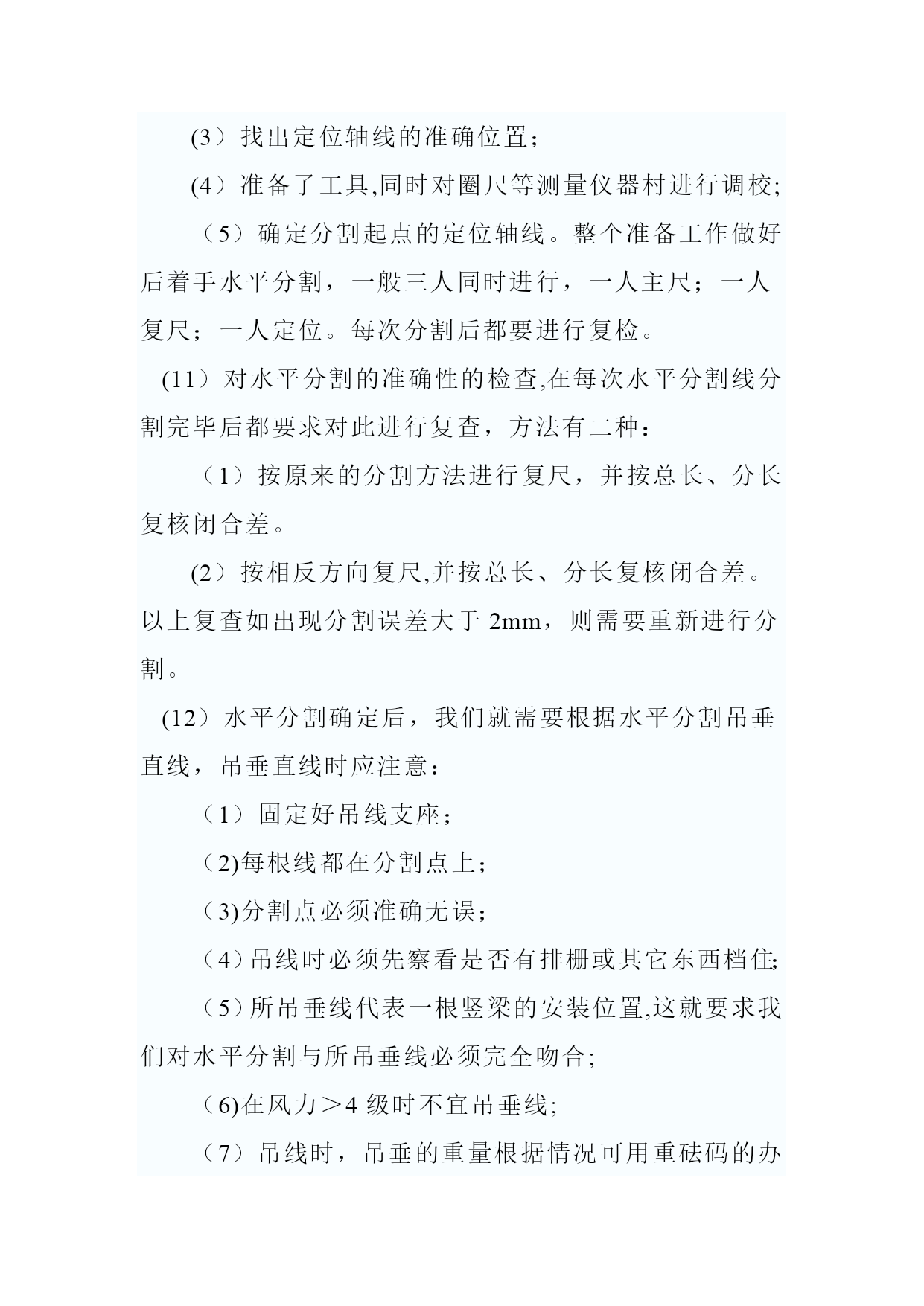

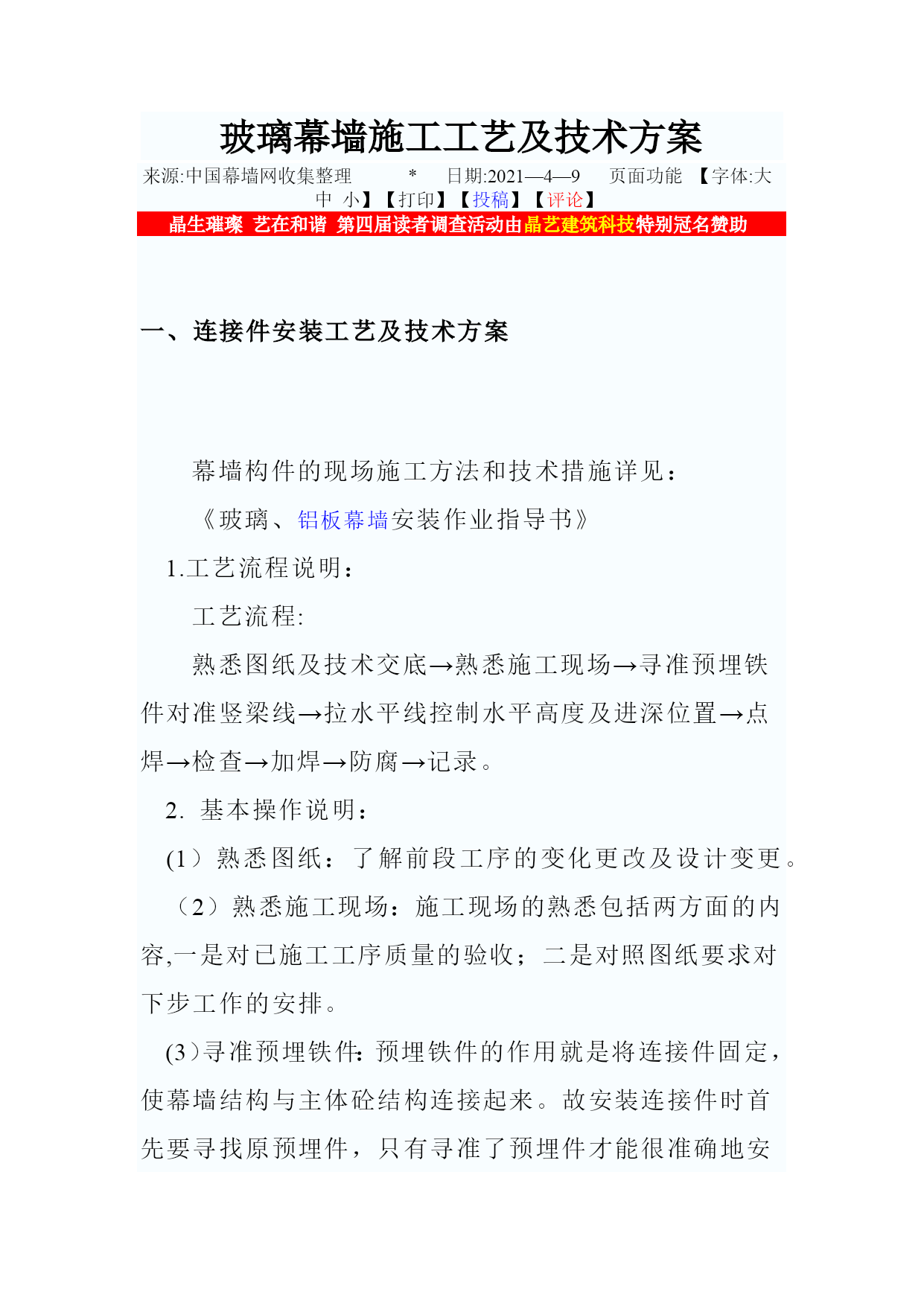

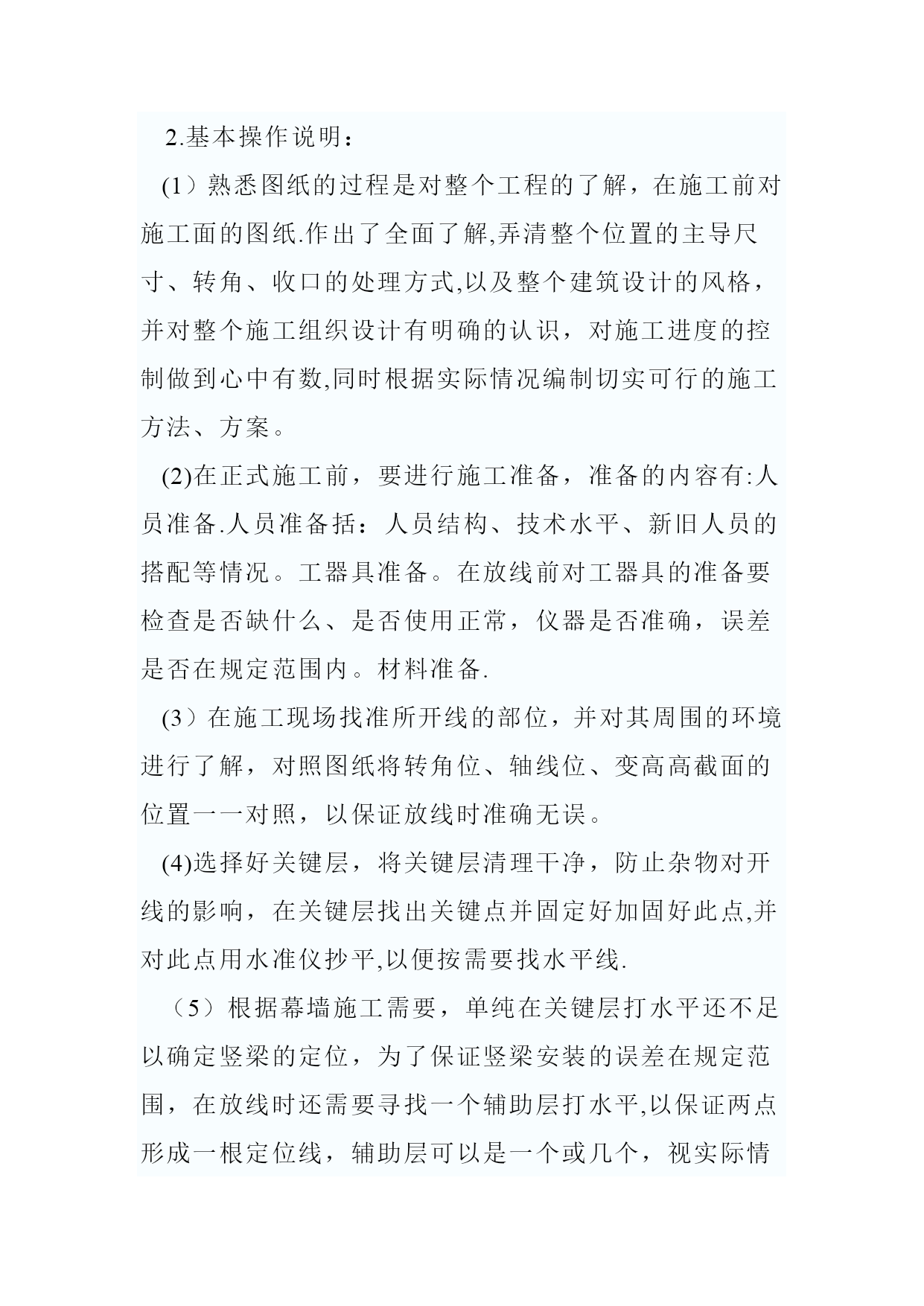

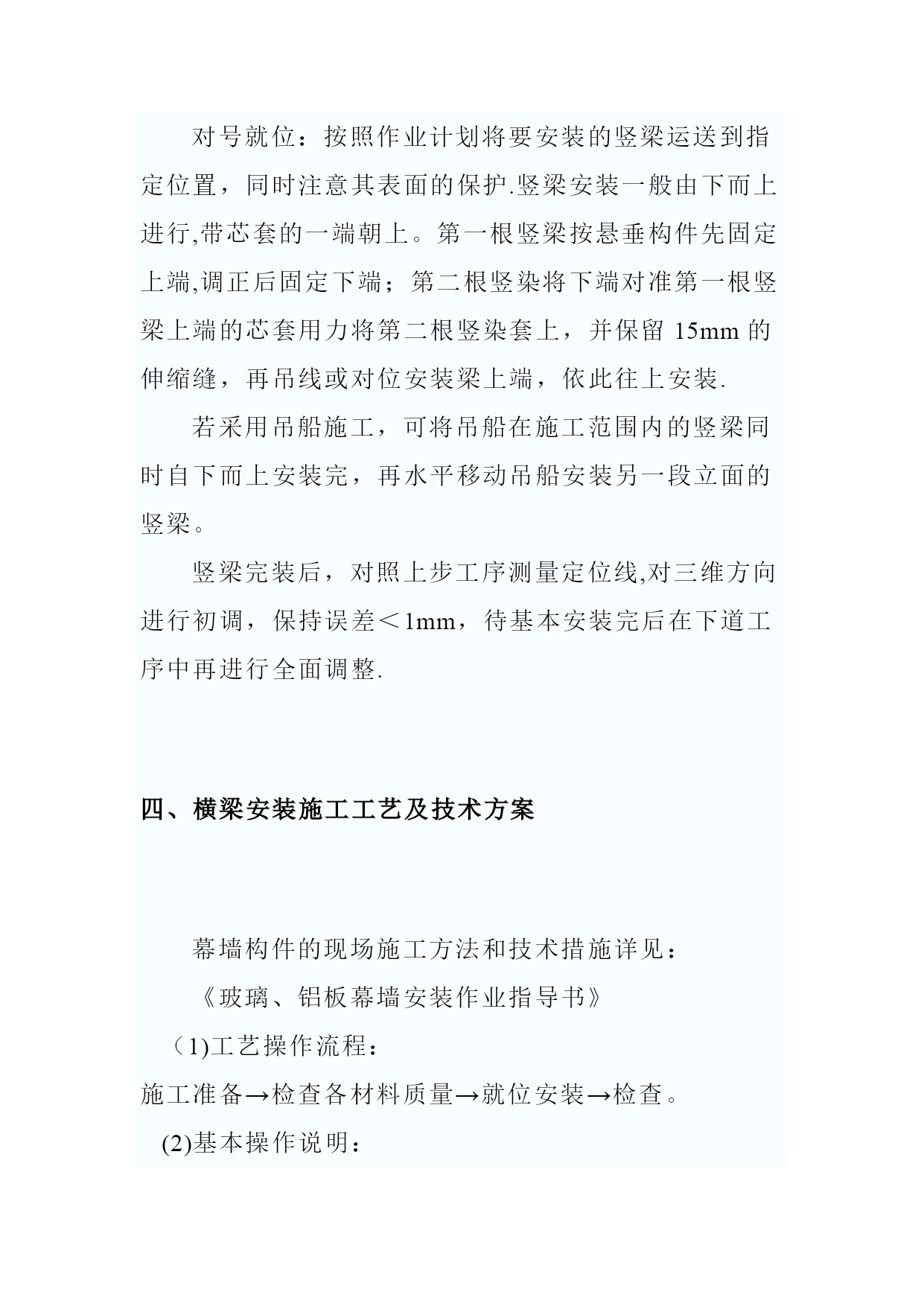

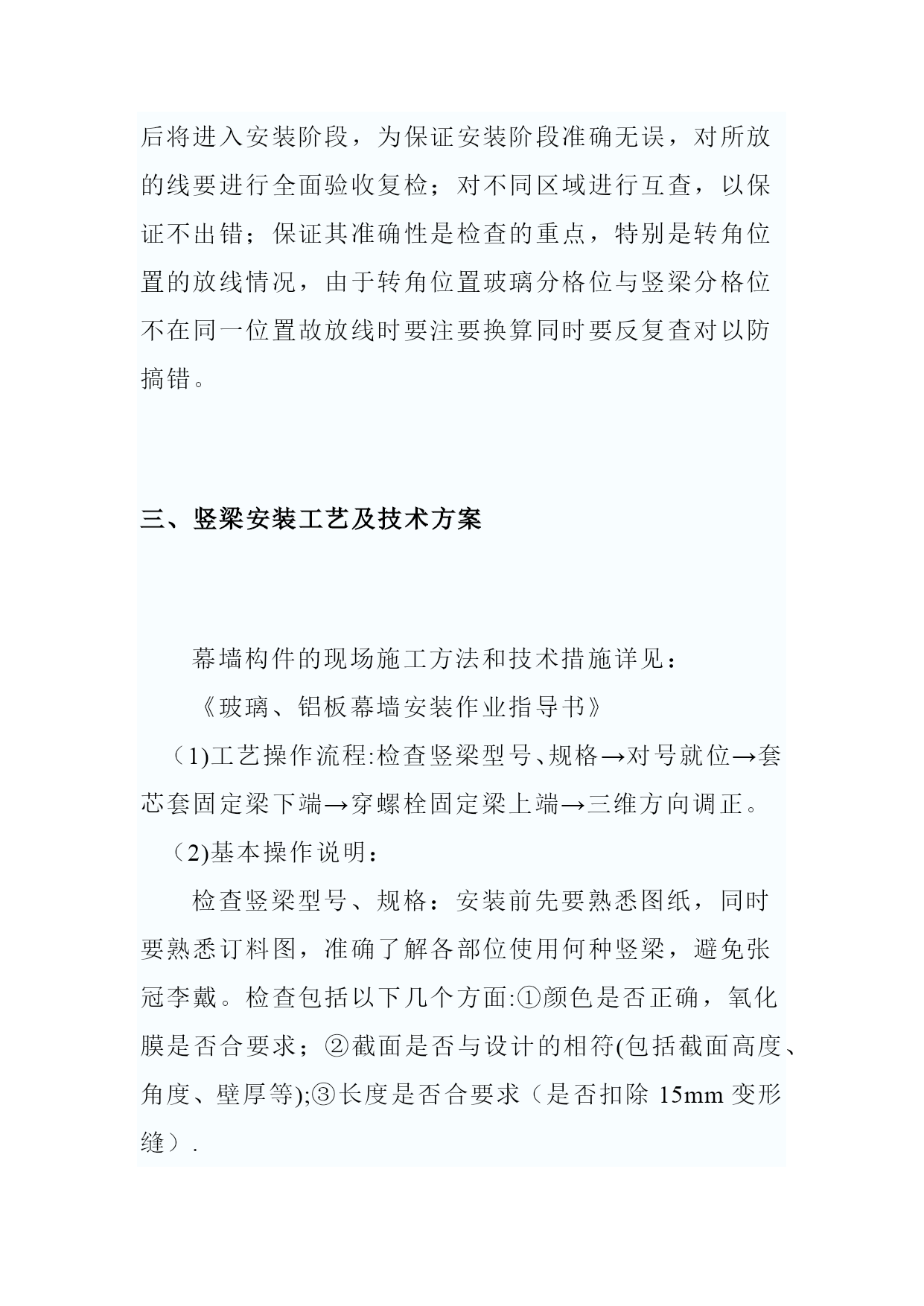

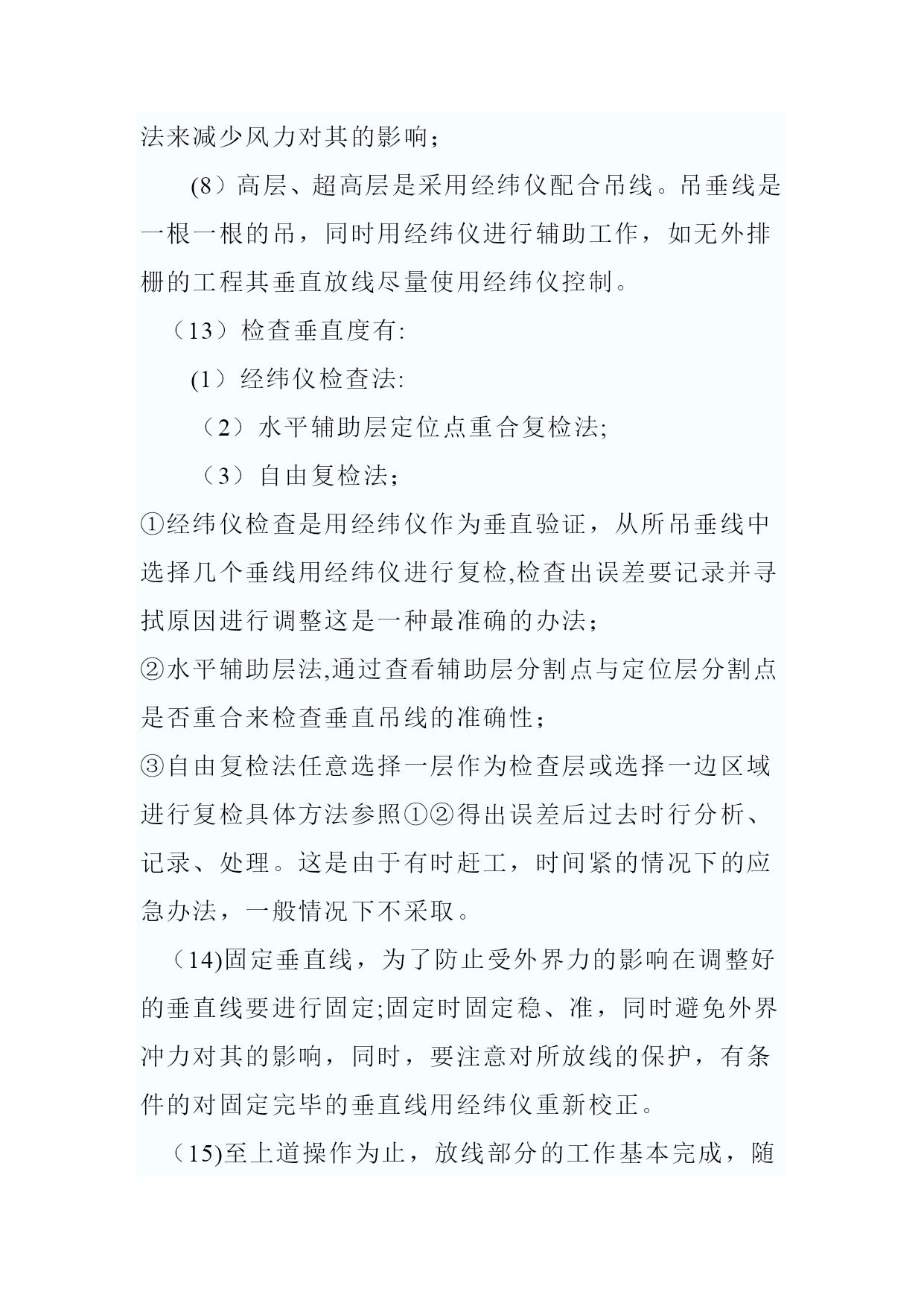

玻璃幕墙施工工艺及技术方案【实用文档】doc文档可直接使用可编辑,欢迎下载玻璃幕墙施工工艺及技术方案来源:中国幕墙网收集整理*日期:2021—4—9页面功能【字体:大中小】【打印】【投稿】【评论】晶生璀璨艺在和谐第四届读者调查活动由晶艺建筑科技特别冠名赞助一、连接件安装工艺及技术方案幕墙构件的现场施工方法和技术措施详见:《玻璃、铝板幕墙安装作业指导书》1.工艺流程说明:工艺流程:熟悉图纸及技术交底→熟悉施工现场→寻准预埋铁件对准竖梁线→拉水平线控制水平高度及进深位置→点焊→检查→加焊→防腐→记录。2.基本操作说明:(1)熟悉图纸:了解前段工序的变化更改及设计变更。(2)熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对照图纸要求对下步工作的安排。(3)寻准预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来。故安装连接件时首先要寻找原预埋件,只有寻准了预埋件才能很准确地安装连接件。(4)对照竖梁垂线:竖梁的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm。(5)拉水平线控制水平高低及进深尺寸。虽然予埋铁件时已控制水平高度,但由于施工误差的影响,安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误,方法参照前几道工序操作要求。(6)点焊:在连接件三维空间定位确定准确后要进行连接件的临时固定即点焊。点焊时每个焊接面点2~3点,要保证连接件不会脱落.点焊时要两人同时进行,一人固定位置;另一人点焊,这样协调施工同时两人都要做好各种防护;点焊人员必须是有焊工技术操作证者,以保证点焊的质量.(7)验收检查。对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内。三维空间误差工地施工控制范围为垂直误差小于2mm,水平误差小于2mm,进深误差小于3mm。(8)加焊正式固定:对验收合格的连接件进行固定,即正式烧焊。烧焊操作时要按照焊接的规格及操作规定进行,一般情况下连接件的两边都必须满焊。(9)验收:对烧焊好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直至达到要求为止.(10)防腐:预埋铁件在模板拆除,凿除砼面层后进行过一次防腐处理,连接件在车间加工时亦进行过防腐处理,具体处理方法如下:清理焊渣;刷防锈漆;刷保护面漆,有防火要求时要刷防火漆;二、竖梁定位放线工艺及技术方案幕墙构件的现场施工方法和技术措施详见:《玻璃、铝板幕墙安装作业指导书》1。工艺流程说明:熟悉了解图纸要求,检查图纸是否有不清楚的地方,是否有弄不懂的问题→准备所有的工器具,做好准备工作→在施工现场找准所开线的位置→在关键层打水平线→寻找辅助层打水平线→找出竖梁放线定位点→将定位点加固→拉水平线→检查水平线的误差→调整误差→进行水平分割→复查水平分割的准确性→吊垂直线→检查垂直度→固定垂直线→检查所有放线的准确线→重点清查转角,变面位置的放线情况.2.基本操作说明:(1)熟悉图纸的过程是对整个工程的了解,在施工前对施工面的图纸.作出了全面了解,弄清整个位置的主导尺寸、转角、收口的处理方式,以及整个建筑设计的风格,并对整个施工组织设计有明确的认识,对施工进度的控制做到心中有数,同时根据实际情况编制切实可行的施工方法、方案。(2)在正式施工前,要进行施工准备,准备的内容有:人员准备.人员准备括:人员结构、技术水平、新旧人员的搭配等情况。工器具准备。在放线前对工器具的准备要检查是否缺什么、是否使用正常,仪器是否准确,误差是否在规定范围内。材料准备.(3)在施工现场找准所开线的部位,并对其周围的环境进行了解,对照图纸将转角位、轴线位、变高高截面的位置一一对照,以保证放线时准确无误。(4)选择好关键层,将关键层清理干净,防止杂物对开线的影响,在关键层找出关键点并固定好加固好此点,并对此点用水准仪抄平,以便按需要找水平线.(5)根据幕墙施工需要,单纯在关键层打水平还不足以确定竖梁的定位,为了保证竖梁安装的误差在规定范围,在放线时还需要寻找一个辅助层打水平,以保证两点形成一根定位线,辅助层可以是一个或几个,视实际情况而定,一般情况下随楼层的层高面定,层数越多辅助层就越多,反之亦然.(6)确定了关键层、辅助层,在关键层上寻找竖梁放线的定位点。定位点一般在变面接口处、转角处,在平面幕墙较长时可以是在平面中间,但此时必须调准位置,保证线、面空间的统一.关键点不低于两个,随着各立面变化的复杂程度和整个施工方案和设计形式而决定关键点的多少。(7)找出所有的定位点,对定位点调整固定。对定位点的调整固定要求:定位点误差必须足够小。所有固定点材料应无明显塑性变化.固定必须牢固、稳定.(8)复核水平度.从定位点拉水平线,水平线用
