最新-模板施工方案-经典通用-经典通用宝藏文档.doc
上传人:石头****海海 上传时间:2024-09-09 格式:DOC 页数:15 大小:282KB 金币:6 举报 版权申诉
预览加载中,请您耐心等待几秒...

最新-模板施工方案-经典通用-经典通用宝藏文档.doc

最新-模板施工方案-经典通用-经典通用宝藏文档.doc

预览

免费试读已结束,剩余 5 页请下载文档后查看

6 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

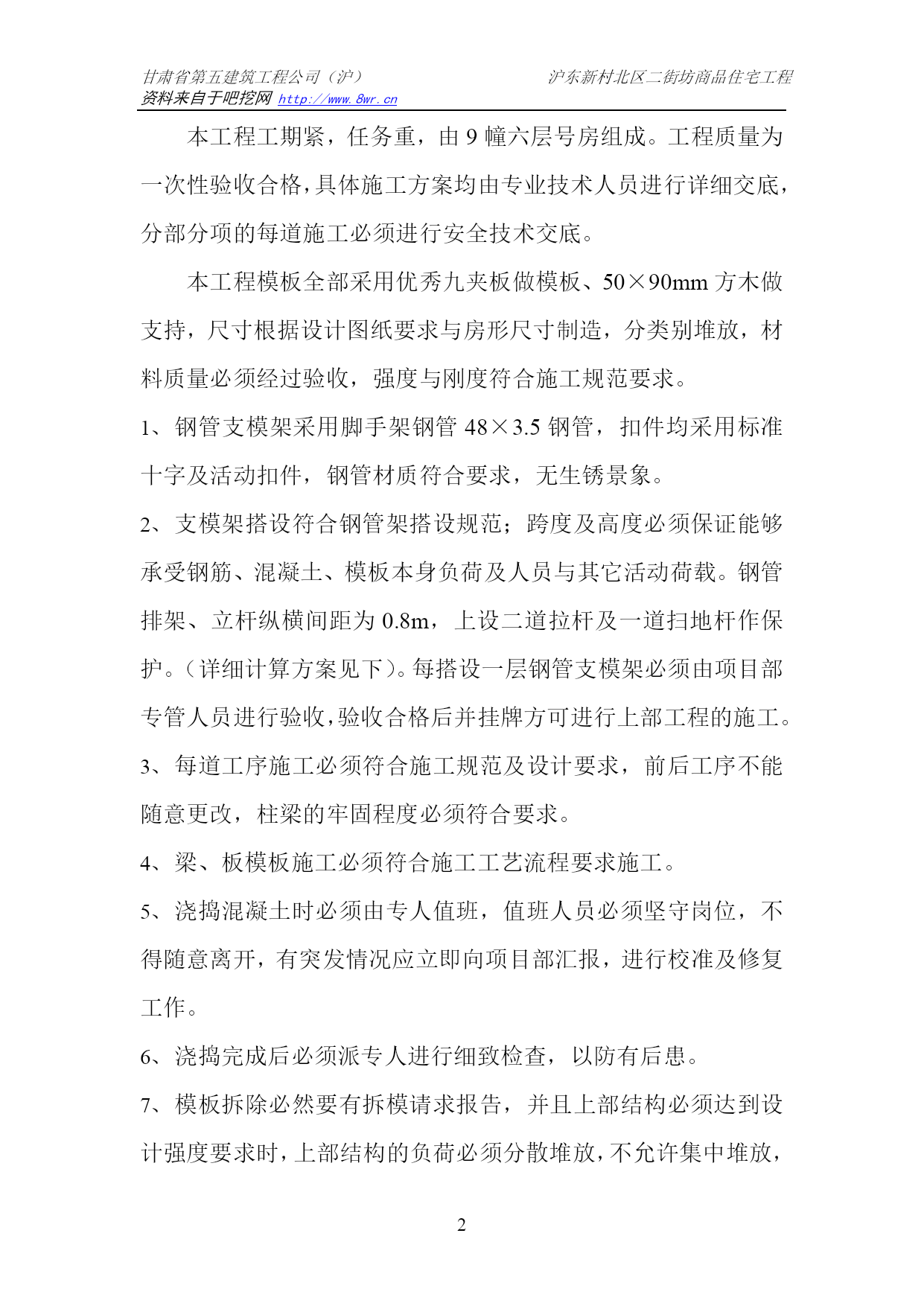

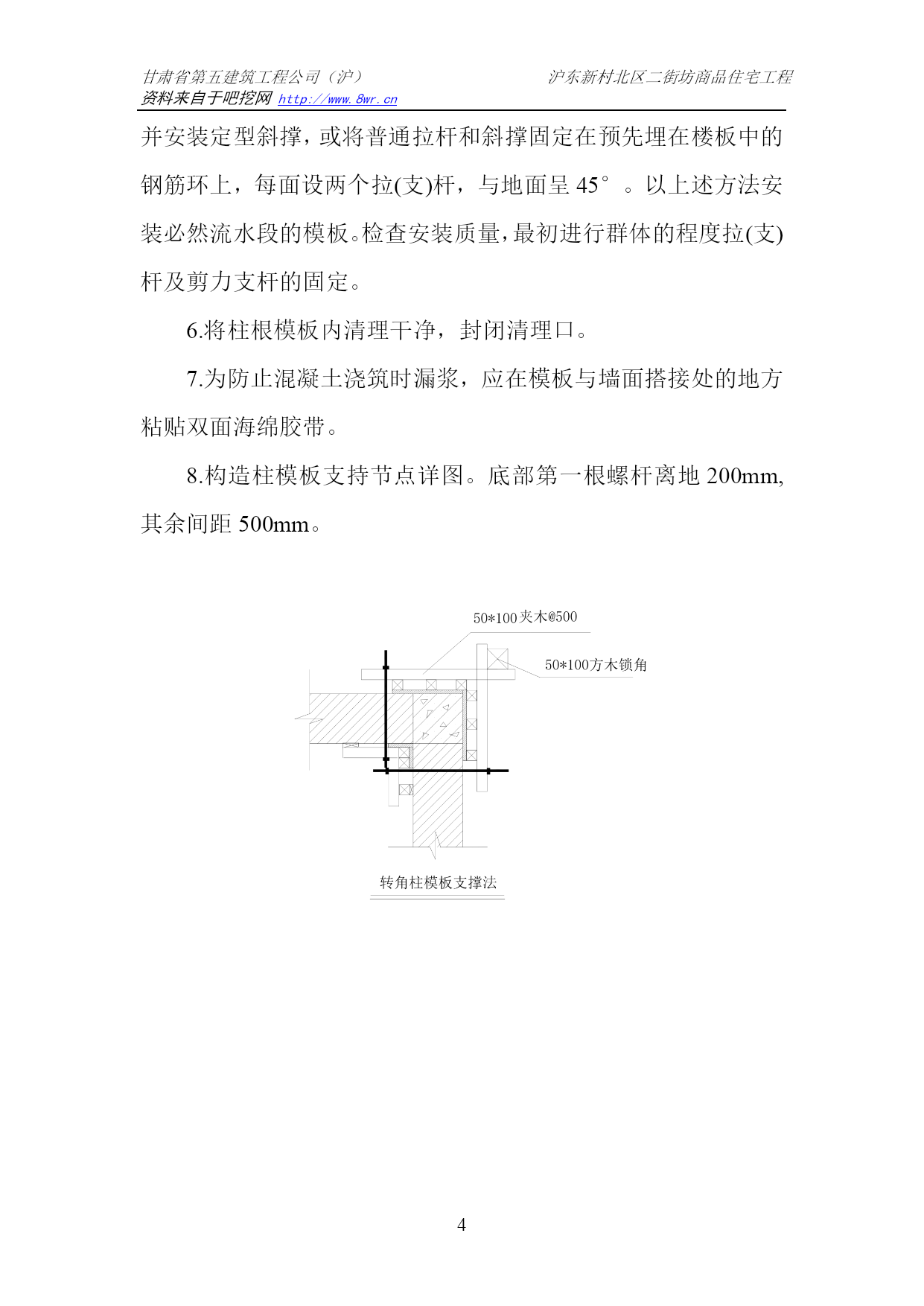

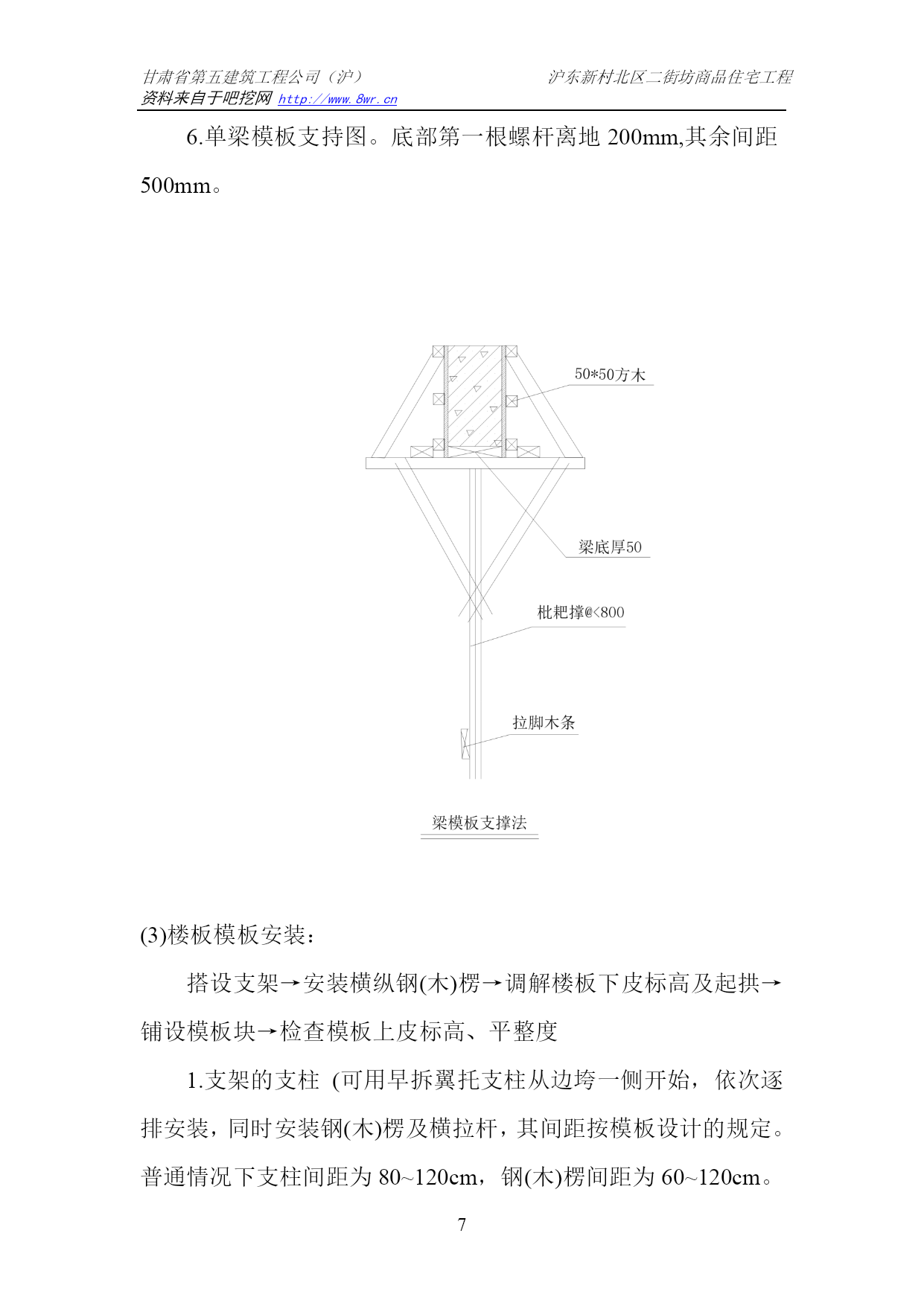

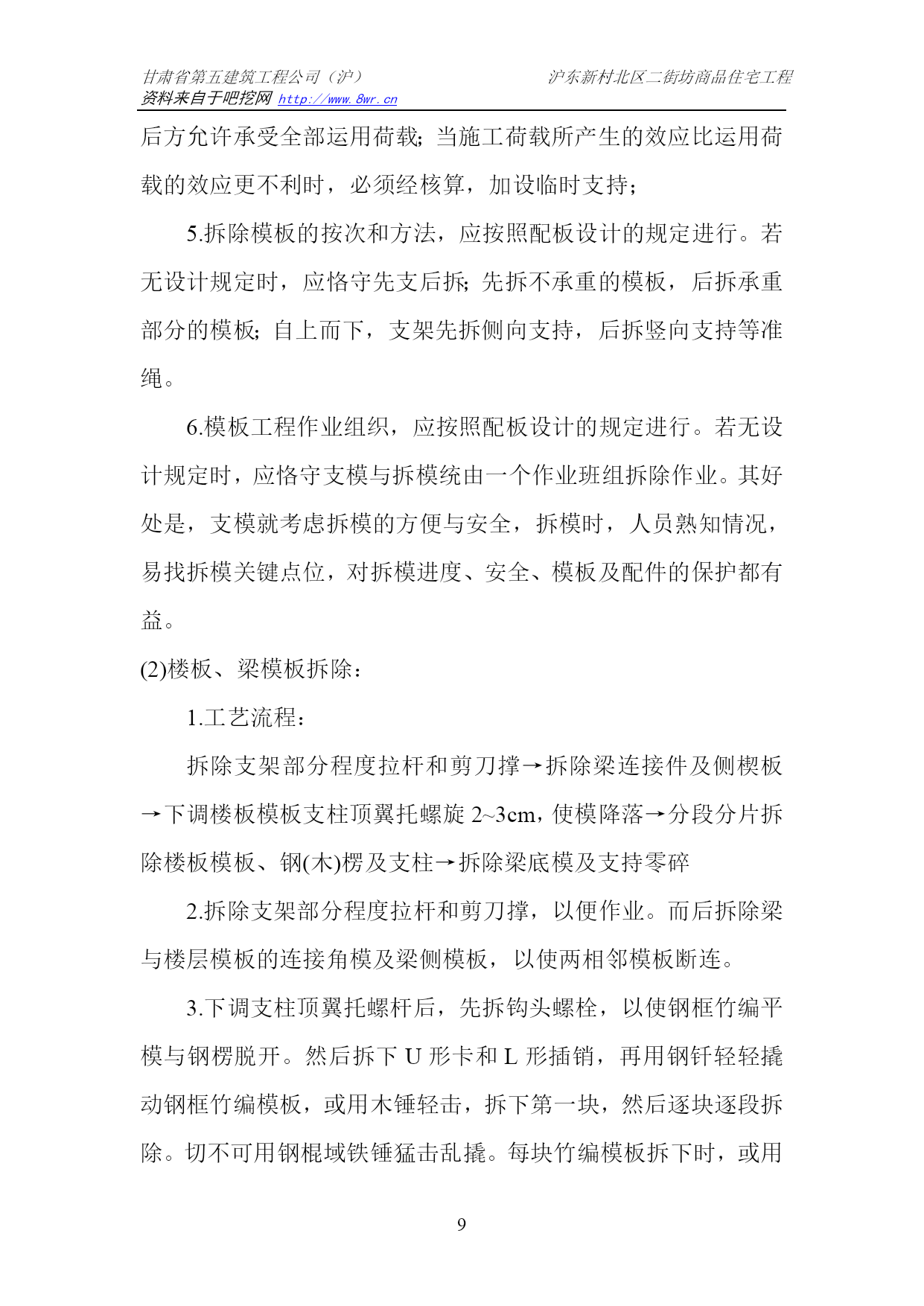

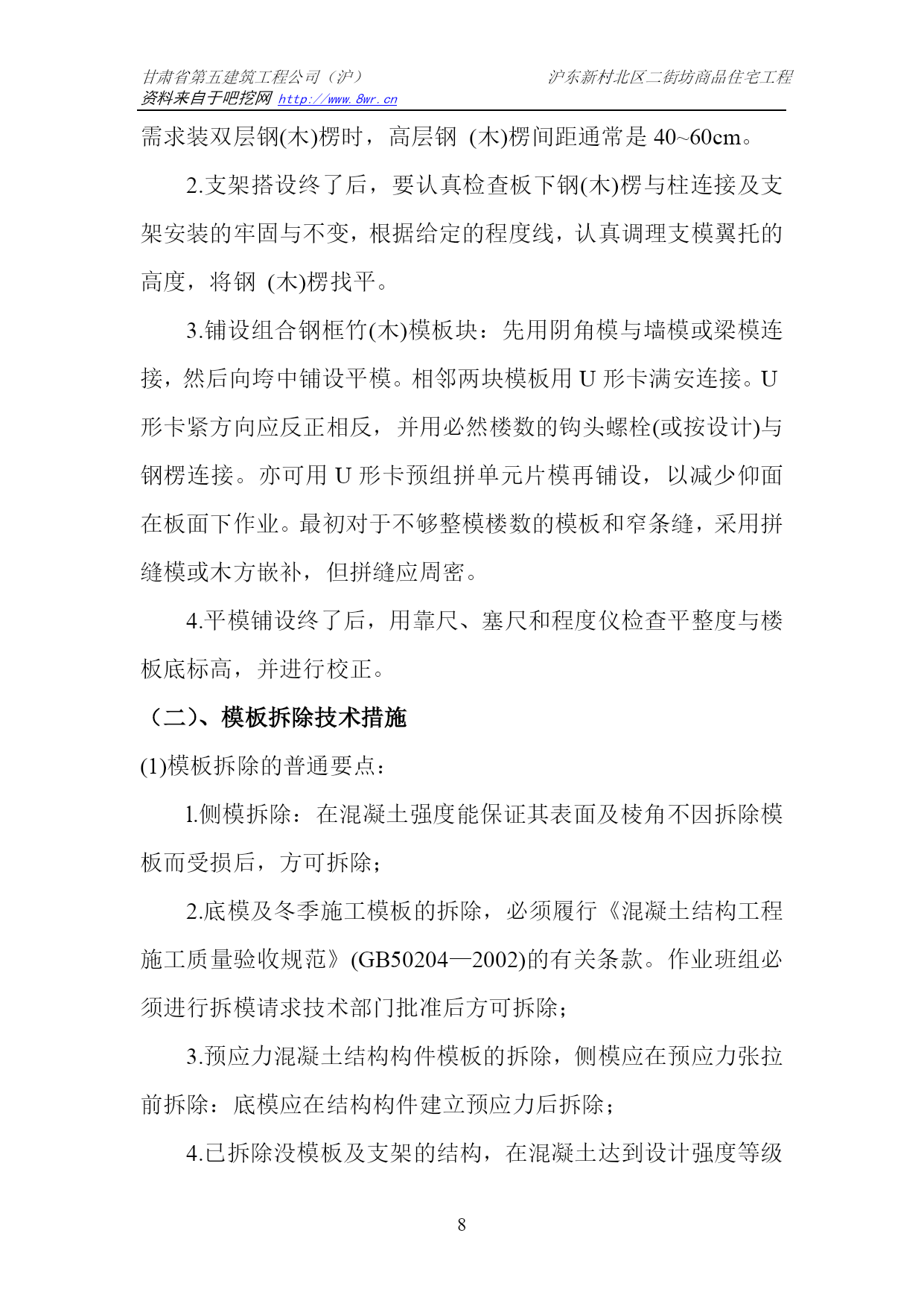

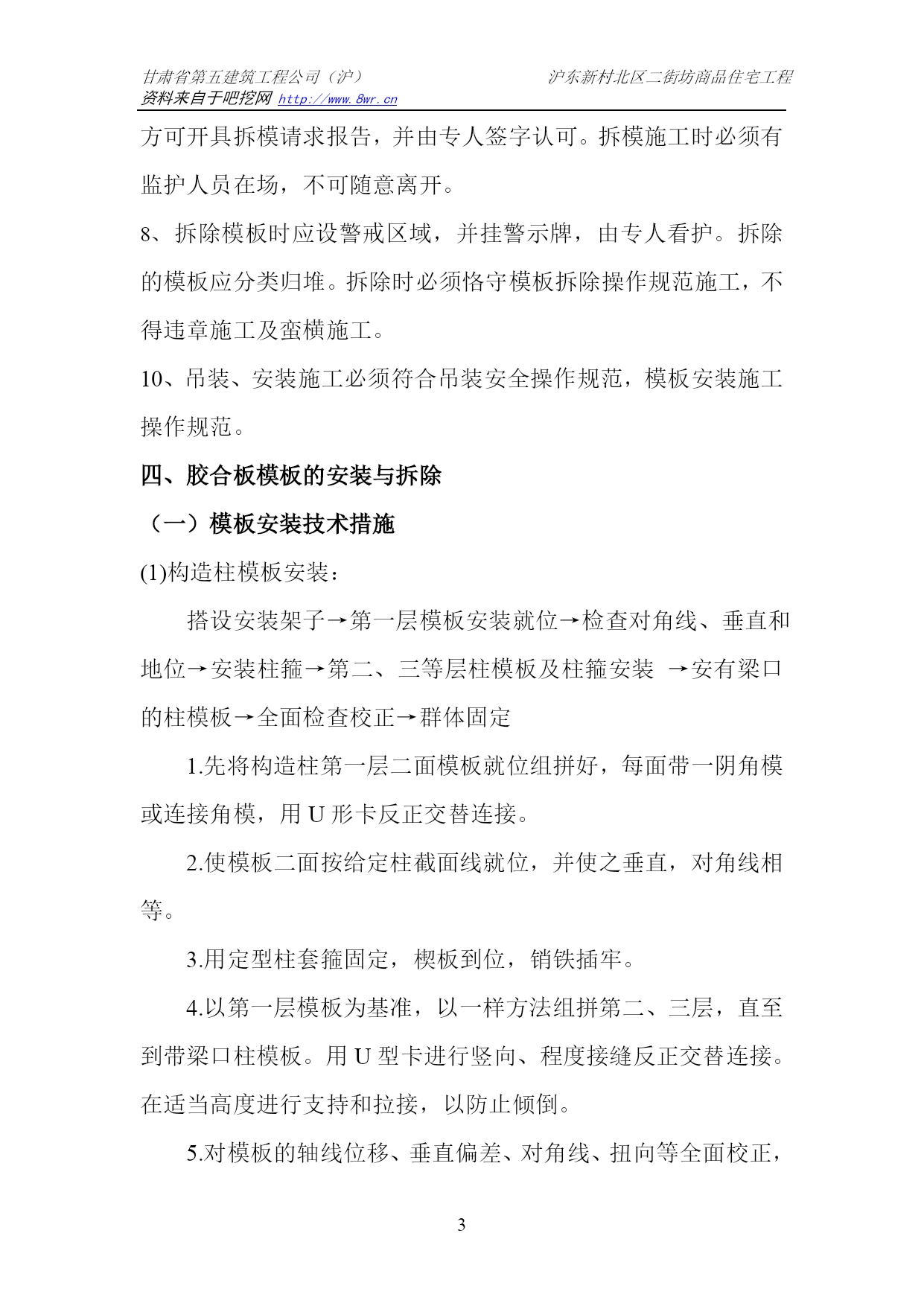

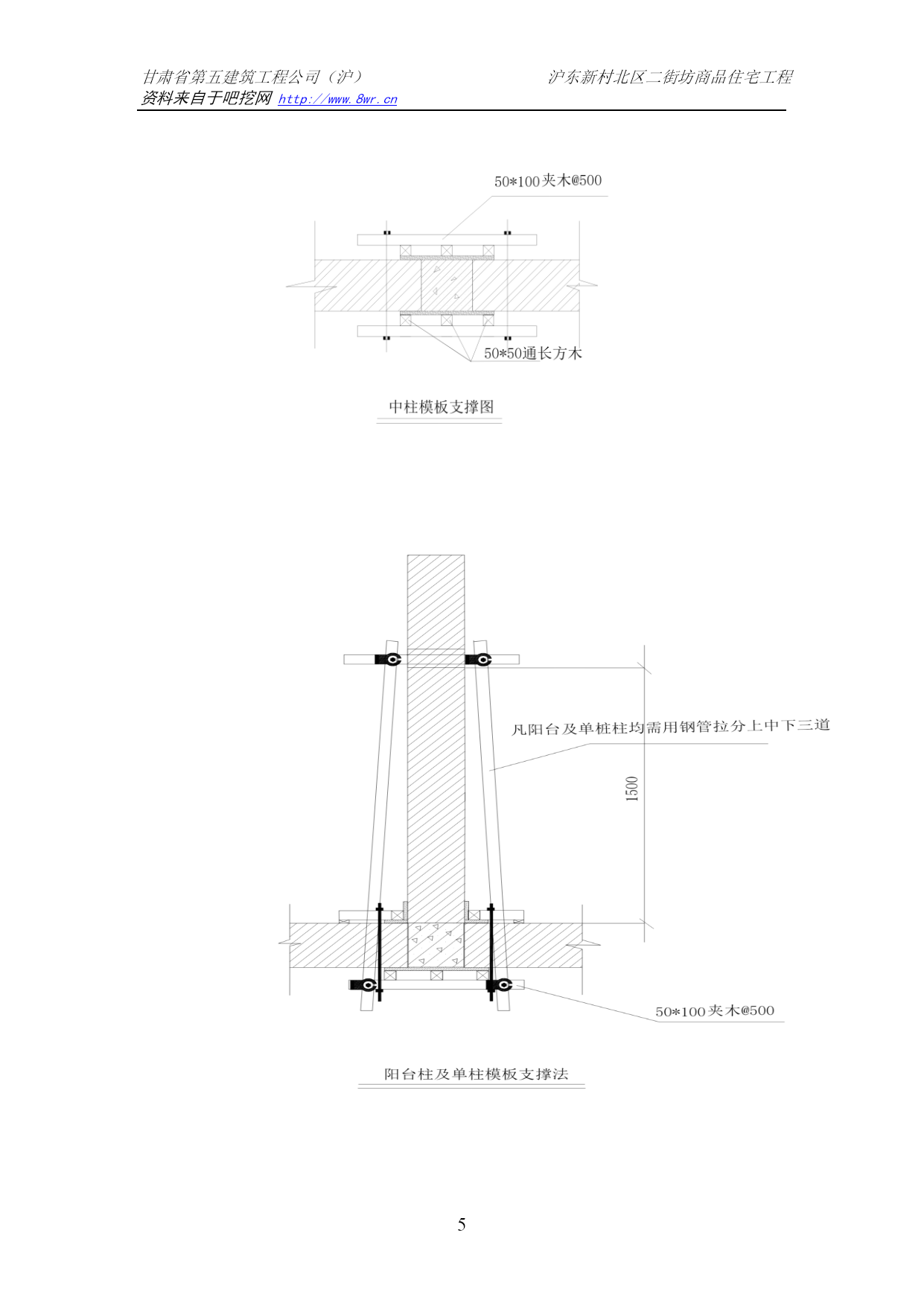

甘肃省第五建筑工程公司(沪)沪东新村北区二街坊商品住宅工程资料来自于吧挖网HYPERLINK"http://www.8wr.cn"http://www.8wr.cnPAGEPAGE15模板工程安装及拆除方案一、工程概况沪东新村北区而街坊商品住宅工程位于上海市浦东新区莱阳路,临近浦东大道。本工程总建筑面积为28008.23平方米,由9幢号房及一地下车库组成,本工程建筑结构安全等级为二级,地基基础设计等级为二级。抗震设防烈度7度(0.1g),设计地震分组为第一组。建筑抗震设防丙类,25#、34#、35#底层框架—剪力墙结构的框架和剪力墙的抗震等级为二级。设计运用年限50年。结构类型为六层砖混结构,商铺层高3.3m,住宅楼层高2.8m,地下车库2.8m。外墙为水泥砂浆粉刷基层再喷外墙涂料,屋面为斜屋面。本工程模板全部采用胶合板(九夹板)。二、编制根据1、参与模板支架荷载效应组合的各项荷载及其荷载标准值应符合现行国家标准《混凝土工程施工及验收规范》(GB50204)的有关规定。2、板支模架的搭装备工规范应符合脚手架的搭设及验收规范《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。3、检查与检验标准《建筑施工安全检查标准》(JGJ59-99)。三、本工程特点本工程工期紧,任务重,由9幢六层号房组成。工程质量为一次性验收合格,具体施工方案均由专业技术人员进行详细交底,分部分项的每道施工必须进行安全技术交底。本工程模板全部采用优秀九夹板做模板、50×90mm方木做支持,尺寸根据设计图纸要求与房形尺寸制造,分类别堆放,材料质量必须经过验收,强度与刚度符合施工规范要求。钢管支模架采用脚手架钢管48×3.5钢管,扣件均采用标准十字及活动扣件,钢管材质符合要求,无生锈景象。支模架搭设符合钢管架搭设规范;跨度及高度必须保证能够承受钢筋、混凝土、模板本身负荷及人员与其它活动荷载。钢管排架、立杆纵横间距为0.8m,上设二道拉杆及一道扫地杆作保护。(详细计算方案见下)。每搭设一层钢管支模架必须由项目部专管人员进行验收,验收合格后并挂牌方可进行上部工程的施工。每道工序施工必须符合施工规范及设计要求,前后工序不能随意更改,柱梁的牢固程度必须符合要求。梁、板模板施工必须符合施工工艺流程要求施工。浇捣混凝土时必须由专人值班,值班人员必须坚守岗位,不得随意离开,有突发情况应立即向项目部汇报,进行校准及修复工作。浇捣完成后必须派专人进行细致检查,以防有后患。模板拆除必然要有拆模请求报告,并且上部结构必须达到设计强度要求时,上部结构的负荷必须分散堆放,不允许集中堆放,方可开具拆模请求报告,并由专人签字认可。拆模施工时必须有监护人员在场,不可随意离开。拆除模板时应设警戒区域,并挂警示牌,由专人看护。拆除的模板应分类归堆。拆除时必须恪守模板拆除操作规范施工,不得违章施工及蛮横施工。10、吊装、安装施工必须符合吊装安全操作规范,模板安装施工操作规范。四、胶合板模板的安装与拆除(一)模板安装技术措施(1)构造柱模板安装:搭设安装架子→第一层模板安装就位→检查对角线、垂直和地位→安装柱箍→第二、三等层柱模板及柱箍安装→安有梁口的柱模板→全面检查校正→群体固定1.先将构造柱第一层二面模板就位组拼好,每面带一阴角模或连接角模,用U形卡反正交替连接。2.使模板二面按给定柱截面线就位,并使之垂直,对角线相等。3.用定型柱套箍固定,楔板到位,销铁插牢。4.以第一层模板为基准,以一样方法组拼第二、三层,直至到带梁口柱模板。用U型卡进行竖向、程度接缝反正交替连接。在适当高度进行支持和拉接,以防止倾倒。5.对模板的轴线位移、垂直偏差、对角线、扭向等全面校正,并安装定型斜撑,或将普通拉杆和斜撑固定在预先埋在楼板中的钢筋环上,每面设两个拉(支)杆,与地面呈45°。以上述方法安装必然流水段的模板。检查安装质量,最初进行群体的程度拉(支)杆及剪力支杆的固定。6.将柱根模板内清理干净,封闭清理口。7.为防止混凝土浇筑时漏浆,应在模板与墙面搭接处的地方粘贴双面海绵胶带。8.构造柱模板支持节点详图。底部第一根螺杆离地200mm,其余间距500mm。(2)梁模板安装:弹出梁轴线及程度线并复核→搭设梁模支架→安装梁底楞或梁卡具→安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞→斜撑楞及腰楞和对拉螺栓→复核梁模尺寸、地位→与相邻模板连固1.在柱子混凝土上弹出梁的轴线及程度线(梁底标高引测用),并复核。2.安装梁模支架之前,首层为土壤地面时应平整夯实,不管首层是土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层间的上下支座应在一条直线上。支柱普通采用双排(
立即下载
