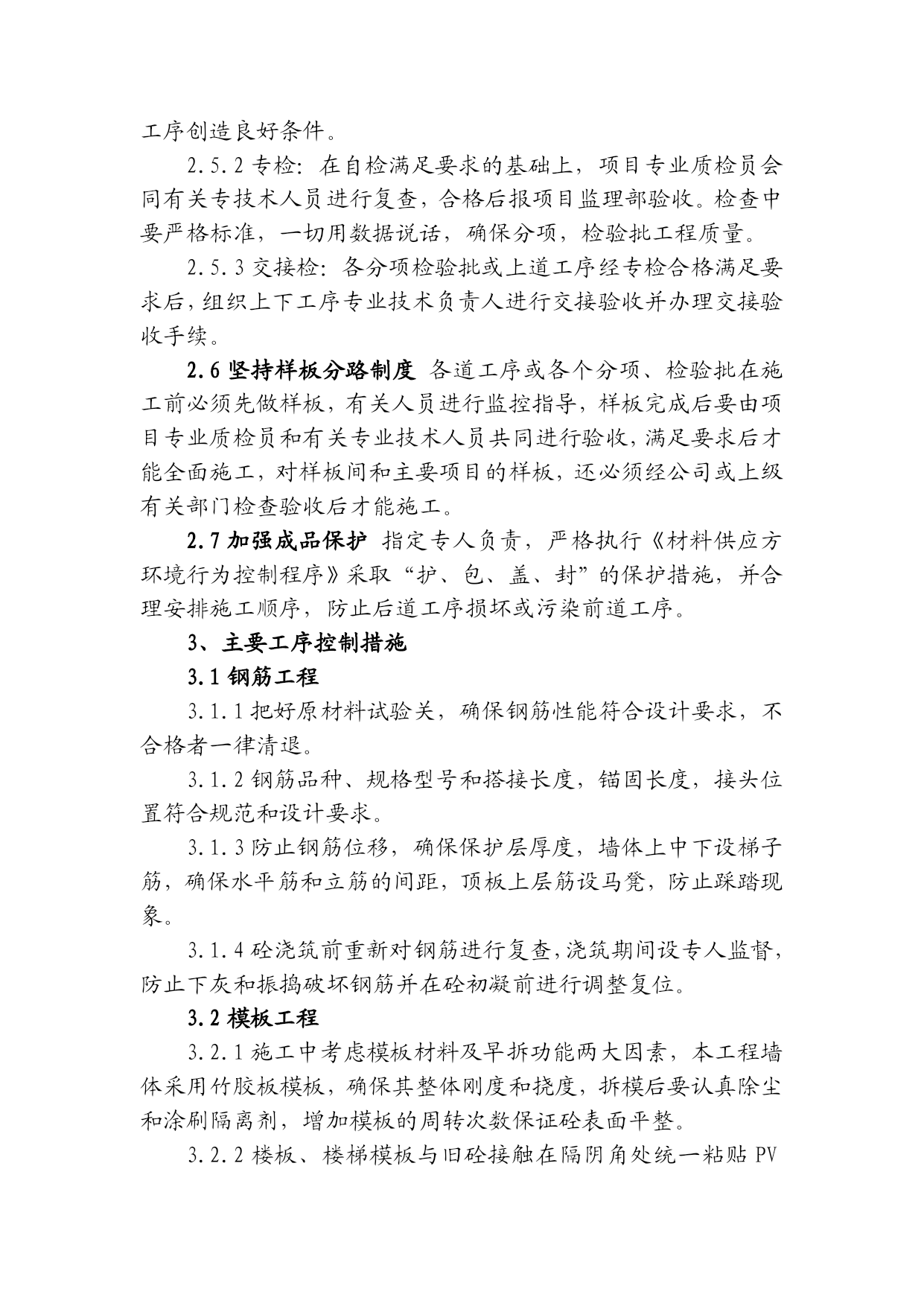

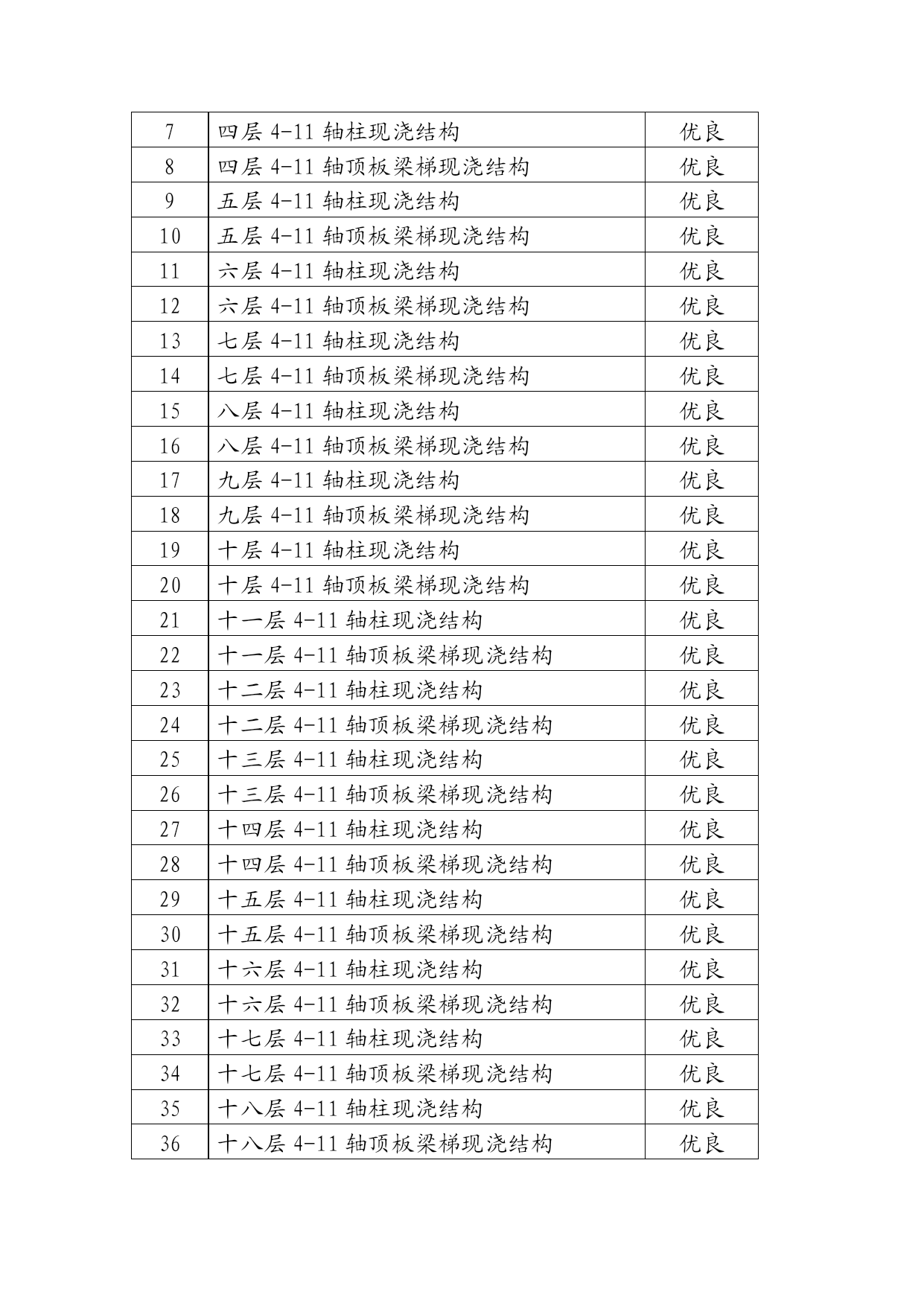

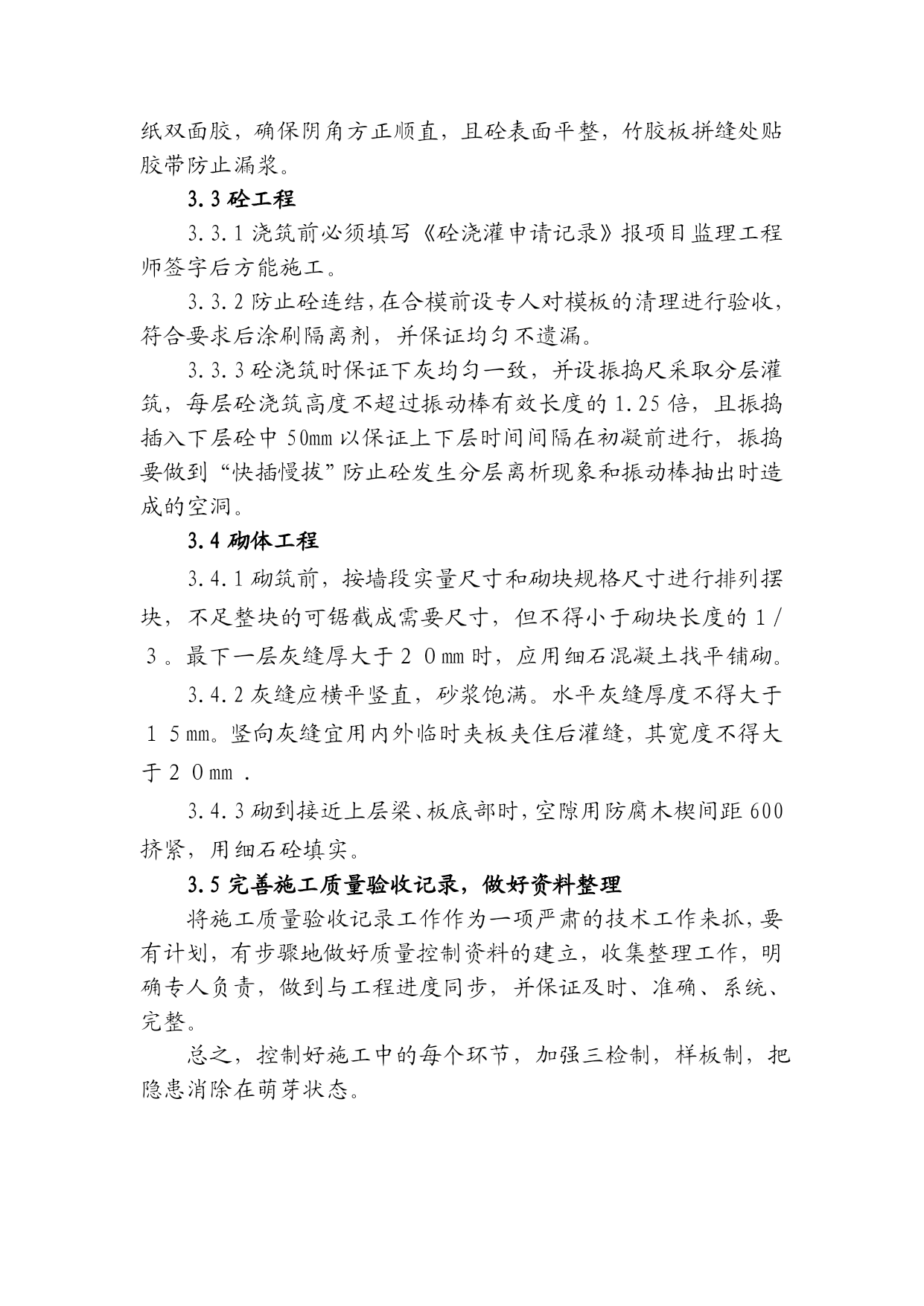

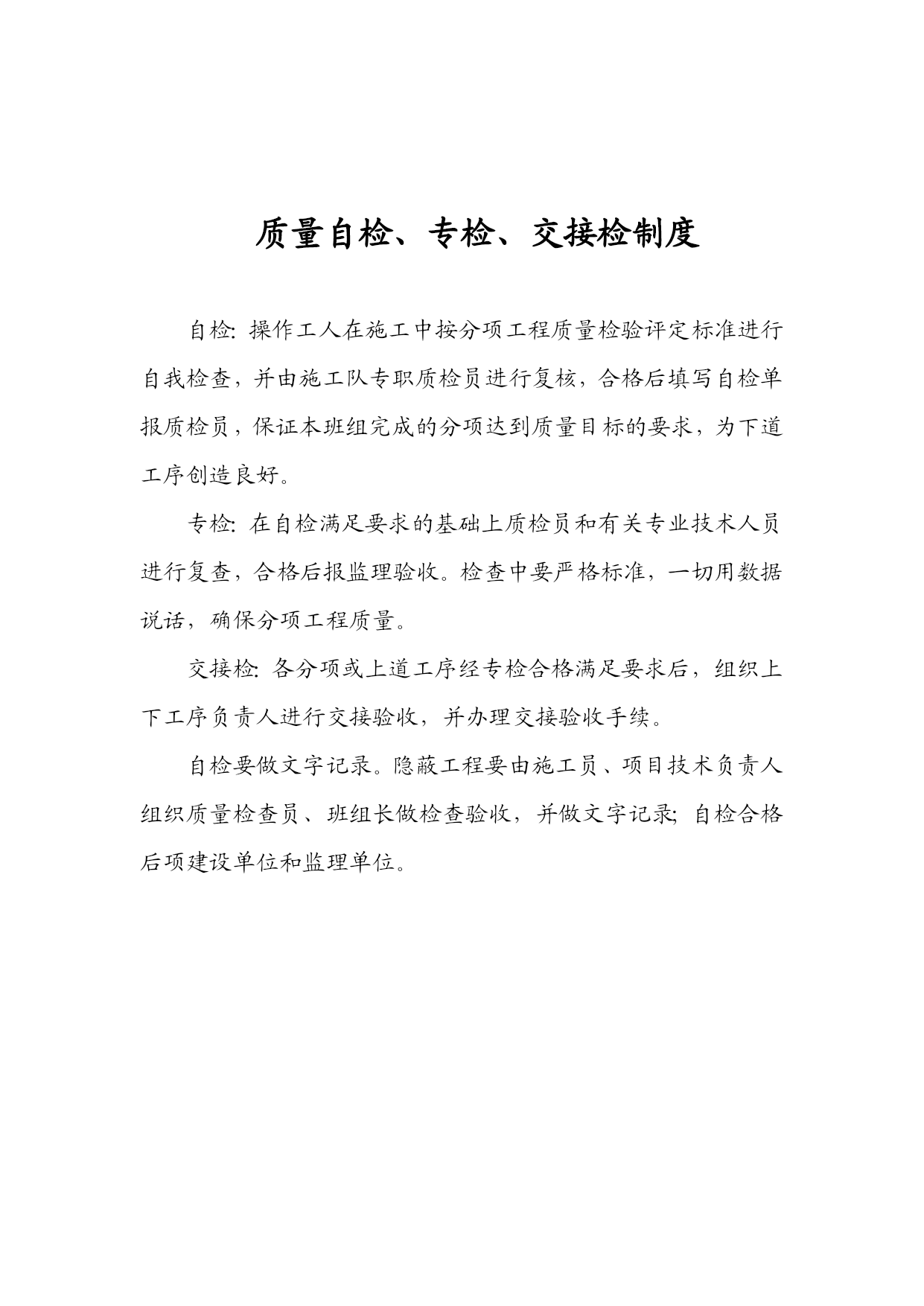

建筑工程创优目标和制度优质资料(可以直接使用,可编辑优质资料,欢迎下载)建筑结构工程创优计划目标及质量保证措施1、质量方针和目标:1.1质量方针:周密施工,提高质量,努力创出精品工程。强化管理,优质服务,确保达到顾客满意1.2质量目标:确保优良、争创聊城市优质建筑结构工程。1.3单位(子单位)工程质量竣工验收(包括分部工程质量,质量控制资料,安全和主要使用功能,观感质量,符合有关规范和标准要求,一次交验合格率100%。搞好规范服务,做到三坚持:坚持管理制度化,坚持现场标准化,坚持服务规范化,建设精品工程,为用户优质服务。创优计划详见下表地基与基础结构序号部位规划等级1基础垫层1-15轴现浇结构优良2基础1-3轴现浇结构优良3基础3-12轴现浇结构优良4基础12-14轴现浇结构优良5地下室1-12轴顶板梁梯现浇结构优良6地下室1-12轴柱现浇结构优良7地下室12-15轴顶板梁梯现浇结构优良8地下室12-15轴柱现浇结构优良主体结构序号部位规划等级1一层1-14轴柱现浇结构优良2一层1-14轴顶板梁梯现浇结构优良3二层1-14轴柱现浇结构优良4二层1-14轴顶板梁梯现浇结构优良5三层1-14轴柱现浇结构优良6三层1-14轴顶板梁梯现浇结构优良7四层4-11轴柱现浇结构优良8四层4-11轴顶板梁梯现浇结构优良9五层4-11轴柱现浇结构优良10五层4-11轴顶板梁梯现浇结构优良11六层4-11轴柱现浇结构优良12六层4-11轴顶板梁梯现浇结构优良13七层4-11轴柱现浇结构优良14七层4-11轴顶板梁梯现浇结构优良15八层4-11轴柱现浇结构优良16八层4-11轴顶板梁梯现浇结构优良17九层4-11轴柱现浇结构优良18九层4-11轴顶板梁梯现浇结构优良19十层4-11轴柱现浇结构优良20十层4-11轴顶板梁梯现浇结构优良21十一层4-11轴柱现浇结构优良22十一层4-11轴顶板梁梯现浇结构优良23十二层4-11轴柱现浇结构优良24十二层4-11轴顶板梁梯现浇结构优良25十三层4-11轴柱现浇结构优良26十三层4-11轴顶板梁梯现浇结构优良27十四层4-11轴柱现浇结构优良28十四层4-11轴顶板梁梯现浇结构优良29十五层4-11轴柱现浇结构优良30十五层4-11轴顶板梁梯现浇结构优良31十六层4-11轴柱现浇结构优良32十六层4-11轴顶板梁梯现浇结构优良33十七层4-11轴柱现浇结构优良34十七层4-11轴顶板梁梯现浇结构优良35十八层4-11轴柱现浇结构优良36十八层4-11轴顶板梁梯现浇结构优良37十九层4-11轴柱现浇结构38十九层4-11轴顶板梁梯现浇结构39机房层4-11轴柱现浇结构40机房层4-11轴顶板梁梯现浇结构41花架层4-11轴柱现浇结构42花架层4-11轴梁现浇结构2、质量保证措施2.1成立质量保证管理体系由公司施工、质量处、项目经理、工长、施工班组的专职质检员组成的质量管理体系对工程分部(子分部)、分项工序有否决权。2.2加强人的控制发挥“人的因素第一”的主导作用,把人的控制作为全过程控制的重点对项目管理人员,根据职责分工,必须尽职尽责,做好本职工作,同时搞好团结协作,对不称职的管理人员及时调整,对外埠施工队伍严格进行施工资质审查,并进行考核上岗施工。在编制施工计划时,全面考虑各种因素对工程质量的影响及人与任务的平衡,防止造成人为事故。2.3加强施工生产和进度安排控制会同技术人员合理安排施工进度,在进度和质量发生矛盾时,进度服从于质量,合理安排劳动力,科学地进行施工调整,加强施工机具、设备管理,保证施工生产的需要。2.4加强施工物资的质量控制原材料、成品、半成品的采购必须认真执行《节能降耗控制程序》,建立合格供应商名册,并对供应商进行评价,凡采购到现场的物资,材料人员必须依据采购资料中规定的质量和申请计划进行验证,严把质量、数量、品种、规格验收关,必要时请有关技术质检人员参加。2.5严格检查制度所有施工过程都按规定认真进行检验,未达到标准必须要返工并验收合格后才能转入下道工序。2.5.1自检操作工人在施工中按检验批质量验收进行自我检查,并由施工班组专职质检员进行复核,合格后填定自检单报质检员,保证本班组完成的检验批达到质量目标的要求,为下道工序创造良好条件。2.5.2专检:在自检满足要求的基础上,项目专业质检员会同有关专技术人员进行复查,合格后报项目监理部验收。检查中要严格标准,一切用数据说话,确保分项,检验批工程质量。2.5.3交接检:各分项检验批或上道工序经专检合格满足要求后,组织上下工序专业技术负责人进行交接验收并办理交接验收手续。2.6坚持样板分路制度各道工序或各个分项、检验批在施工前必须先做样板,有关人员进行监控指导,样板完成后要由项目专业质检员和有
