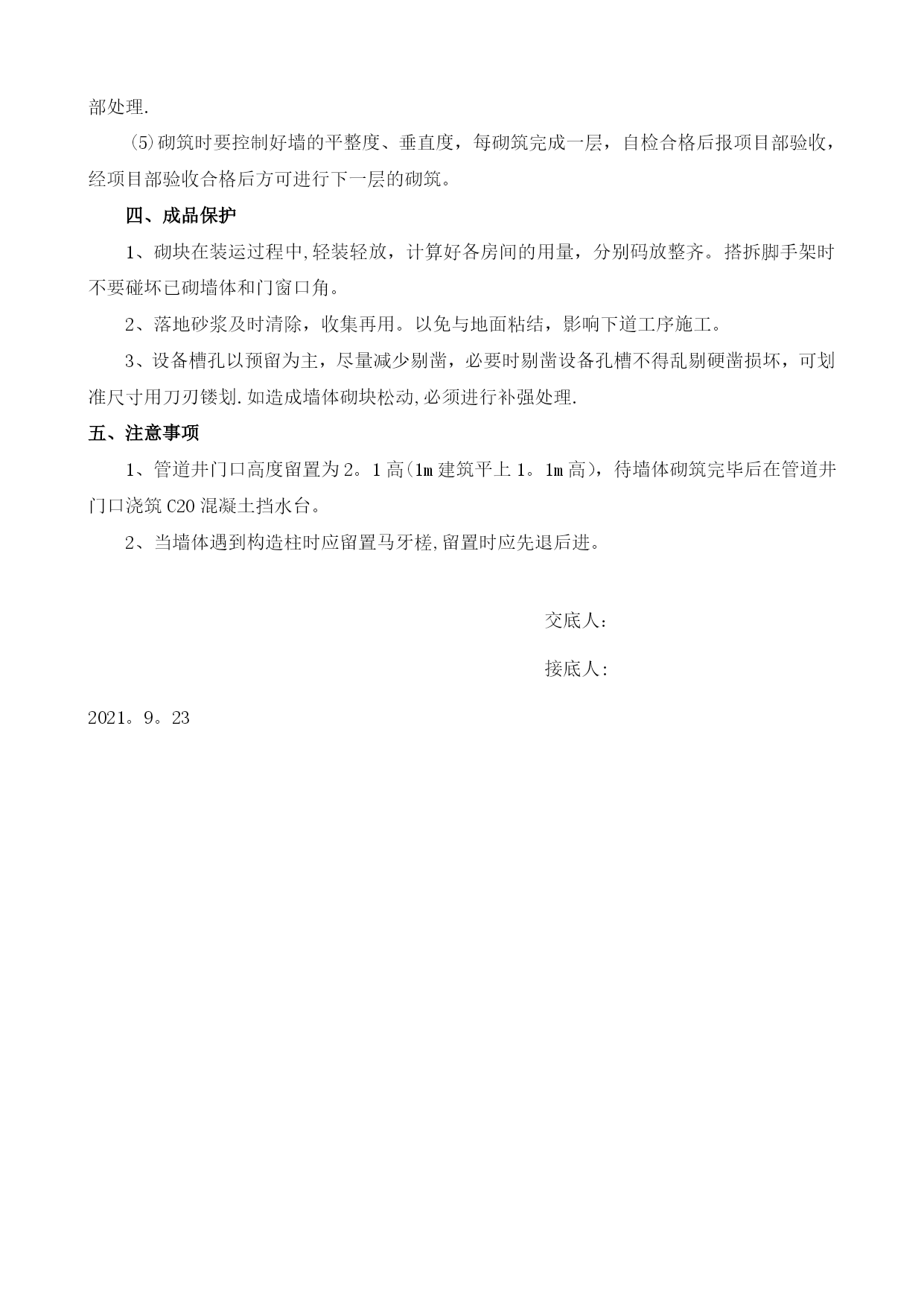

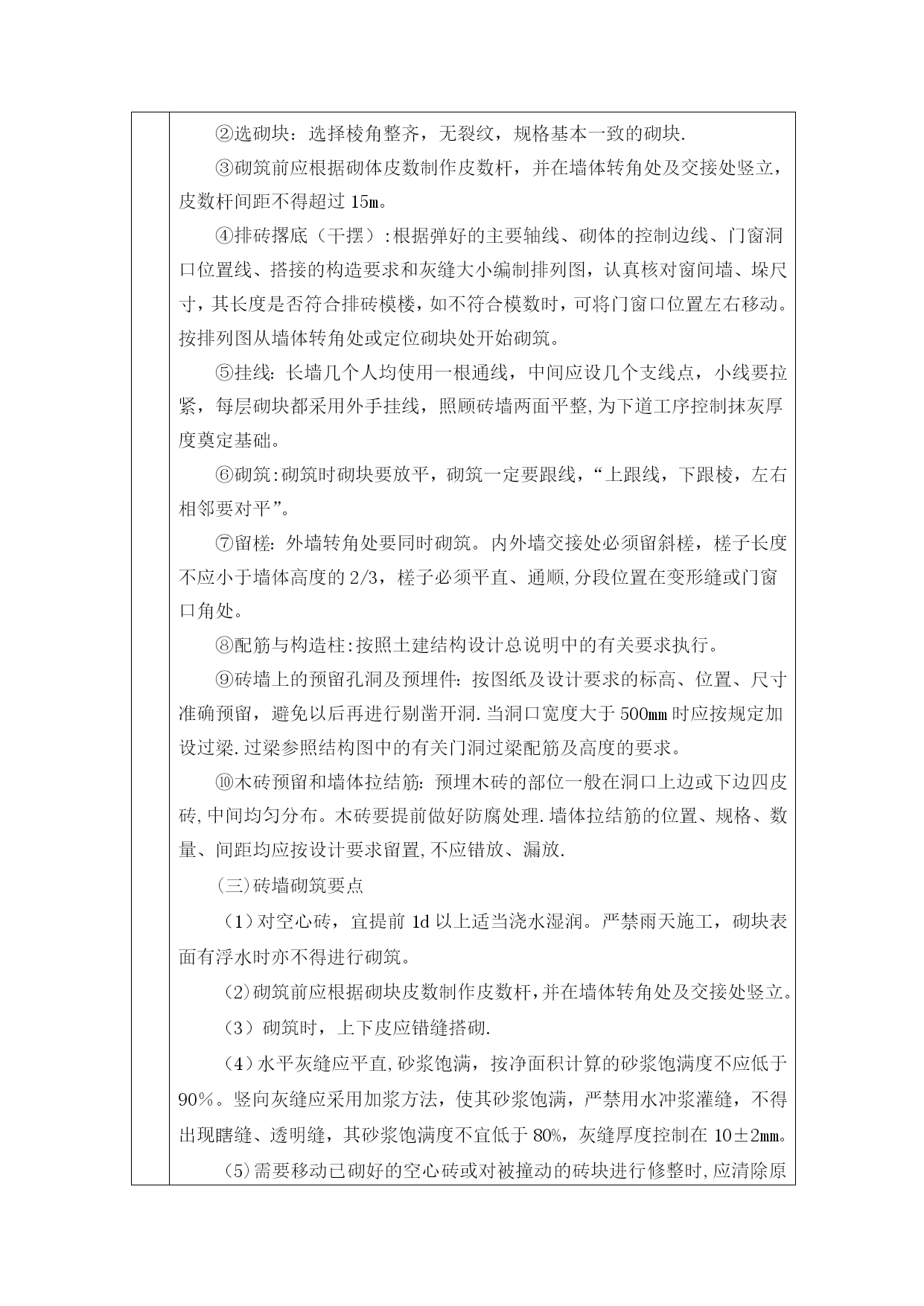

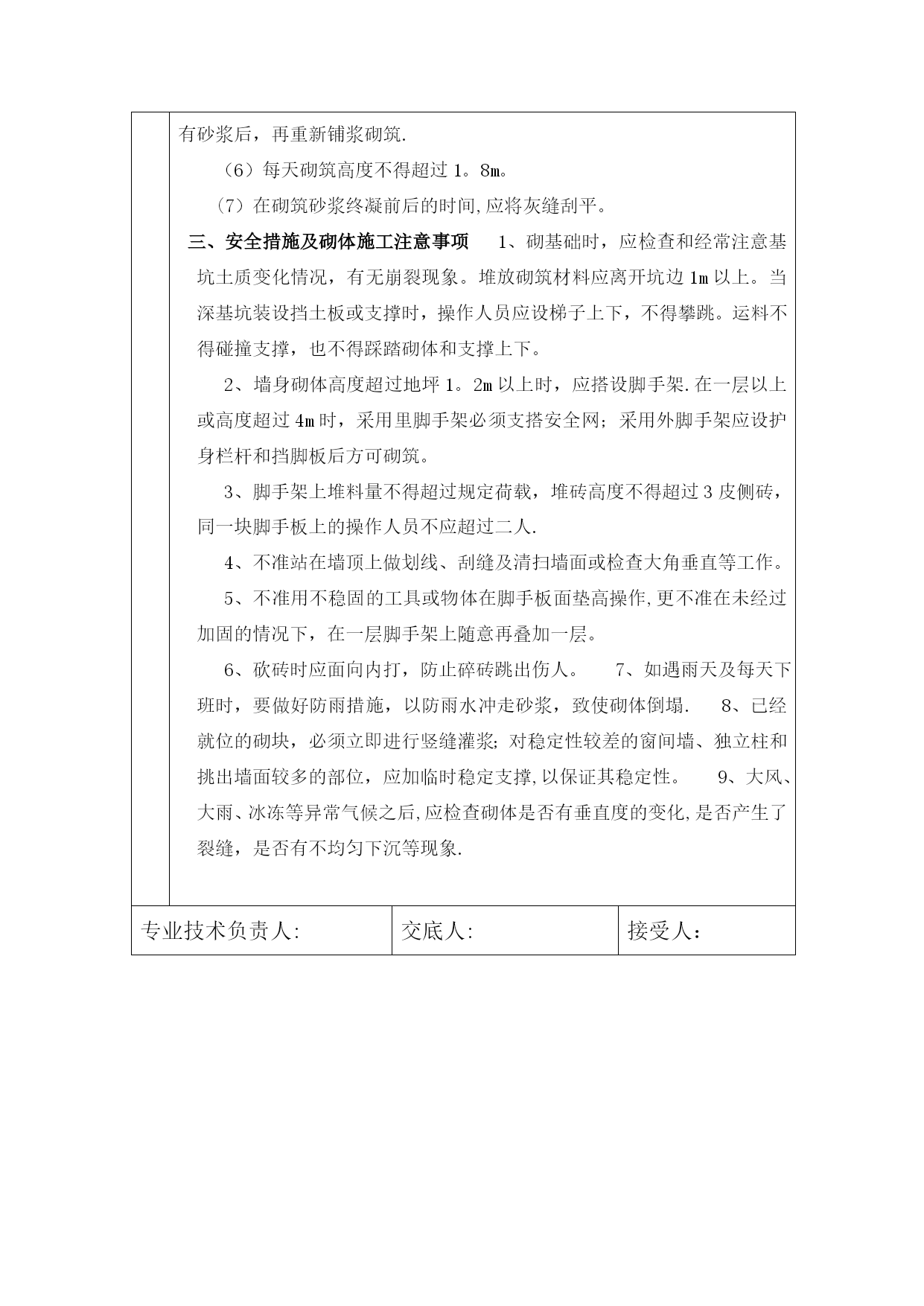

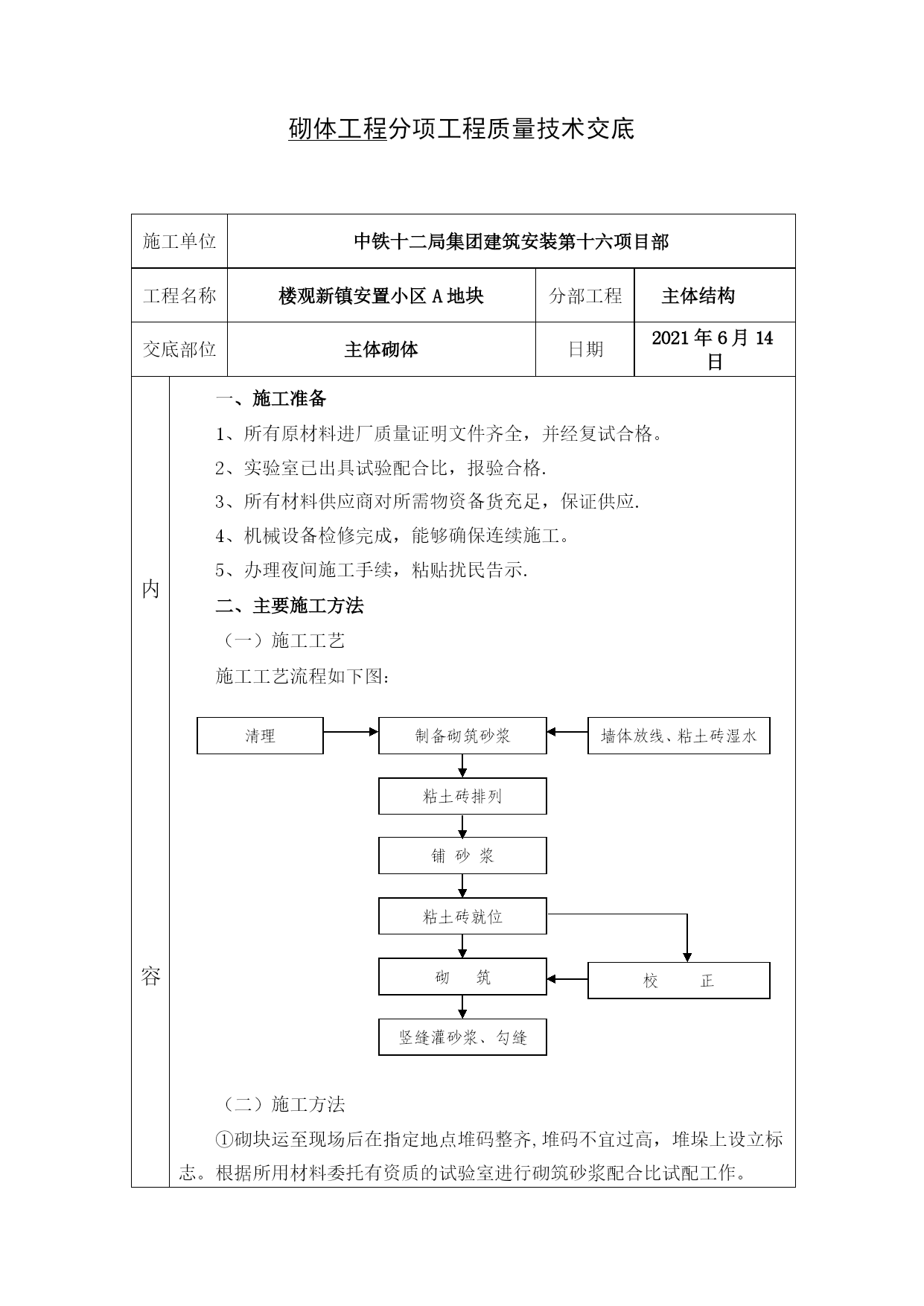

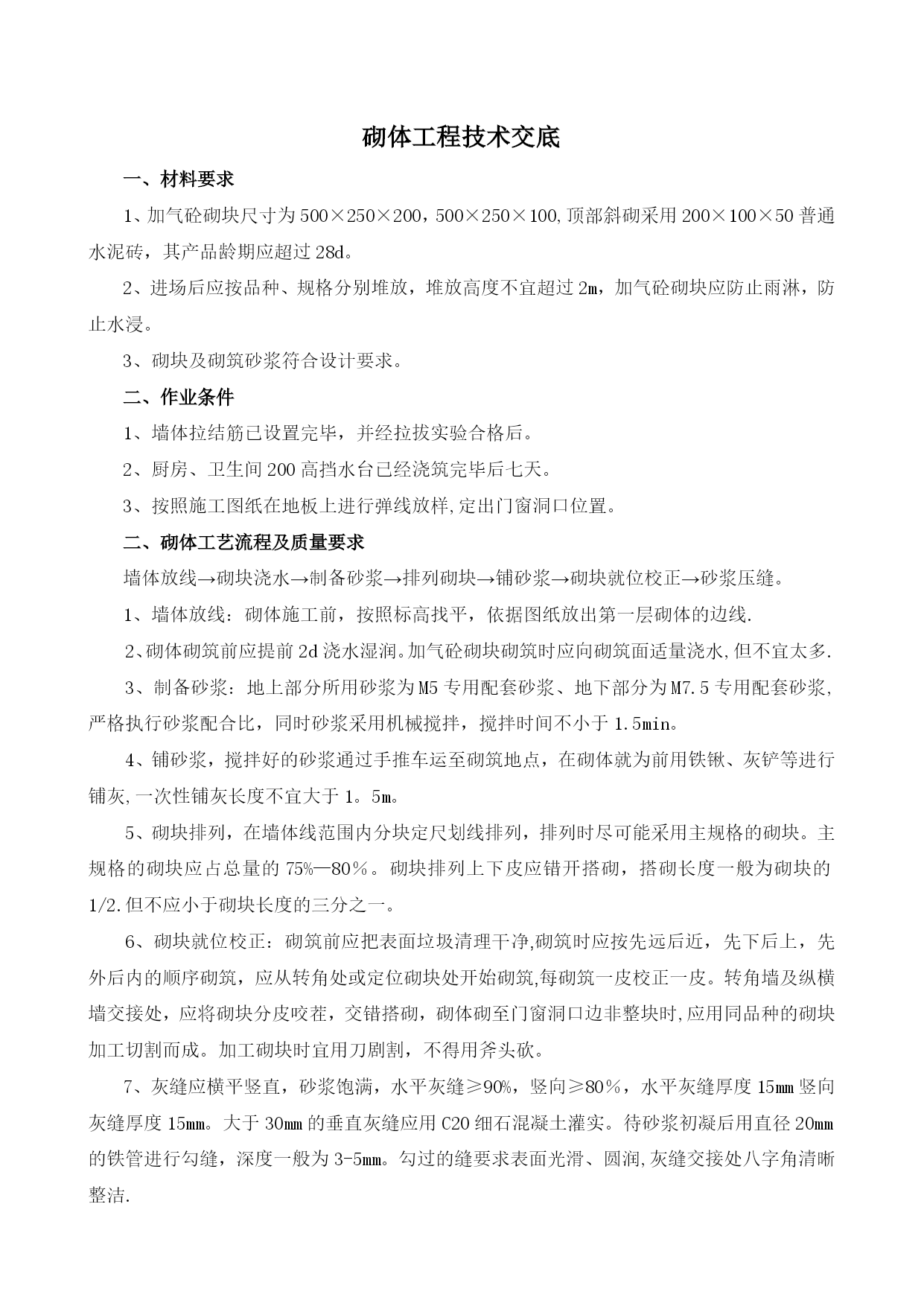

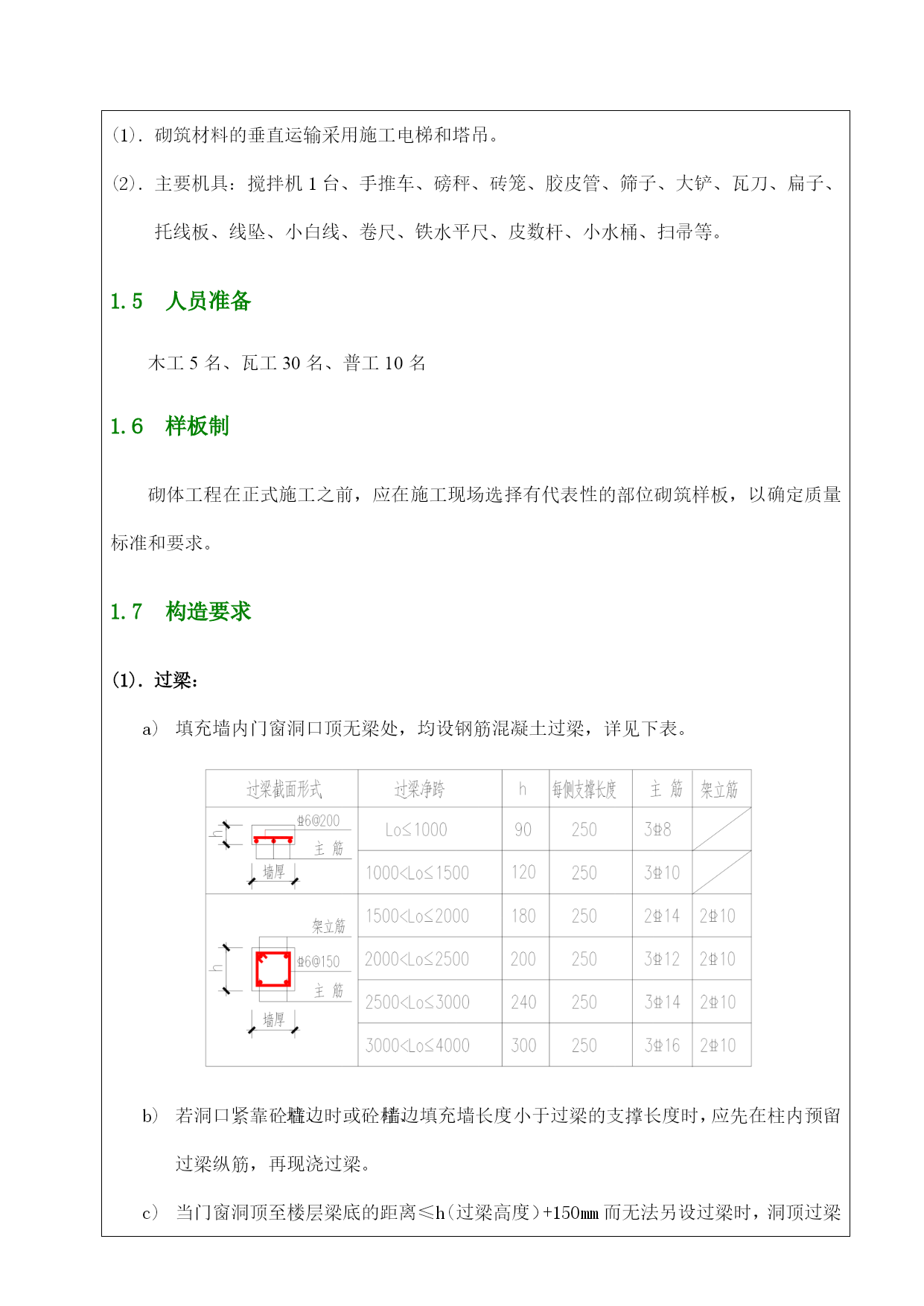

砌体工程技术交底实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)砌体工程分项工程质量技术交底施工单位中铁十二局集团建筑安装第十六项目部工程名称楼观新镇安置小区A地块分部工程主体结构交底部位主体砌体日期2021年6月14日内容一、施工准备1、所有原材料进厂质量证明文件齐全,并经复试合格。2、实验室已出具试验配合比,报验合格.3、所有材料供应商对所需物资备货充足,保证供应.4、机械设备检修完成,能够确保连续施工。5、办理夜间施工手续,粘贴扰民告示.二、主要施工方法(一)施工工艺施工工艺流程如下图:制备砌筑砂浆清理墙体放线、粘土砖湿水粘土砖排列铺砂浆粘土砖就位砌筑校正竖缝灌砂浆、勾缝(二)施工方法①砌块运至现场后在指定地点堆码整齐,堆码不宜过高,堆垛上设立标志。根据所用材料委托有资质的试验室进行砌筑砂浆配合比试配工作。②选砌块:选择棱角整齐,无裂纹,规格基本一致的砌块.③砌筑前应根据砌体皮数制作皮数杆,并在墙体转角处及交接处竖立,皮数杆间距不得超过15m。④排砖撂底(干摆):根据弹好的主要轴线、砌体的控制边线、门窗洞口位置线、搭接的构造要求和灰缝大小编制排列图,认真核对窗间墙、垛尺寸,其长度是否符合排砖模楼,如不符合模数时,可将门窗口位置左右移动。按排列图从墙体转角处或定位砌块处开始砌筑。⑤挂线:长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砌块都采用外手挂线,照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。⑥砌筑:砌筑时砌块要放平,砌筑一定要跟线,“上跟线,下跟棱,左右相邻要对平”。⑦留槎:外墙转角处要同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺,分段位置在变形缝或门窗口角处。⑧配筋与构造柱:按照土建结构设计总说明中的有关要求执行。⑨砖墙上的预留孔洞及预埋件:按图纸及设计要求的标高、位置、尺寸准确预留,避免以后再进行剔凿开洞.当洞口宽度大于500mm时应按规定加设过梁.过梁参照结构图中的有关门洞过梁配筋及高度的要求。⑩木砖预留和墙体拉结筋:预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理.墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放.(三)砖墙砌筑要点(1)对空心砖,宜提前1d以上适当浇水湿润。严禁雨天施工,砌块表面有浮水时亦不得进行砌筑。(2)砌筑前应根据砌块皮数制作皮数杆,并在墙体转角处及交接处竖立。(3)砌筑时,上下皮应错缝搭砌.(4)水平灰缝应平直,砂浆饱满,按净面积计算的砂浆饱满度不应低于90%。竖向灰缝应采用加浆方法,使其砂浆饱满,严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不宜低于80%,灰缝厚度控制在10±2mm。(5)需要移动已砌好的空心砖或对被撞动的砖块进行修整时,应清除原有砂浆后,再重新铺浆砌筑.(6)每天砌筑高度不得超过1。8m。(7)在砌筑砂浆终凝前后的时间,应将灰缝刮平。三、安全措施及砌体施工注意事项1、砌基础时,应检查和经常注意基坑土质变化情况,有无崩裂现象。堆放砌筑材料应离开坑边1m以上。当深基坑装设挡土板或支撑时,操作人员应设梯子上下,不得攀跳。运料不得碰撞支撑,也不得踩踏砌体和支撑上下。2、墙身砌体高度超过地坪1。2m以上时,应搭设脚手架.在一层以上或高度超过4m时,采用里脚手架必须支搭安全网;采用外脚手架应设护身栏杆和挡脚板后方可砌筑。3、脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过二人.4、不准站在墙顶上做划线、刮缝及清扫墙面或检查大角垂直等工作。5、不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层。6、砍砖时应面向内打,防止碎砖跳出伤人。7、如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌.8、已经就位的砌块,必须立即进行竖缝灌浆;对稳定性较差的窗间墙、独立柱和挑出墙面较多的部位,应加临时稳定支撑,以保证其稳定性。9、大风、大雨、冰冻等异常气候之后,应检查砌体是否有垂直度的变化,是否产生了裂缝,是否有不均匀下沉等现象.专业技术负责人:交底人:接受人:砌体工程技术交底一、材料要求1、加气砼砌块尺寸为500×250×200,500×250×100,顶部斜砌采用200×100×50普通水泥砖,其产品龄期应超过28d。2、进场后应按品种、规格分别堆放,堆放高度不宜超过2m,加气砼砌块应防止雨淋,防止水浸。3、砌块及砌筑砂浆符合设计要求。二、作业条件1、墙体拉结筋已设置完毕,并经拉拔实验合格后。2、厨房、卫生间200
