施工月报范本(最全的).doc
上传人:天马****23 上传时间:2024-09-15 格式:DOC 页数:12 大小:83KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

施工月报范本(最全的).doc

施工月报范本(最全的).doc

预览

免费试读已结束,剩余 2 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

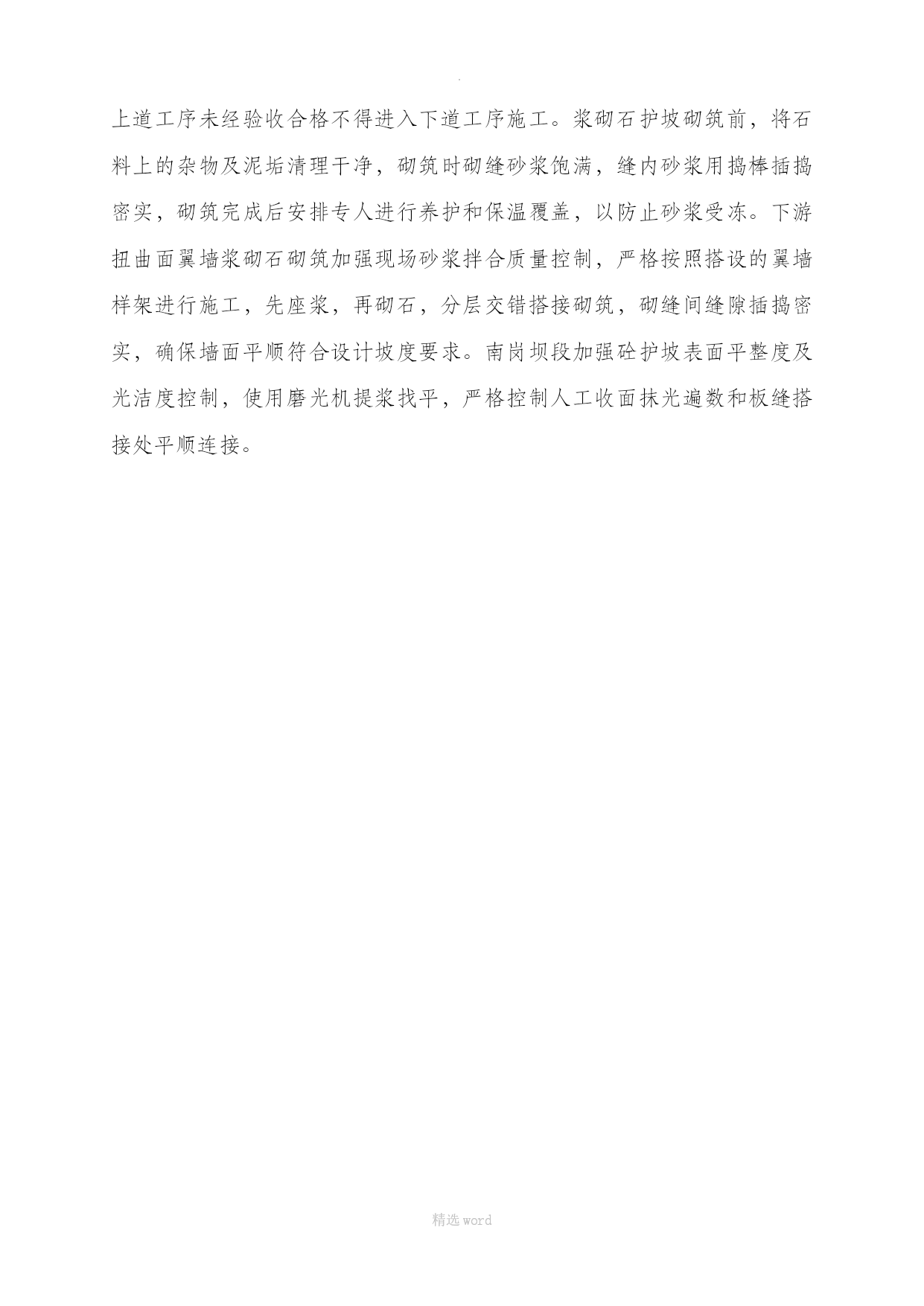

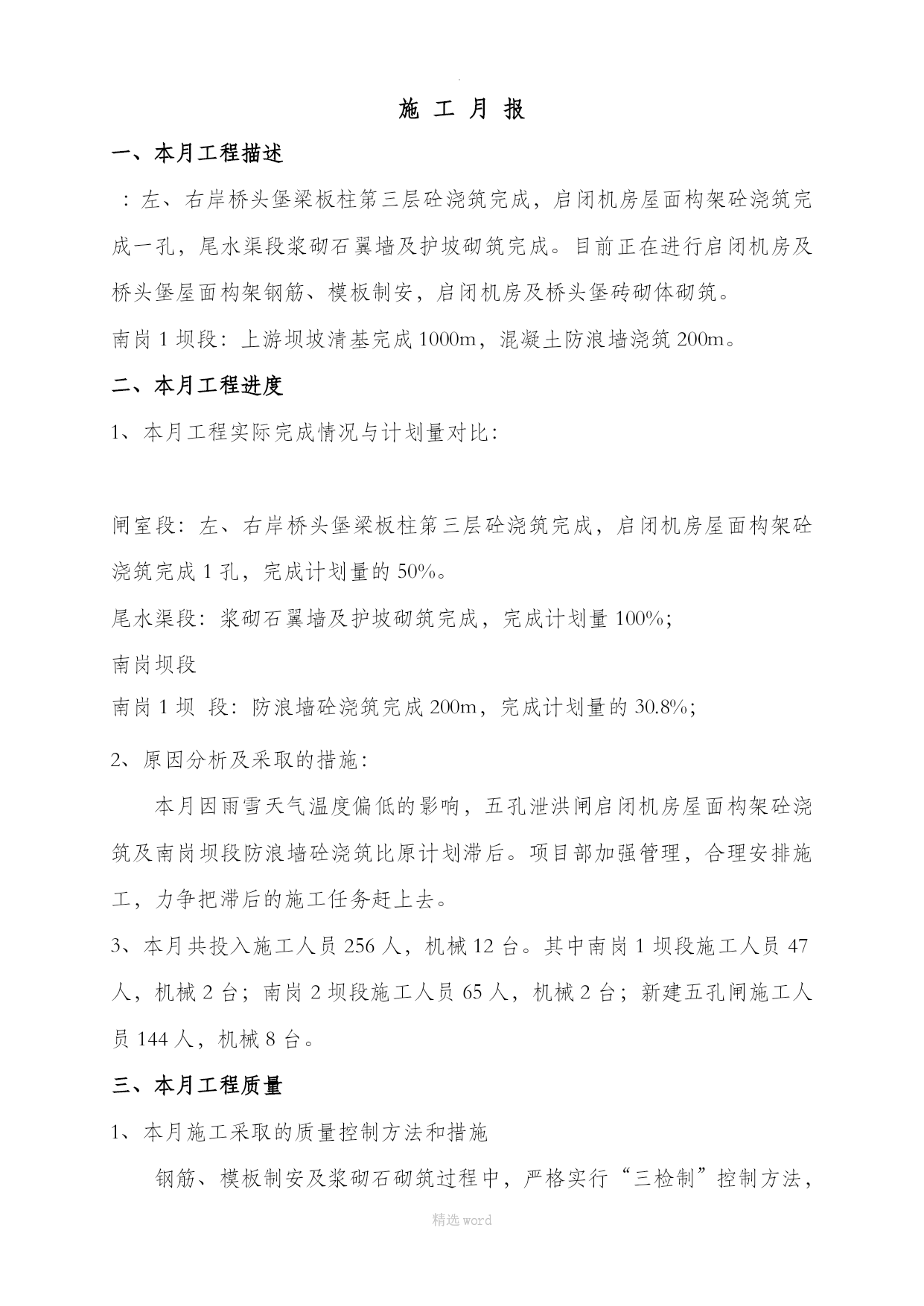

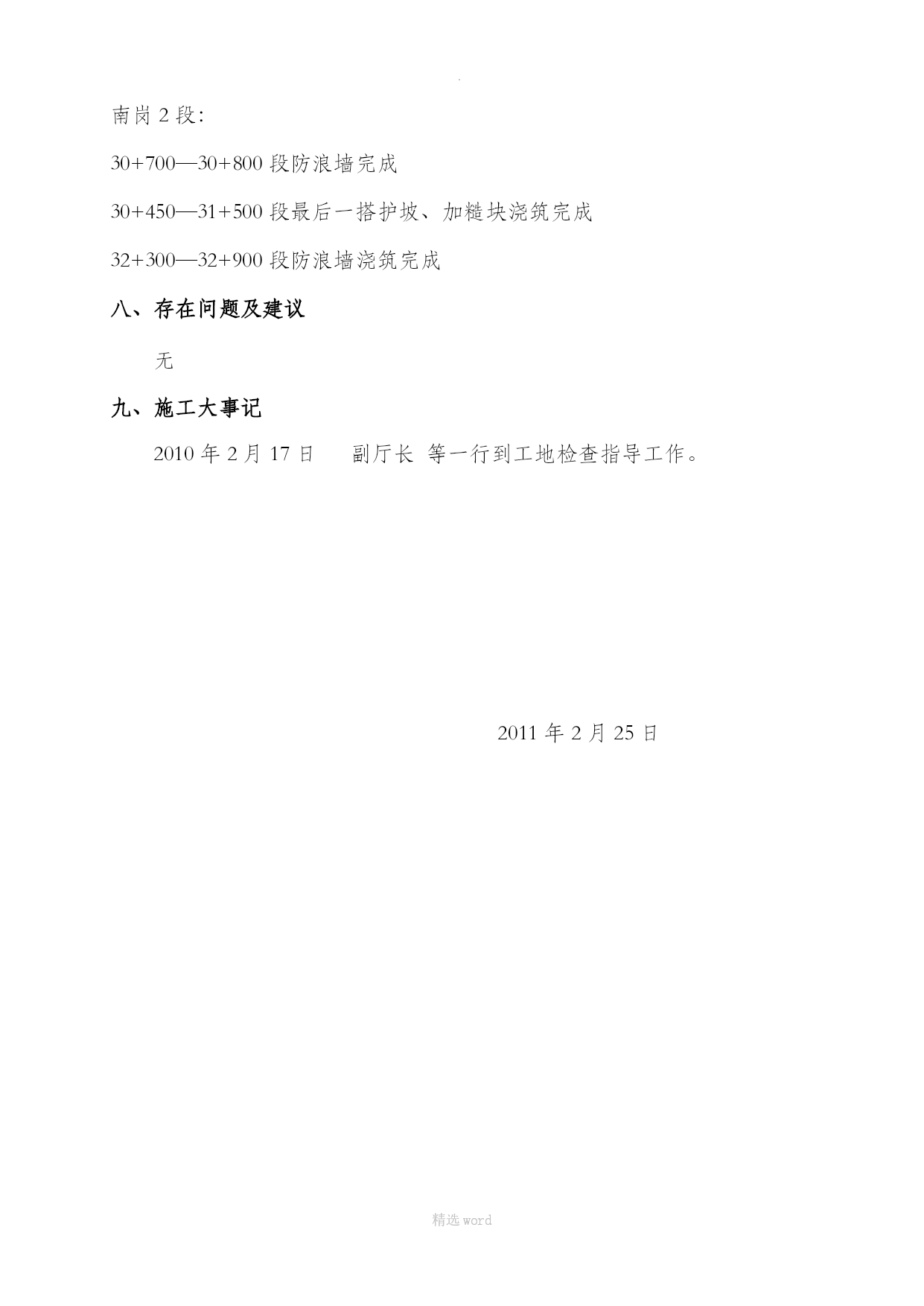

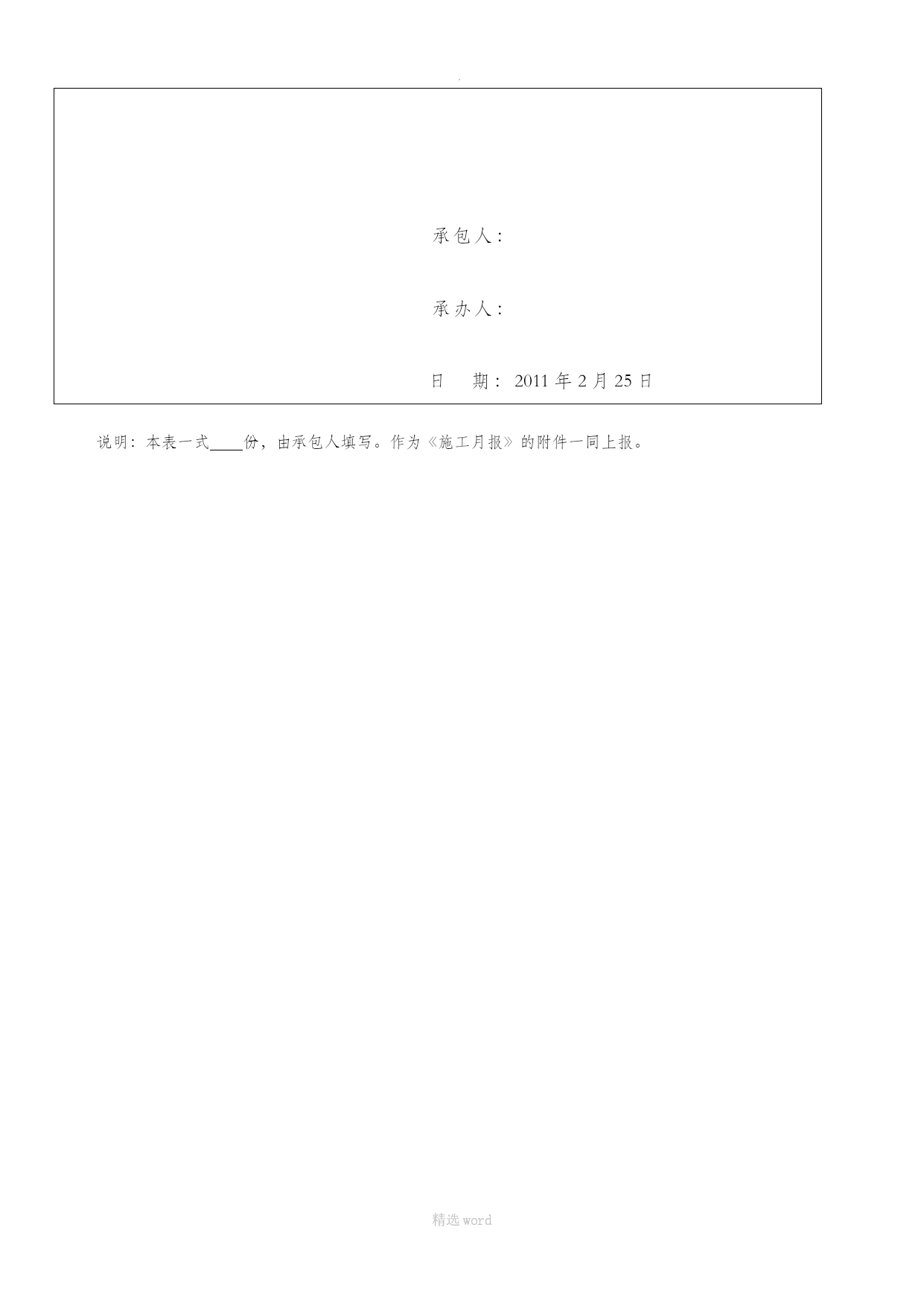

..精选word精选word.精选wordCB32施工月报(2011年2月)([2011]月报02号)合同名称:合同编号:致:河南监理部现呈报我方编写的2011年2月施工月报,请贵方审阅。随本施工月报一同上报以下附表:1.材料使用情况月报表。2.主要施工机械设备情况月报表。3.现场施工人员情况月报表。4.施工质量检验月汇总表。5.完成工程量月汇总表。6.施工实际进度月报表。承包人:项目经理:日期:2011年2月25日今收到工程项目部所报2011年2月的施工月报及附件共六份。监理机构:签收人:日期:2011年2月25日说明:1.施工月报一式份,由承包人填写。每月25日前报监理机构。监理机构签收后,承包人1份,监理机构、发包人各1份。2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。..精选word精选word.精选wordCB32施工月报([2011]月报02号)2011年第2期2011年1月26日至2011年2月25日工程名称:合同编号:承包人:项目经理:日期:2011年月日..精选word精选word.精选word施工月报一、本月工程描述:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成。目前正在进行启闭机房及桥头堡屋面构架钢筋、模板制安,启闭机房及桥头堡砖砌体砌筑。南岗1坝段:上游坝坡清基完成1000m,混凝土防浪墙浇筑200m。二、本月工程进度1、本月工程实际完成情况与计划量对比:闸室段:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成1孔,完成计划量的50%。尾水渠段:浆砌石翼墙及护坡砌筑完成,完成计划量100%;南岗坝段南岗1坝段:防浪墙砼浇筑完成200m,完成计划量的30.8%;2、原因分析及采取的措施:本月因雨雪天气温度偏低的影响,五孔泄洪闸启闭机房屋面构架砼浇筑及南岗坝段防浪墙砼浇筑比原计划滞后。项目部加强管理,合理安排施工,力争把滞后的施工任务赶上去。3、本月共投入施工人员256人,机械12台。其中南岗1坝段施工人员47人,机械2台;南岗2坝段施工人员65人,机械2台;新建五孔闸施工人员144人,机械8台。三、本月工程质量1、本月施工采取的质量控制方法和措施钢筋、模板制安及浆砌石砌筑过程中,严格实行“三检制”控制方法,上道工序未经验收合格不得进入下道工序施工。浆砌石护坡砌筑前,将石料上的杂物及泥垢清理干净,砌筑时砌缝砂浆饱满,缝内砂浆用捣棒插捣密实,砌筑完成后安排专人进行养护和保温覆盖,以防止砂浆受冻。下游扭曲面翼墙浆砌石砌筑加强现场砂浆拌合质量控制,严格按照搭设的翼墙样架进行施工,先座浆,再砌石,分层交错搭接砌筑,砌缝间缝隙插捣密实,确保墙面平顺符合设计坡度要求。南岗坝段加强砼护坡表面平整度及光洁度控制,使用磨光机提浆找平,严格控制人工收面抹光遍数和板缝搭接处平顺连接。..精选word精选word.精选word2、本月工程质量检查、检测及试验情况本月进场的原材料:水泥30t,砂100t,碎石300t,原材料进场后及时进行现场监理见证取样,送检试验室进行复检试验。3、本月工程质量评定情况本月共评定3个单元工程,启闭机操纵室屋面构架、踏步,启闭机操纵室左、右岸桥头堡三层基础梁住,其中优良3个,优良率100%。4、本月质量存在的问题及整改措施南岗坝段:冬季砼浇筑要加强保温防冻措施,覆盖保温材料,避开早晚气候较低时段进行砼浇筑,浇筑完成后及时收面。5、下阶段质量控制要点为:五孔泄洪闸:桥头堡及启闭机房砌筑砂浆拌和均匀,同时保证砌体表面平整度和垂直度的要求,施工过程中严格控制配合比,加强质量管理,确保砖砌体外观质量达到优良标准。南岗坝段:加强护坡及防浪墙砼施工质量的控制,同时做好新建防浪墙墙身垂直度及分仓接缝处振捣质量控制。..精选word精选word.精选word四、本月工程结算情况本月未进行工程结算。五、施工安全和环境保护1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作,加强临时用电的安全管理,确保无触电事故发生,临时用电开展定期检查制度。2、施工现场的安全标识、警示牌、防护栏等部分损坏,已及时修理更新,确保现场的安全文明施工。3、交通桥钢栏杆安装完成,桥面安排专人值班确保施工人员自身安全。本月在建管处、监理部、施工单位三方的密切配合、协作下,安全生产和环保形势良好,未发生安全和环保事故。六
