精馏塔地脚螺栓预埋施工方案【实用文档】doc.doc
上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:28 大小:3.6MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

精馏塔地脚螺栓预埋施工方案【实用文档】doc.doc

精馏塔地脚螺栓预埋施工方案【实用文档】doc.doc

预览

免费试读已结束,剩余 18 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

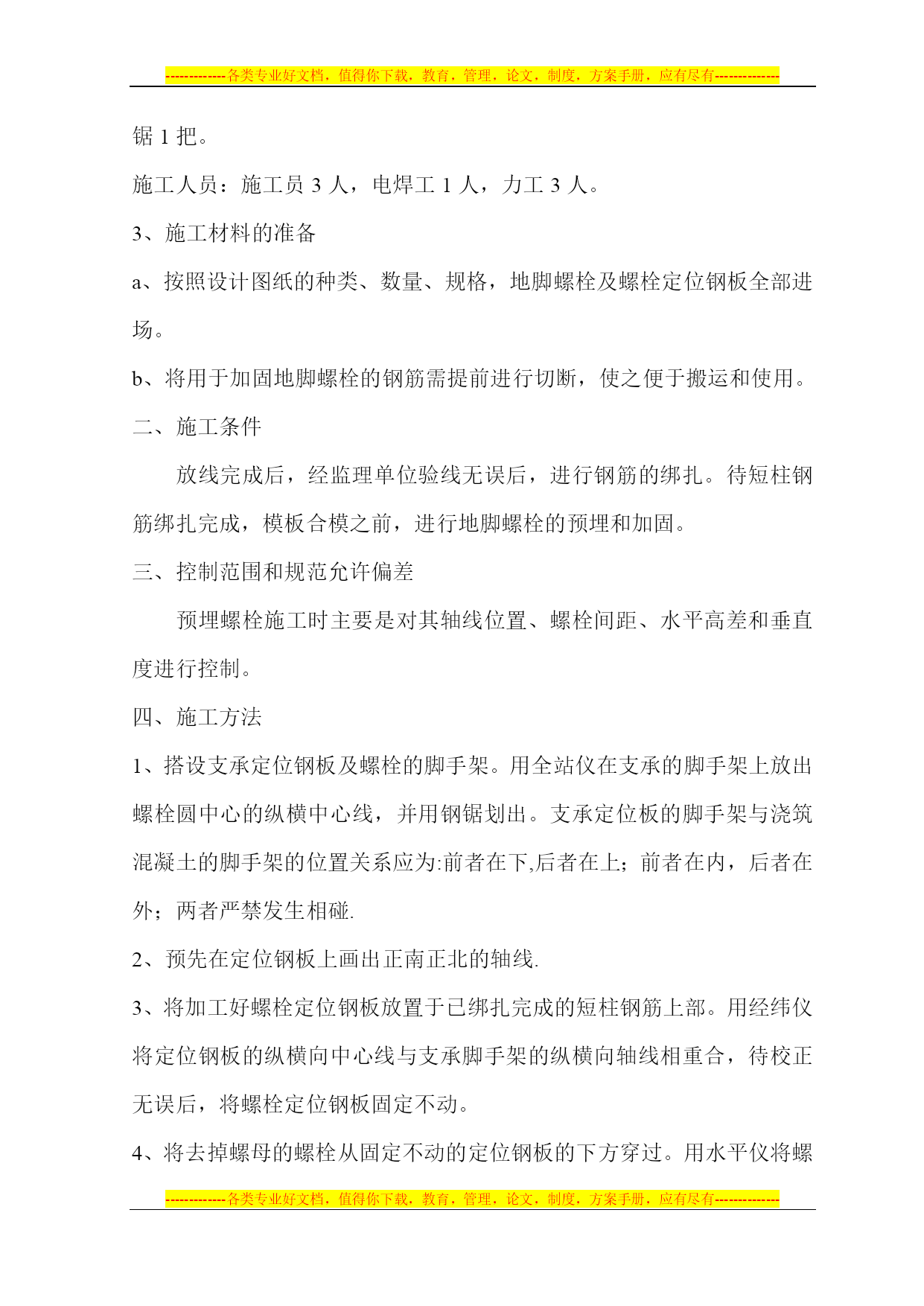

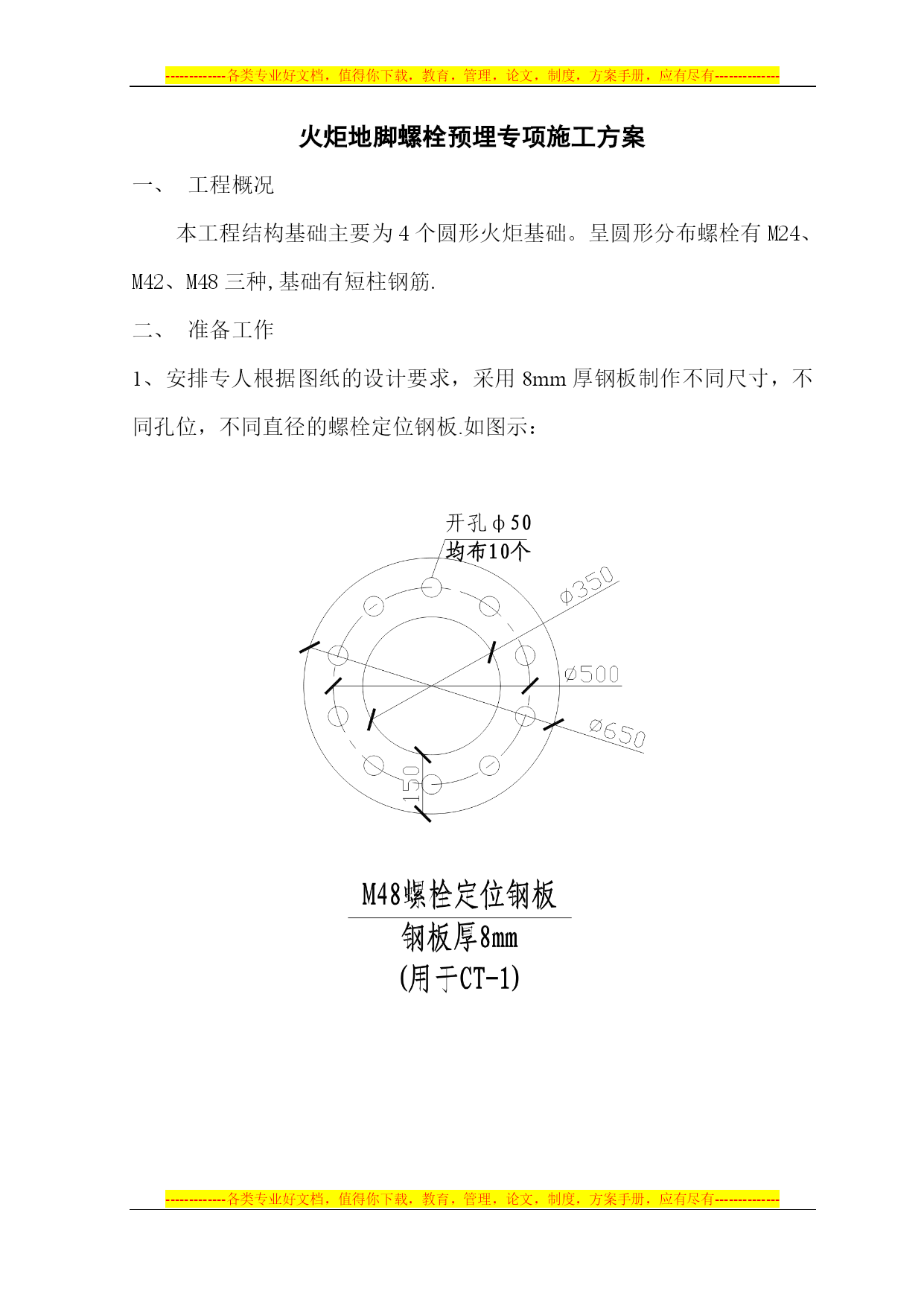

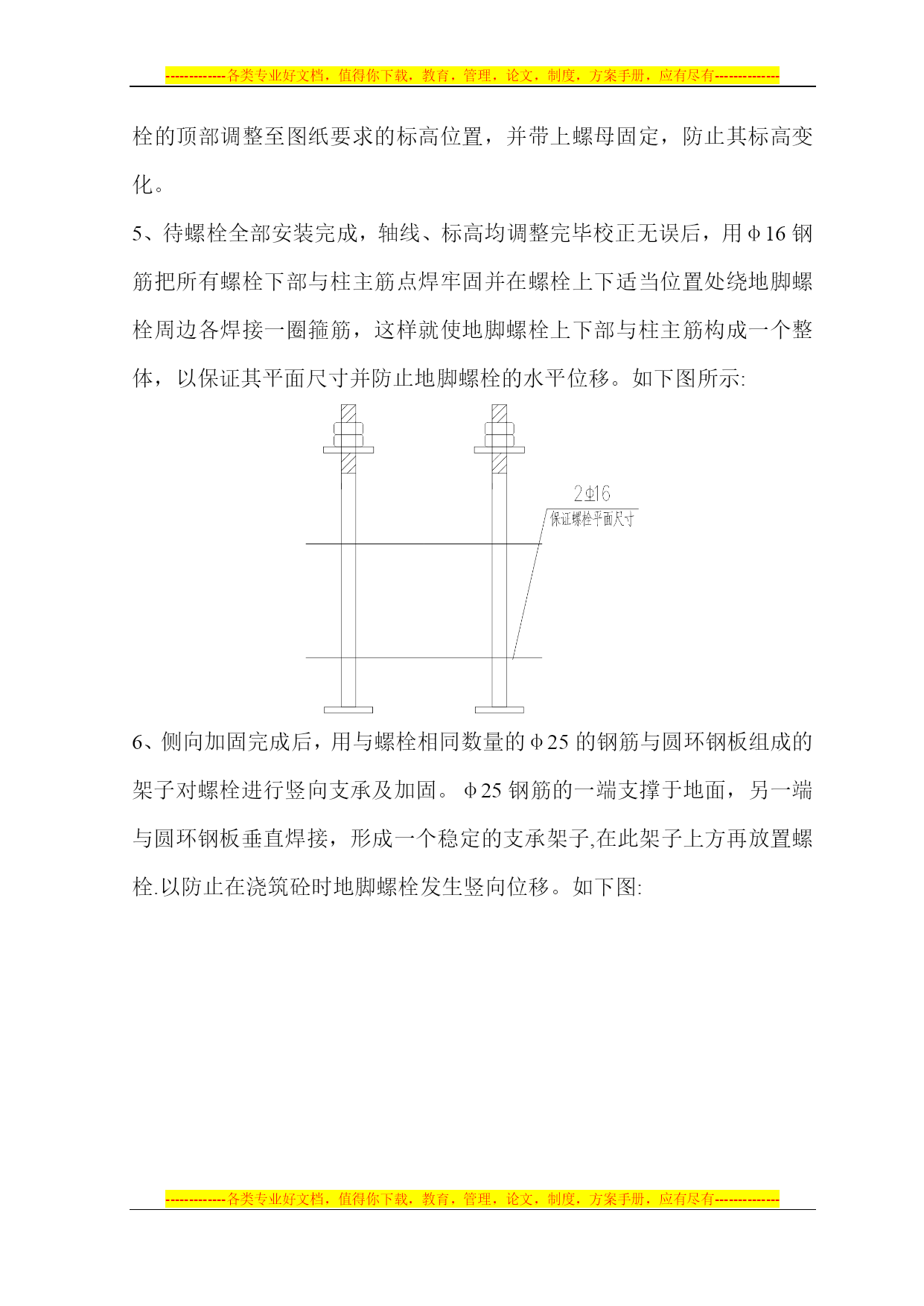

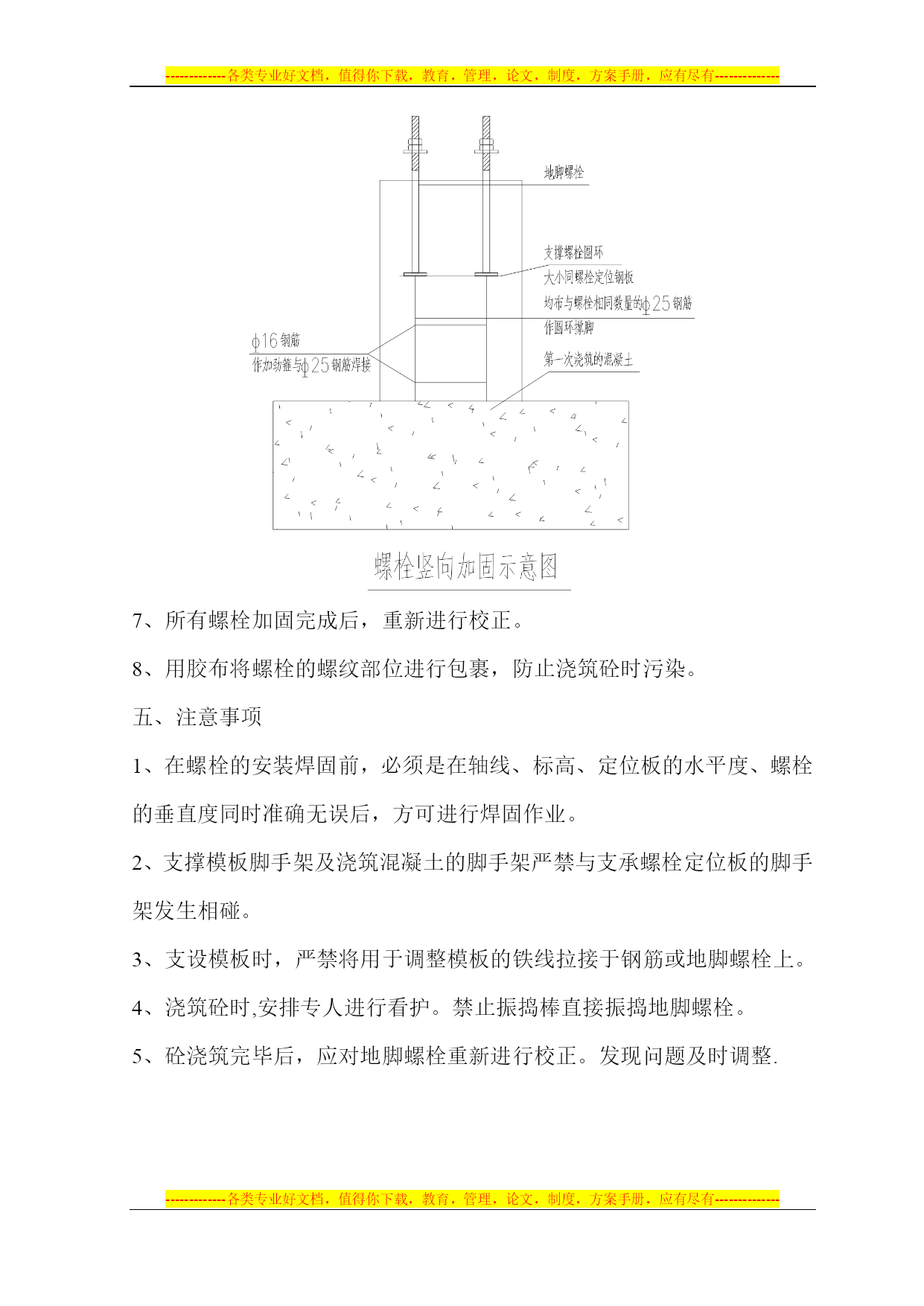

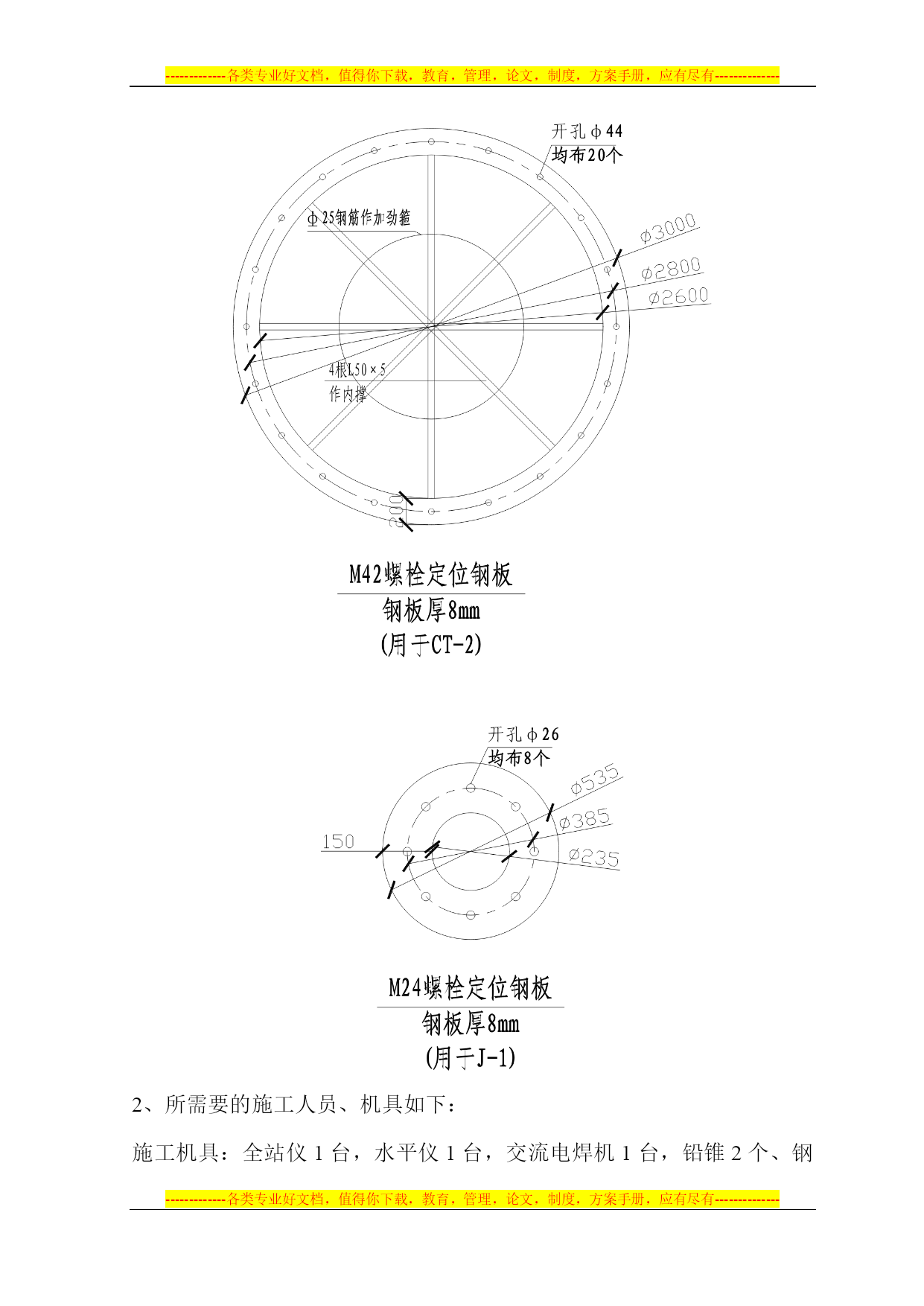

-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有---------------------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------精馏塔地脚螺栓预埋施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载火炬地脚螺栓预埋专项施工方案工程概况本工程结构基础主要为4个圆形火炬基础。呈圆形分布螺栓有M24、M42、M48三种,基础有短柱钢筋.准备工作1、安排专人根据图纸的设计要求,采用8mm厚钢板制作不同尺寸,不同孔位,不同直径的螺栓定位钢板.如图示:2、所需要的施工人员、机具如下:施工机具:全站仪1台,水平仪1台,交流电焊机1台,铅锥2个、钢锯1把。施工人员:施工员3人,电焊工1人,力工3人。3、施工材料的准备a、按照设计图纸的种类、数量、规格,地脚螺栓及螺栓定位钢板全部进场。b、将用于加固地脚螺栓的钢筋需提前进行切断,使之便于搬运和使用。二、施工条件放线完成后,经监理单位验线无误后,进行钢筋的绑扎。待短柱钢筋绑扎完成,模板合模之前,进行地脚螺栓的预埋和加固。三、控制范围和规范允许偏差预埋螺栓施工时主要是对其轴线位置、螺栓间距、水平高差和垂直度进行控制。四、施工方法1、搭设支承定位钢板及螺栓的脚手架。用全站仪在支承的脚手架上放出螺栓圆中心的纵横中心线,并用钢锯划出。支承定位板的脚手架与浇筑混凝土的脚手架的位置关系应为:前者在下,后者在上;前者在内,后者在外;两者严禁发生相碰.2、预先在定位钢板上画出正南正北的轴线.3、将加工好螺栓定位钢板放置于已绑扎完成的短柱钢筋上部。用经纬仪将定位钢板的纵横向中心线与支承脚手架的纵横向轴线相重合,待校正无误后,将螺栓定位钢板固定不动。4、将去掉螺母的螺栓从固定不动的定位钢板的下方穿过。用水平仪将螺栓的顶部调整至图纸要求的标高位置,并带上螺母固定,防止其标高变化。5、待螺栓全部安装完成,轴线、标高均调整完毕校正无误后,用φ16钢筋把所有螺栓下部与柱主筋点焊牢固并在螺栓上下适当位置处绕地脚螺栓周边各焊接一圈箍筋,这样就使地脚螺栓上下部与柱主筋构成一个整体,以保证其平面尺寸并防止地脚螺栓的水平位移。如下图所示:6、侧向加固完成后,用与螺栓相同数量的φ25的钢筋与圆环钢板组成的架子对螺栓进行竖向支承及加固。φ25钢筋的一端支撑于地面,另一端与圆环钢板垂直焊接,形成一个稳定的支承架子,在此架子上方再放置螺栓.以防止在浇筑砼时地脚螺栓发生竖向位移。如下图:7、所有螺栓加固完成后,重新进行校正。8、用胶布将螺栓的螺纹部位进行包裹,防止浇筑砼时污染。五、注意事项1、在螺栓的安装焊固前,必须是在轴线、标高、定位板的水平度、螺栓的垂直度同时准确无误后,方可进行焊固作业。2、支撑模板脚手架及浇筑混凝土的脚手架严禁与支承螺栓定位板的脚手架发生相碰。3、支设模板时,严禁将用于调整模板的铁线拉接于钢筋或地脚螺栓上。4、浇筑砼时,安排专人进行看护。禁止振捣棒直接振捣地脚螺栓。5、砼浇筑完毕后,应对地脚螺栓重新进行校正。发现问题及时调整.目录TOC\o"1-3"\h\z\uHYPERLINK\l_Toc23485一、编制说明。.。..。。.......。.。..。.。...。.。。.....。.。.。。...。。.。..。..。...。....。.。。。。..。.。。...。。......。.。。。。.。。.。。...。。..。。。.。。..。。......。..。..。..。.。..。。.。.。.。。..。.1二、编制依据.。。。.。.。.。。.........。..。.........。..。.。...。..。。....。...。...。。。..。。。。。.。。.。...。。。。。。.。。....。..。。...。..。....。......。。。.。.。。.。...。..。。。.。......。....1三、工程概况.。。。。....。..。。.。。。。。.....。..。..。.。。.。。..。........。。....。..。。。.。。。....。.......。。...。.。。。。。....。.。...。。.。.。.。...。...。。。...。.。......。。....。.。.。。....1HYPERLINK\l_Toc30373四、施工准备....。...。.。.。....。....。...。.....。.。.。.。。。。..。.。。。........。.....。。...。。.。.。.....。。..。。.。。。...。。。.。。。..。..。...。..。。。.。。。.
