季节性和雨季施工方案实用文档.doc
上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:53 大小:1.8MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

季节性和雨季施工方案实用文档.doc

季节性和雨季施工方案实用文档.doc

预览

免费试读已结束,剩余 43 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

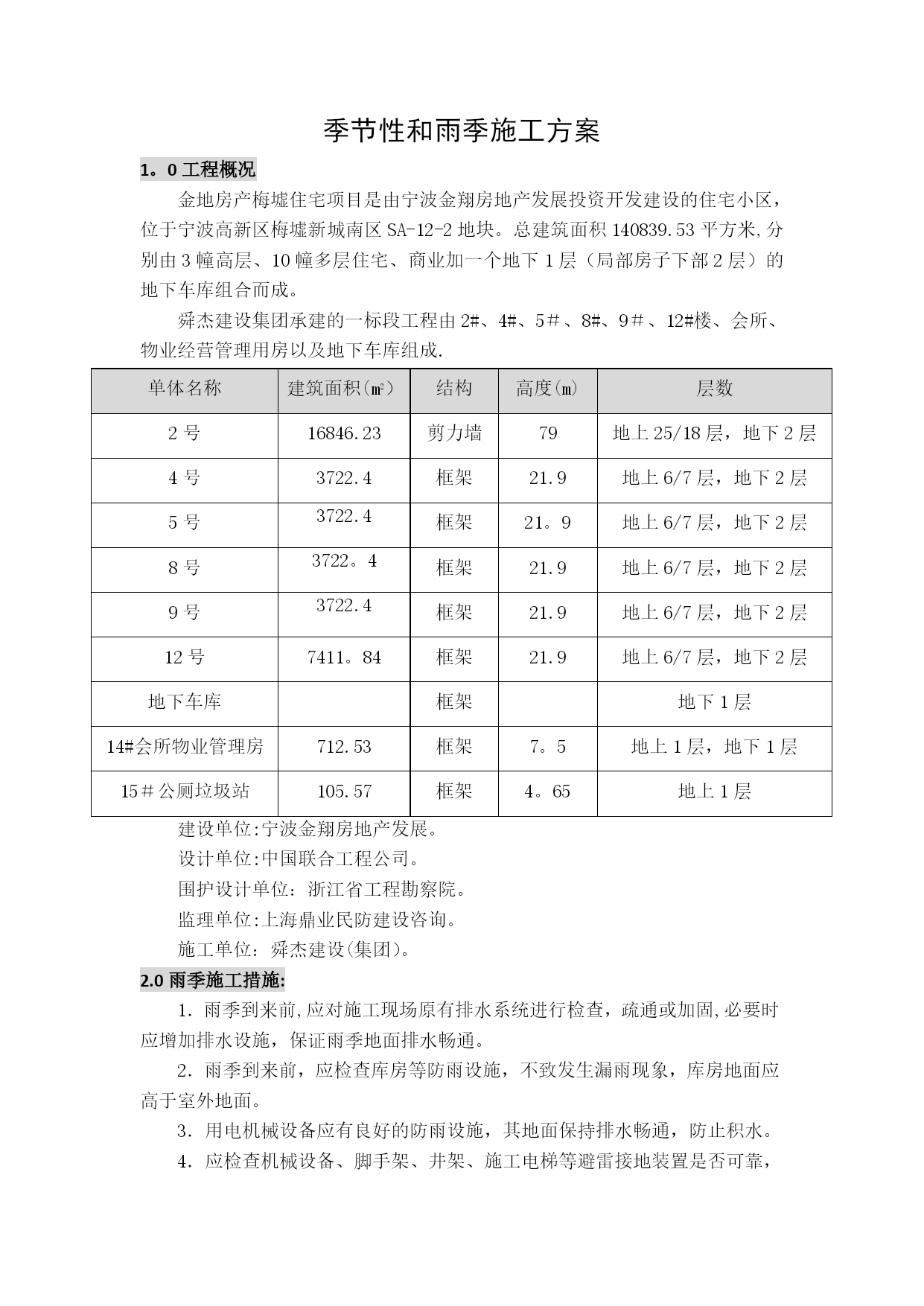

季节性和雨季施工方案实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)季节性和雨季施工方案1。0工程概况金地房产梅墟住宅项目是由宁波金翔房地产发展投资开发建设的住宅小区,位于宁波高新区梅墟新城南区SA-12-2地块。总建筑面积140839.53平方米,分别由3幢高层、10幢多层住宅、商业加一个地下1层(局部房子下部2层)的地下车库组合而成。舜杰建设集团承建的一标段工程由2#、4#、5#、8#、9#、12#楼、会所、物业经营管理用房以及地下车库组成.单体名称建筑面积(m2)结构高度(m)层数2号16846.23剪力墙79地上25/18层,地下2层4号3722.4框架21.9地上6/7层,地下2层5号3722.4框架21。9地上6/7层,地下2层8号3722。4框架21.9地上6/7层,地下2层9号3722.4框架21.9地上6/7层,地下2层12号7411。84框架21.9地上6/7层,地下2层地下车库框架地下1层14#会所物业管理房712.53框架7。5地上1层,地下1层15#公厕垃圾站105.57框架4。65地上1层建设单位:宁波金翔房地产发展。设计单位:中国联合工程公司。围护设计单位:浙江省工程勘察院。监理单位:上海鼎业民防建设咨询。施工单位:舜杰建设(集团)。2.0雨季施工措施:1.雨季到来前,应对施工现场原有排水系统进行检查,疏通或加固,必要时应增加排水设施,保证雨季地面排水畅通。2.雨季到来前,应检查库房等防雨设施,不致发生漏雨现象,库房地面应高于室外地面。3.用电机械设备应有良好的防雨设施,其地面保持排水畅通,防止积水。4.应检查机械设备、脚手架、井架、施工电梯等避雷接地装置是否可靠,不符合规定要求的应马上进行整改。5.随时了解气象变化情况,避开雨天浇砼作业。遇大风、台风天气,井架停止作业,外墙脚手架停止作业,对附墙脚手和井架应采取临时拉结加固措施,确保安全。6.进入雨季施工,现场应准备好必要的防雨物资,如油布、塑料薄膜等。7.当气象预报有台风时,现场应成立抗台小组,预先对整个工程的抗台工作进行细仔安排,落实人员昼夜值班,安排落实各种必要的安全预防措施。3.0高温季节施工1.炎热夏季浇筑混凝土尽可能避开中午气温高的时间,可选择早上或傍晚浇筑混凝土。在浇筑混凝土前,应对模板及施工缝处的砼面进行充分浇水,使其降温,利于降低混凝土浇筑后的温度.2.炎热夏季浇筑混凝土,应减小每一浇筑层、段的尺寸,以缩短两个层段的浇筑间隔。因为热天混凝土坍落度消失快,因此浇筑和震捣混凝土要迅速,施工操作要精细,严格认真,一丝不苟。3.夏季浇筑后的混凝土,应立即在其表面覆盖薄膜等,在不能覆盖的情况下,可在表面喷水防止干燥。4.夏季养护混凝土要防止砼表面温度骤变,避免曝晒与暴雨淋浇交替,气温变化较大时,宜用保温材料加以覆盖。5.炎热夏季应加强混凝土的养护工作,严禁混凝土早期脱水而造成质量事故。养护工作应有专人负责进行。6.夏季施工应做好职工的防暑降温工作,保证现场的茶水供应,配备必要的防暑药品,改善职工的伙食,控制职工的劳动强度,杜绝人员中暑的安全事故发生。4.0防暑降温具体措施为确保夏季施工防暑降温工作的落实,确保施工作业人员的身体健康,特采取以下防暑降温具体措施:1、针对施工现场实际,项目部要求各分包队伍在现场设立供作业人员休息的凉棚,确保施工现场不发生中暑情况;2、根据夏季施工特点,要求各作业队午间适当延长作业人员的休息时间,尽可能的“抓早做晚",以避开午间的的高温;3、坚持“安全第一,预防为主”思想,正确处理好安全与生产,安全与经济效益,安全与进度之间的关系,开展以“四防二加强"为重点的季节性安全生产工作。结合工程特点,有针对性地落实防坍塌、防起重伤害、防触电、防火的措施,加强防暑降温工作的措施,加强对分包队伍的管理,严格执行施工组织设计技术方案和安全措施,认真做好分部分项安全技术交底和落实工作;4、确保施工现场的茶水供应,项目部建议各分包队伍现场使用纯水供应,即能解决作业人员的茶水供应,又能保证饮水卫生;5、加强现场安全生产监察力度和定期安全生产检查,杜绝违章指挥、违章操作、违反劳动纪律的“三违”行为.不断消除事故隐患,营造一个文明施工、安全生产、环境整洁的工作环境。5。0冬季施工技术措施1.根据规范的规定,当室外日平均气温连续5天稳定低于5℃时,应采取冬期施工措施,根据宁波市历年来气温情况,冬期平均气温40C~50C,最低气温-40C~60C为确保冬季期间的施工质量,分项工程施工必须严格执行《建筑工程冬期施工规范》规定。2。进入冬期施工前,对掺加外加剂人员、测温保温人员,进行专门组织技术业务培训,交底学习本工作范围内的有关知识,明确职责,经考试合格后,
