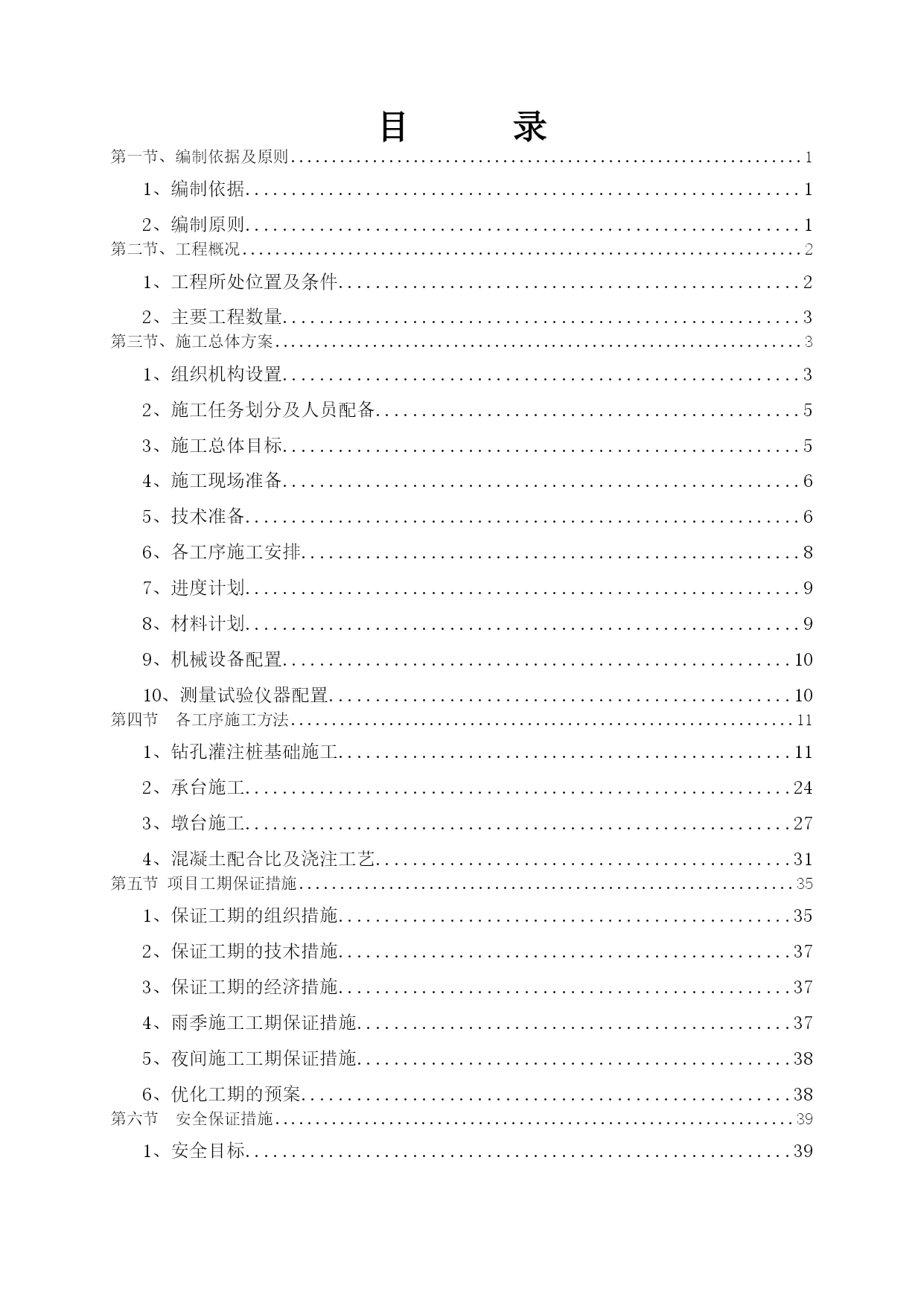

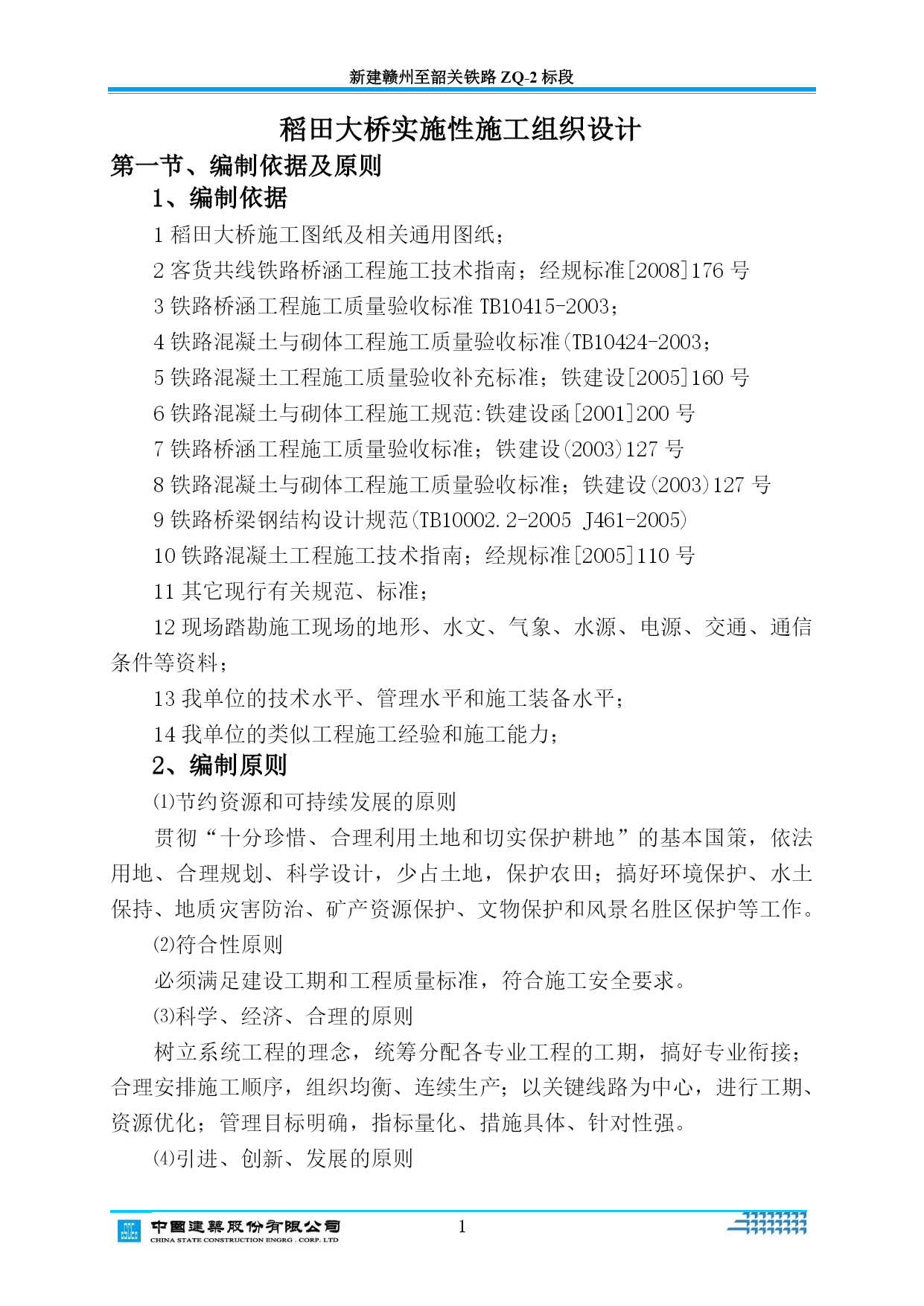

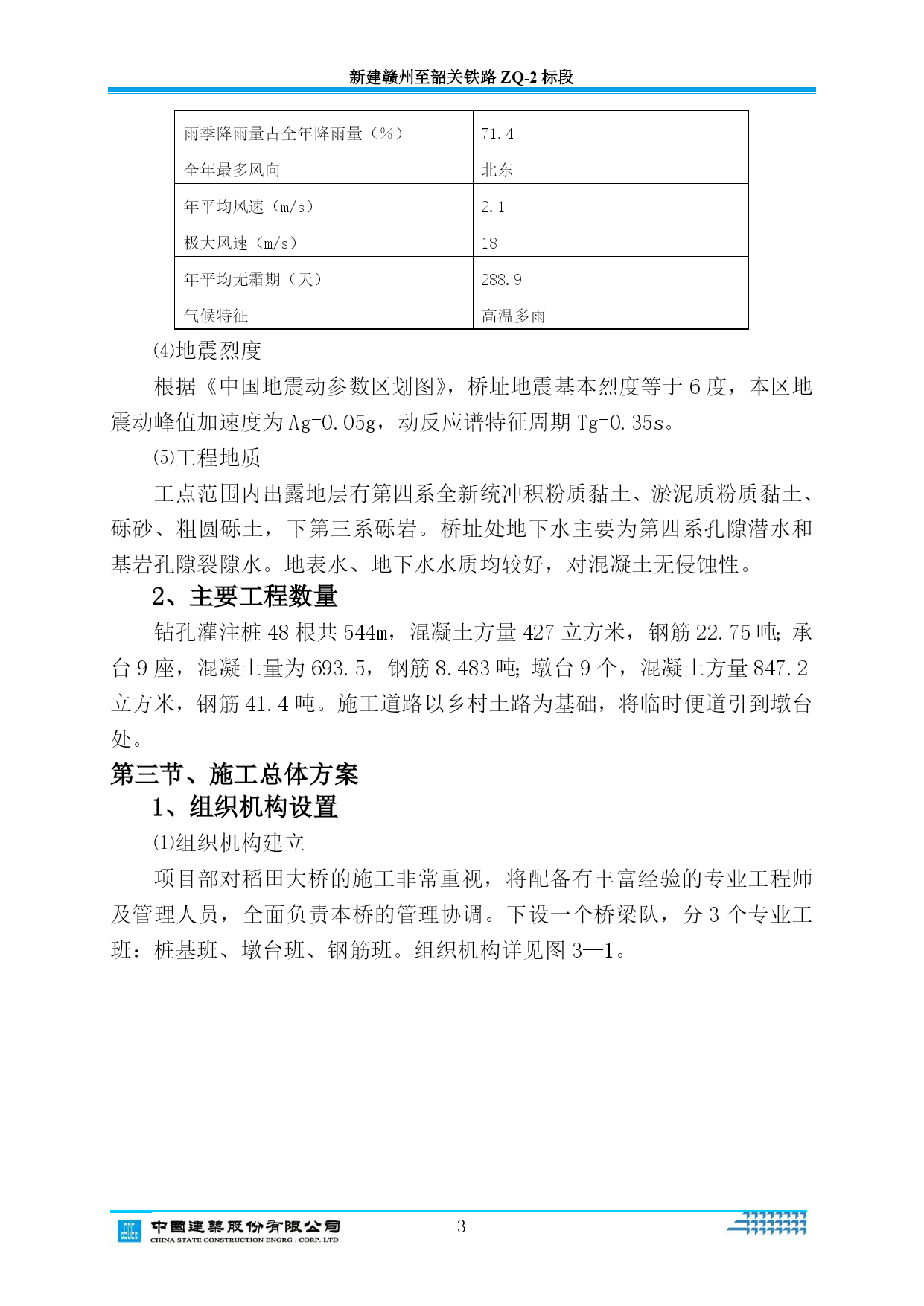

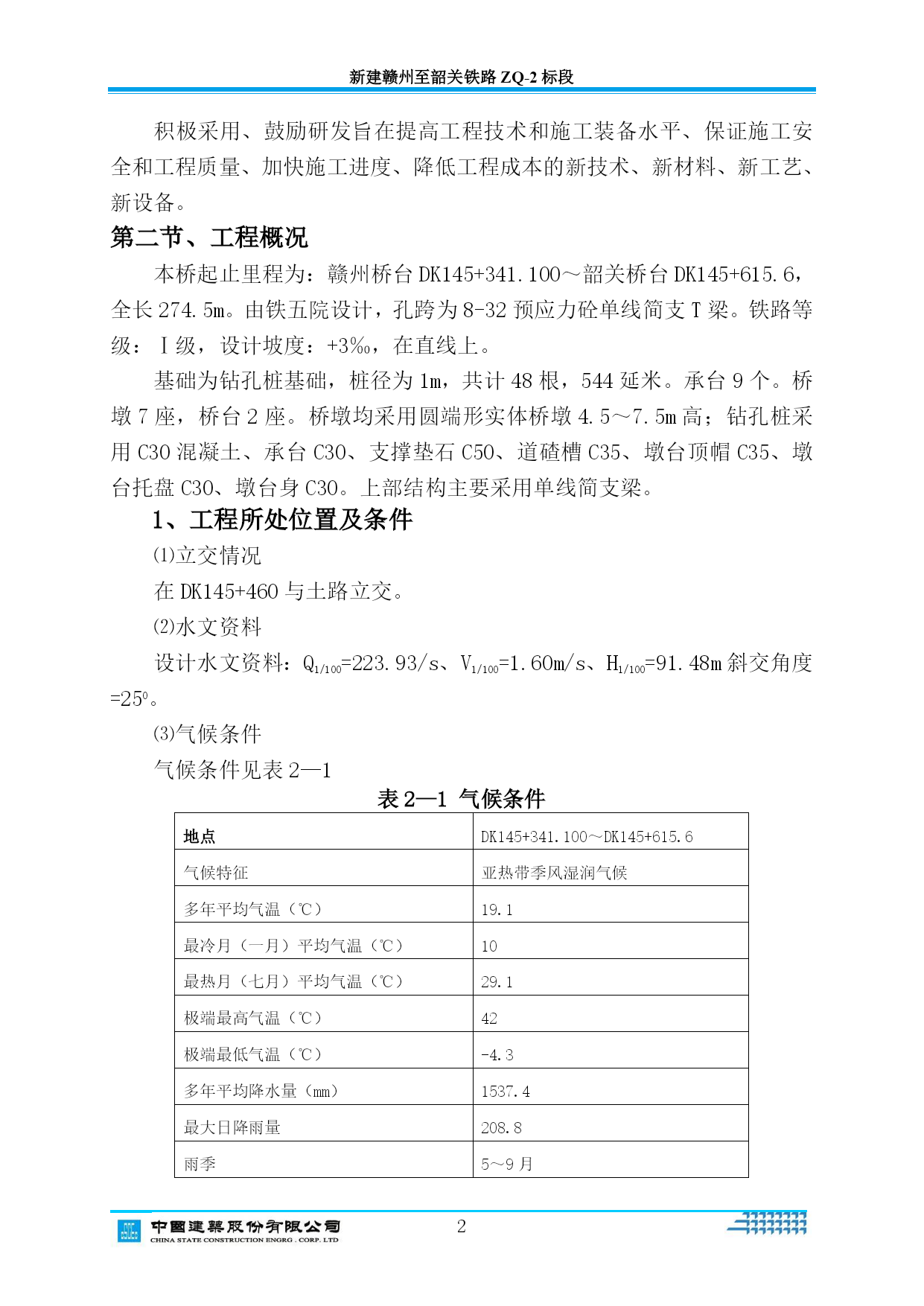

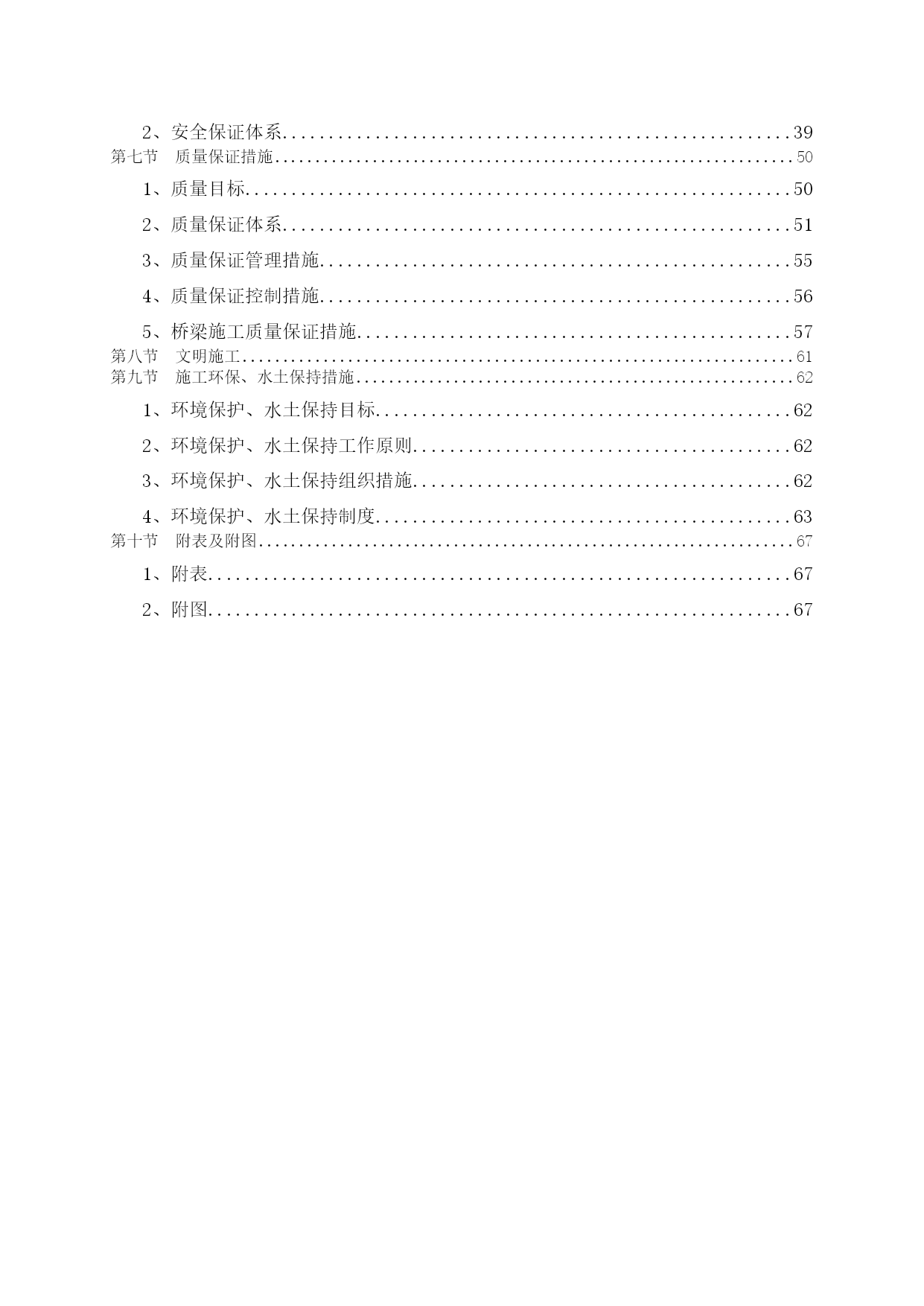

稻田大桥施工组织设计编制:审核:批准:中国建筑第六工程局有限公司赣韶铁路ZQ-2标段项目经理部二〇一〇年三月一日目录TOC\o"1-2"\h\z\uHYPERLINK\l"_Toc242519055"第一节、编制依据及原则PAGEREF_Toc242519055\h1HYPERLINK\l"_Toc242519056"1、编制依据PAGEREF_Toc242519056\h1HYPERLINK\l"_Toc242519057"2、编制原则PAGEREF_Toc242519057\h1HYPERLINK\l"_Toc242519058"第二节、工程概况PAGEREF_Toc242519058\h2HYPERLINK\l"_Toc242519059"1、工程所处位置及条件PAGEREF_Toc242519059\h2HYPERLINK\l"_Toc242519060"2、主要工程数量PAGEREF_Toc242519060\h3HYPERLINK\l"_Toc242519061"第三节、施工总体方案PAGEREF_Toc242519061\h3HYPERLINK\l"_Toc242519062"1、组织机构设置PAGEREF_Toc242519062\h3HYPERLINK\l"_Toc242519063"2、施工任务划分及人员配备PAGEREF_Toc242519063\h5HYPERLINK\l"_Toc242519064"3、施工总体目标PAGEREF_Toc242519064\h5HYPERLINK\l"_Toc242519065"4、施工现场准备PAGEREF_Toc242519065\h6HYPERLINK\l"_Toc242519066"5、技术准备PAGEREF_Toc242519066\h6HYPERLINK\l"_Toc242519067"6、各工序施工安排PAGEREF_Toc242519067\h8HYPERLINK\l"_Toc242519068"7、进度计划PAGEREF_Toc242519068\h9HYPERLINK\l"_Toc242519069"8、材料计划PAGEREF_Toc242519069\h9HYPERLINK\l"_Toc242519070"9、机械设备配置PAGEREF_Toc242519070\h10HYPERLINK\l"_Toc242519071"10、测量试验仪器配置PAGEREF_Toc242519071\h10HYPERLINK\l"_Toc242519072"第四节各工序施工方法PAGEREF_Toc242519072\h11HYPERLINK\l"_Toc242519073"1、钻孔灌注桩基础施工PAGEREF_Toc242519073\h11HYPERLINK\l"_Toc242519074"2、承台施工PAGEREF_Toc242519074\h24HYPERLINK\l"_Toc242519075"3、墩台施工PAGEREF_Toc242519075\h27HYPERLINK\l"_Toc242519076"4、混凝土配合比及浇注工艺PAGEREF_Toc242519076\h31HYPERLINK\l"_Toc242519077"第五节项目工期保证措施PAGEREF_Toc242519077\h35HYPERLINK\l"_Toc242519078"1、保证工期的组织措施PAGEREF_Toc242519078\h35HYPERLINK\l"_Toc242519079"2、保证工期的技术措施PAGEREF_Toc242519079\h37HYPERLINK\l"_Toc242519080"3、保证工期的经济措施PAGEREF_Toc242519080\h37HYPERLINK\l"_Toc242519081"4、雨季施工工期保证措施PAGEREF_Toc242519081\h37HYPERLINK\l"_Toc242519082"5、夜间施工工期保证措施PAGEREF_Toc242519082\h38HYPERLINK\l"_Toc242519083"6、
