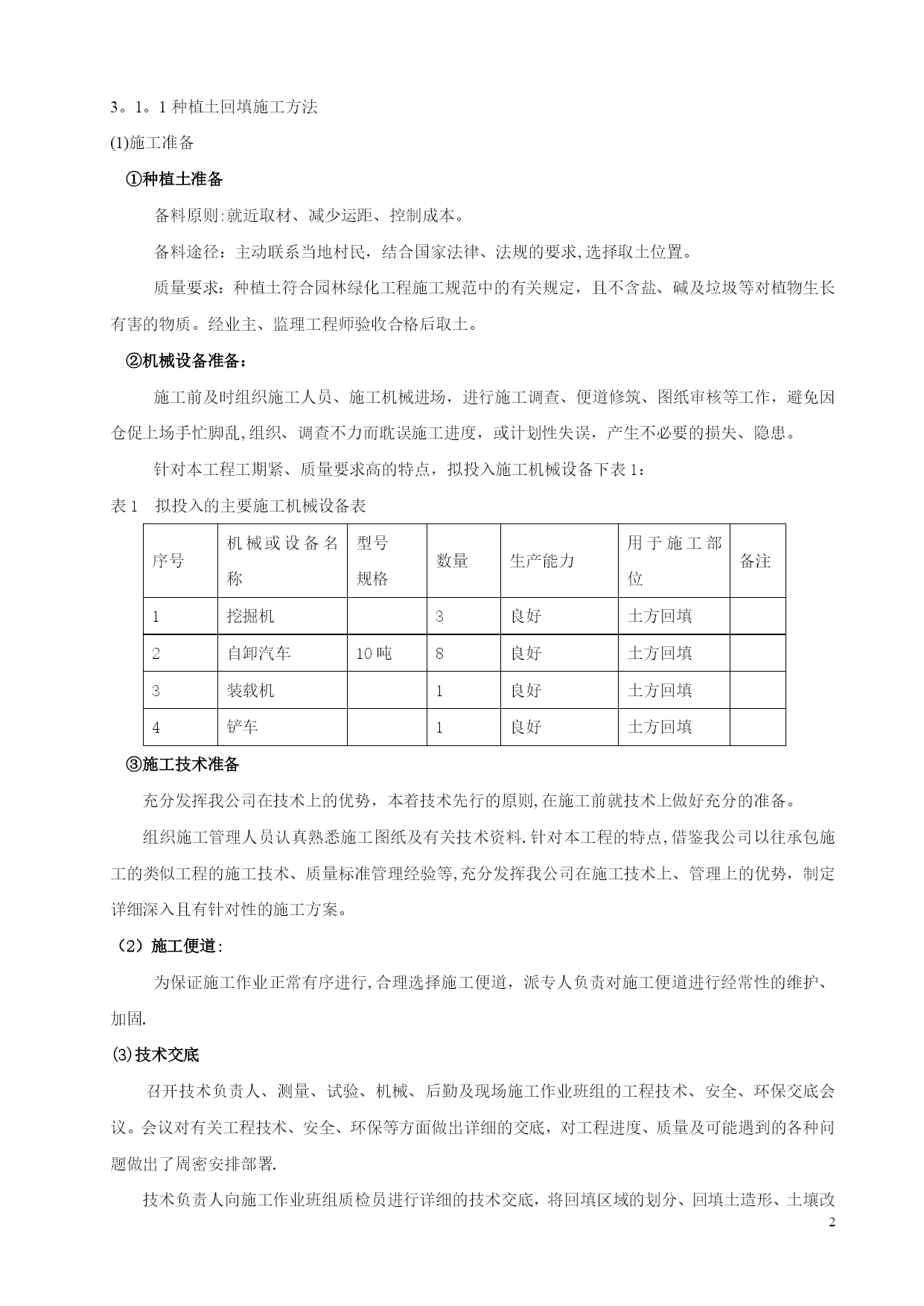

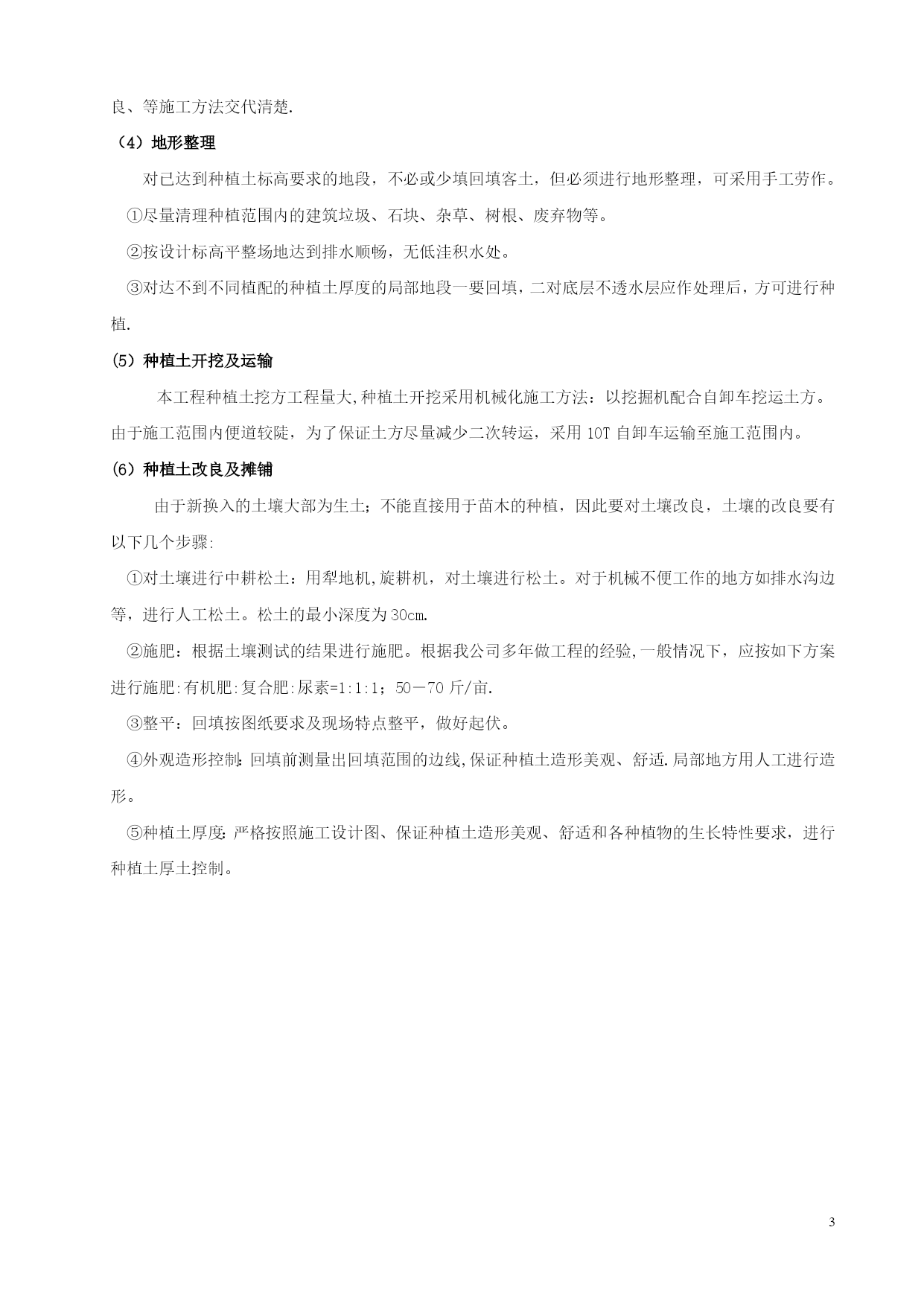

种植土回填施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载3。1。1种植土回填施工方法(1)施工准备①种植土准备备料原则:就近取材、减少运距、控制成本。备料途径:主动联系当地村民,结合国家法律、法规的要求,选择取土位置。质量要求:种植土符合园林绿化工程施工规范中的有关规定,且不含盐、碱及垃圾等对植物生长有害的物质。经业主、监理工程师验收合格后取土。②机械设备准备:施工前及时组织施工人员、施工机械进场,进行施工调查、便道修筑、图纸审核等工作,避免因仓促上场手忙脚乱,组织、调查不力而耽误施工进度,或计划性失误,产生不必要的损失、隐患。针对本工程工期紧、质量要求高的特点,拟投入施工机械设备下表1:表1拟投入的主要施工机械设备表序号机械或设备名称型号规格数量生产能力用于施工部位备注1挖掘机3良好土方回填2自卸汽车10吨8良好土方回填3装载机1良好土方回填4铲车1良好土方回填③施工技术准备充分发挥我公司在技术上的优势,本着技术先行的原则,在施工前就技术上做好充分的准备。组织施工管理人员认真熟悉施工图纸及有关技术资料.针对本工程的特点,借鉴我公司以往承包施工的类似工程的施工技术、质量标准管理经验等,充分发挥我公司在施工技术上、管理上的优势,制定详细深入且有针对性的施工方案。(2)施工便道:为保证施工作业正常有序进行,合理选择施工便道,派专人负责对施工便道进行经常性的维护、加固.(3)技术交底召开技术负责人、测量、试验、机械、后勤及现场施工作业班组的工程技术、安全、环保交底会议。会议对有关工程技术、安全、环保等方面做出详细的交底,对工程进度、质量及可能遇到的各种问题做出了周密安排部署.技术负责人向施工作业班组质检员进行详细的技术交底,将回填区域的划分、回填土造形、土壤改良、等施工方法交代清楚.(4)地形整理对已达到种植土标高要求的地段,不必或少填回填客土,但必须进行地形整理,可采用手工劳作。①尽量清理种植范围内的建筑垃圾、石块、杂草、树根、废弃物等。②按设计标高平整场地达到排水顺畅,无低洼积水处。③对达不到不同植配的种植土厚度的局部地段一要回填,二对底层不透水层应作处理后,方可进行种植.(5)种植土开挖及运输本工程种植土挖方工程量大,种植土开挖采用机械化施工方法:以挖掘机配合自卸车挖运土方。由于施工范围内便道较陡,为了保证土方尽量减少二次转运,采用10T自卸车运输至施工范围内。(6)种植土改良及摊铺由于新换入的土壤大部为生土;不能直接用于苗木的种植,因此要对土壤改良,土壤的改良要有以下几个步骤:①对土壤进行中耕松土:用犁地机,旋耕机,对土壤进行松土。对于机械不便工作的地方如排水沟边等,进行人工松土。松土的最小深度为30cm.②施肥:根据土壤测试的结果进行施肥。根据我公司多年做工程的经验,一般情况下,应按如下方案进行施肥:有机肥:复合肥:尿素=1:1:1;50―70斤/亩.③整平:回填按图纸要求及现场特点整平,做好起伏。④外观造形控制:回填前测量出回填范围的边线,保证种植土造形美观、舒适.局部地方用人工进行造形。⑤种植土厚度:严格按照施工设计图、保证种植土造形美观、舒适和各种植物的生长特性要求,进行种植土厚土控制。车库顶板回填土施工方案工程概况:临潼渭水曲项一线职工住房地下车库及会所工程,建筑面积25790平方米,目前工程形象进度:地下车库及会所主体施工完成。车库回填主要为:车库顶板回填,总回填方量约为15000m³,采用机械回填。回填土范围包括硬化场地及绿化场地下层回填土,区域具体位置及成活标高见下附图一,硬化场地除去结构层至回填土面标高见下附图二,硬化结构层见附图。编制依据:建筑施工工程师手册(第二版)建筑施工手册(第四版)建筑地基基础工程施工质量验收规范GB50202—2002三、回填土的要求1、硬化场地回填土应按设计要求及技术规范进行施工,自下而上进行夯填,填土的密实度必须符合设计要求(0.94);绿化场地对回填土密实度无具体要求,机械回填时边回填边整平,整平之后标高比设计标高高出约20-25cm,经过自然沉降达到设计标高。2、填土:应均匀密实。填土应选用粉土、粘性土及其它有效填料的土类,土质颗粒粒径不大于50mm,并除去草皮等杂质,淤泥、腐殖土、冻土、耕植土和有机物含量大于8%的土,均不得用作填土.3、填土时应控制在最优含水量的情况下施工,过干的土在压实前应加以湿润,过湿的土应予晾干。土料含水量一般以手握成团,落地开花为宜.当含水量过大,应采取翻松、晾干、风干、换土回填、参入干土或其他吸水性材料等措施。四、施工顺序及主要施工方法(施工手册292页)1、施工顺序:填土前清底车库顶板土方回填及压实检查填土标高区域尺寸,洒出白灰
