如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

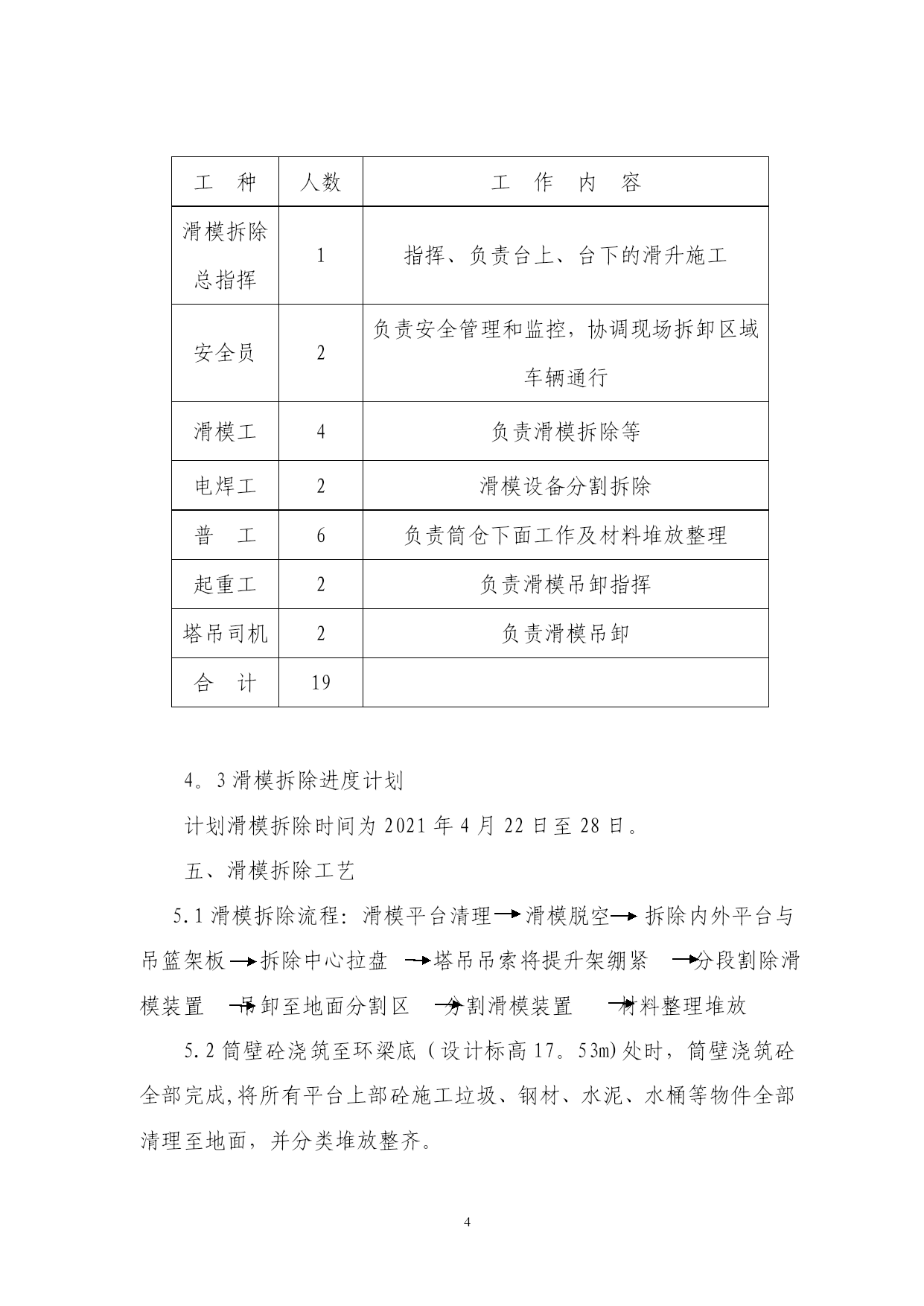

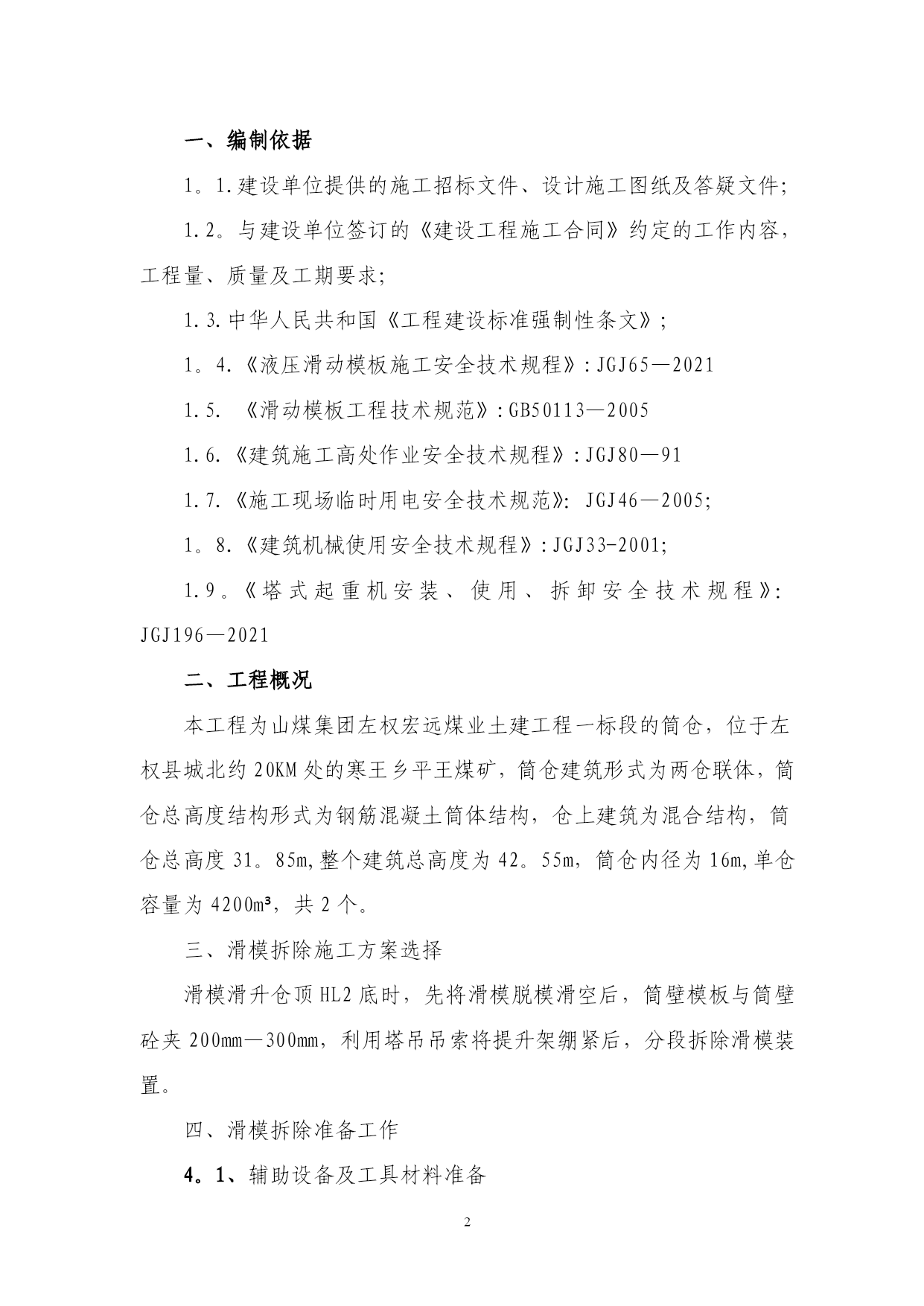

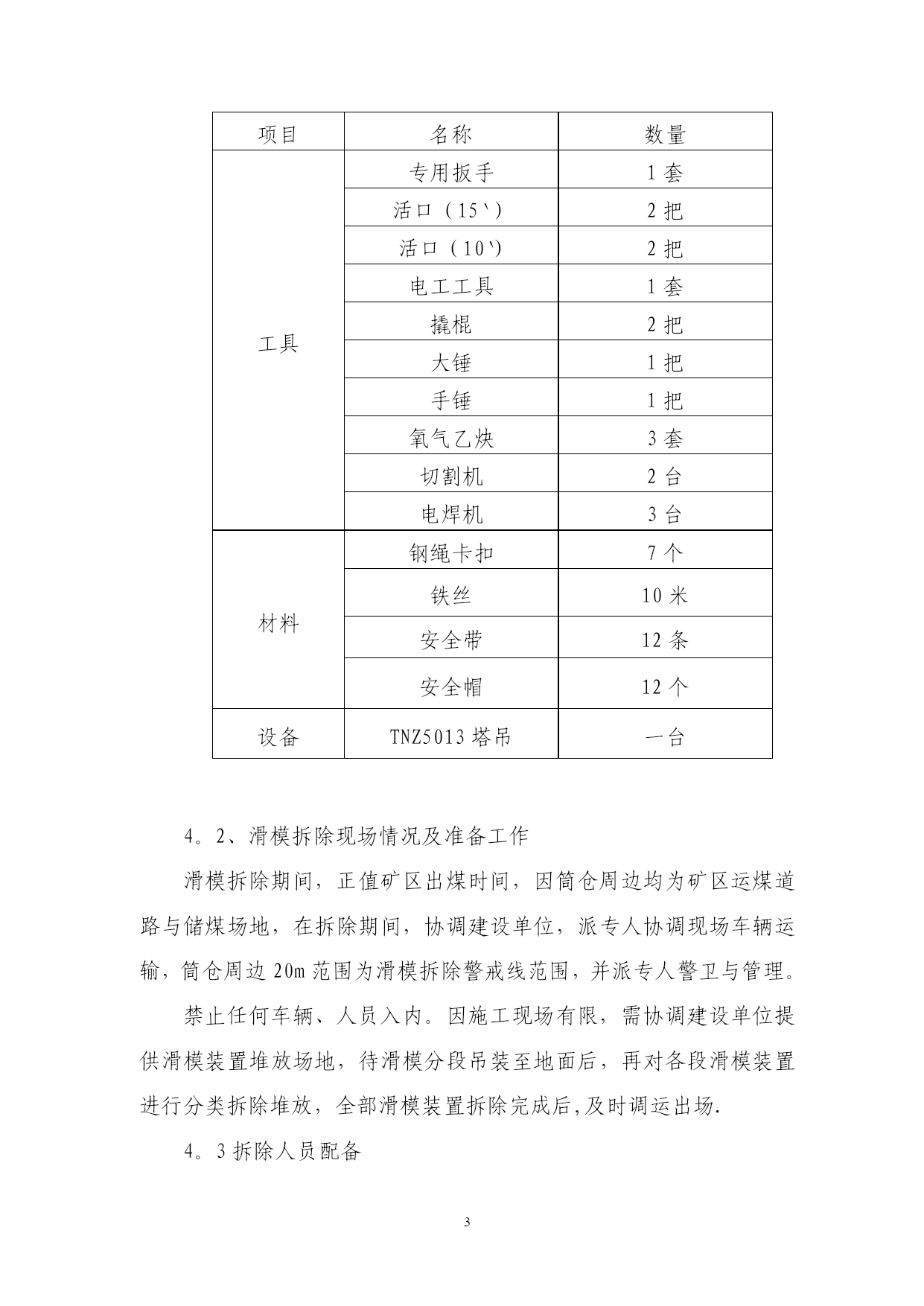

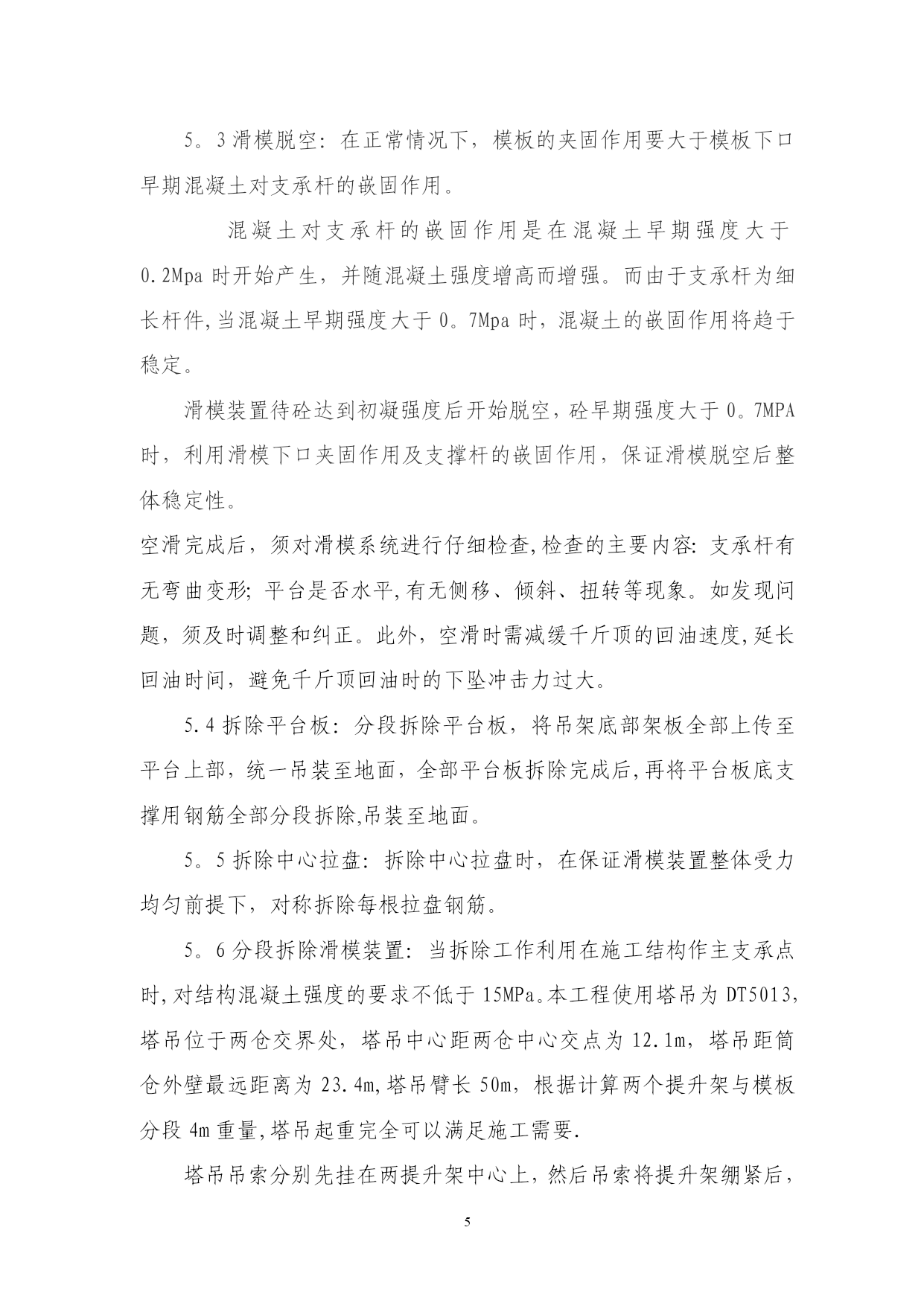

滑模拆除施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载山西煤炭进出口集团左权宏远煤业土建工程滑模拆除施工方案文件编号:SJ-ZS6—ZQHYXM—2001-发放编号:审批:审核:编制:山西四建集团山煤左权宏远煤业土建工程项目部二零一二年四月十九日一、编制依据1。1.建设单位提供的施工招标文件、设计施工图纸及答疑文件;1.2。与建设单位签订的《建设工程施工合同》约定的工作内容,工程量、质量及工期要求;1.3.中华人民共和国《工程建设标准强制性条文》;1。4.《液压滑动模板施工安全技术规程》:JGJ65—20211.5.《滑动模板工程技术规范》:GB50113—20051.6.《建筑施工高处作业安全技术规程》:JGJ80—911.7.《施工现场临时用电安全技术规范》:JGJ46—2005;1。8.《建筑机械使用安全技术规程》:JGJ33-2001;1.9。《塔式起重机安装、使用、拆卸安全技术规程》:JGJ196—2021二、工程概况本工程为山煤集团左权宏远煤业土建工程一标段的筒仓,位于左权县城北约20KM处的寒王乡平王煤矿,筒仓建筑形式为两仓联体,筒仓总高度结构形式为钢筋混凝土筒体结构,仓上建筑为混合结构,筒仓总高度31。85m,整个建筑总高度为42。55m,筒仓内径为16m,单仓容量为4200m³,共2个。三、滑模拆除施工方案选择滑模滑升仓顶HL2底时,先将滑模脱模滑空后,筒壁模板与筒壁砼夹200mm—300mm,利用塔吊吊索将提升架绷紧后,分段拆除滑模装置。四、滑模拆除准备工作4。1、辅助设备及工具材料准备项目名称数量工具专用扳手1套活口(15`)2把活口(10`)2把电工工具1套撬棍2把大锤1把手锤1把氧气乙炔3套切割机2台电焊机3台材料钢绳卡扣7个铁丝10米安全带12条安全帽12个设备TNZ5013塔吊一台4。2、滑模拆除现场情况及准备工作滑模拆除期间,正值矿区出煤时间,因筒仓周边均为矿区运煤道路与储煤场地,在拆除期间,协调建设单位,派专人协调现场车辆运输,筒仓周边20m范围为滑模拆除警戒线范围,并派专人警卫与管理。禁止任何车辆、人员入内。因施工现场有限,需协调建设单位提供滑模装置堆放场地,待滑模分段吊装至地面后,再对各段滑模装置进行分类拆除堆放,全部滑模装置拆除完成后,及时调运出场.4。3拆除人员配备工种人数工作内容滑模拆除总指挥1指挥、负责台上、台下的滑升施工安全员2负责安全管理和监控,协调现场拆卸区域车辆通行滑模工4负责滑模拆除等电焊工2滑模设备分割拆除普工6负责筒仓下面工作及材料堆放整理起重工2负责滑模吊卸指挥塔吊司机2负责滑模吊卸合计194。3滑模拆除进度计划计划滑模拆除时间为2021年4月22日至28日。五、滑模拆除工艺5.1滑模拆除流程:滑模平台清理滑模脱空拆除内外平台与吊篮架板拆除中心拉盘塔吊吊索将提升架绷紧分段割除滑模装置吊卸至地面分割区分割滑模装置材料整理堆放5.2筒壁砼浇筑至环梁底(设计标高17。53m)处时,筒壁浇筑砼全部完成,将所有平台上部砼施工垃圾、钢材、水泥、水桶等物件全部清理至地面,并分类堆放整齐。5。3滑模脱空:在正常情况下,模板的夹固作用要大于模板下口早期混凝土对支承杆的嵌固作用。混凝土对支承杆的嵌固作用是在混凝土早期强度大于0.2Mpa时开始产生,并随混凝土强度增高而增强。而由于支承杆为细长杆件,当混凝土早期强度大于0。7Mpa时,混凝土的嵌固作用将趋于稳定。滑模装置待砼达到初凝强度后开始脱空,砼早期强度大于0。7MPA时,利用滑模下口夹固作用及支撑杆的嵌固作用,保证滑模脱空后整体稳定性。空滑完成后,须对滑模系统进行仔细检查,检查的主要内容:支承杆有无弯曲变形;平台是否水平,有无侧移、倾斜、扭转等现象。如发现问题,须及时调整和纠正。此外,空滑时需减缓千斤顶的回油速度,延长回油时间,避免千斤顶回油时的下坠冲击力过大。5.4拆除平台板:分段拆除平台板,将吊架底部架板全部上传至平台上部,统一吊装至地面,全部平台板拆除完成后,再将平台板底支撑用钢筋全部分段拆除,吊装至地面。5。5拆除中心拉盘:拆除中心拉盘时,在保证滑模装置整体受力均匀前提下,对称拆除每根拉盘钢筋。5。6分段拆除滑模装置:当拆除工作利用在施工结构作主支承点时,对结构混凝土强度的要求不低于15MPa。本工程使用塔吊为DT5013,塔吊位于两仓交界处,塔吊中心距两仓中心交点为12.1m,塔吊距筒仓外壁最远距离为23.4m,塔吊臂长50m,根据计算两个提升架与模板分段4m重量,塔吊起重完全可以满足施工需要.塔吊吊索分别先挂在两提升架中心上,然后吊索将提升架绷紧后,分段切割支撑杆、围圈及模板连接部位,两提
